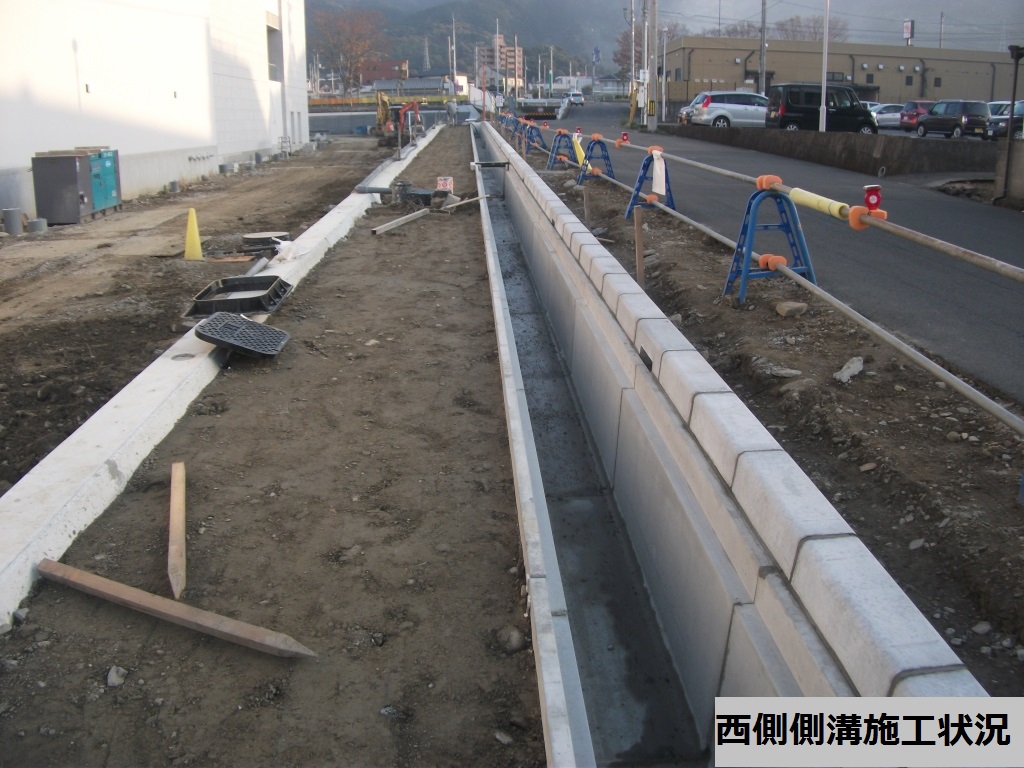

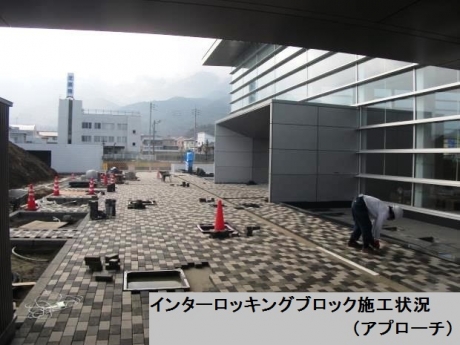

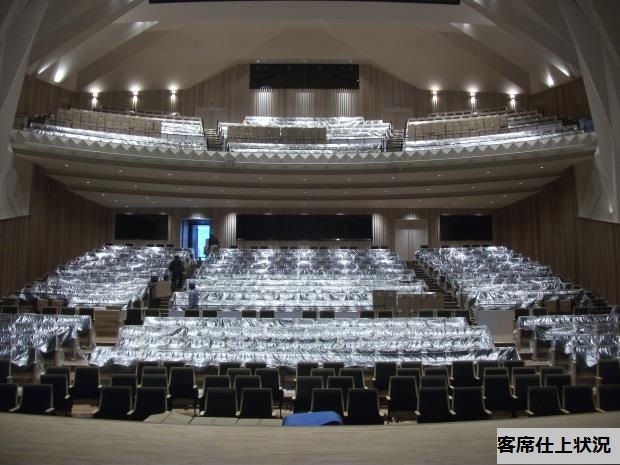

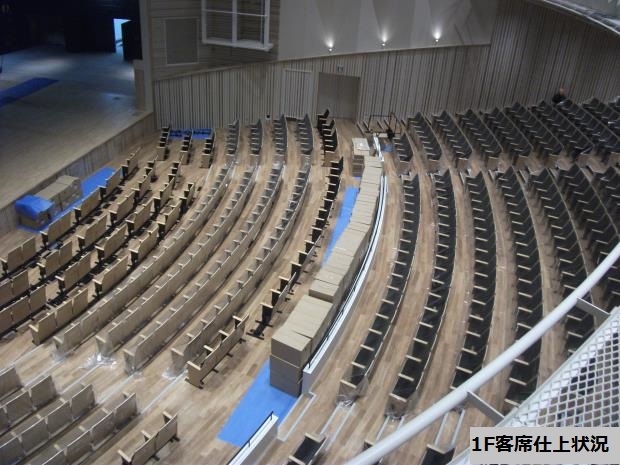

工事進捗状況PROGRESS

ホーム > 工事進捗状況

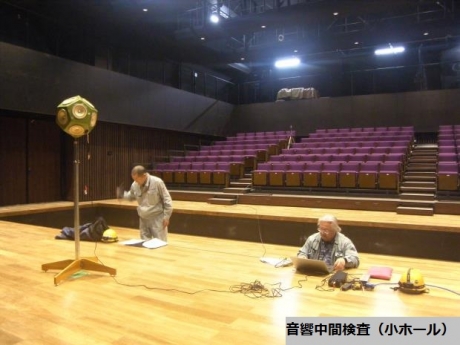

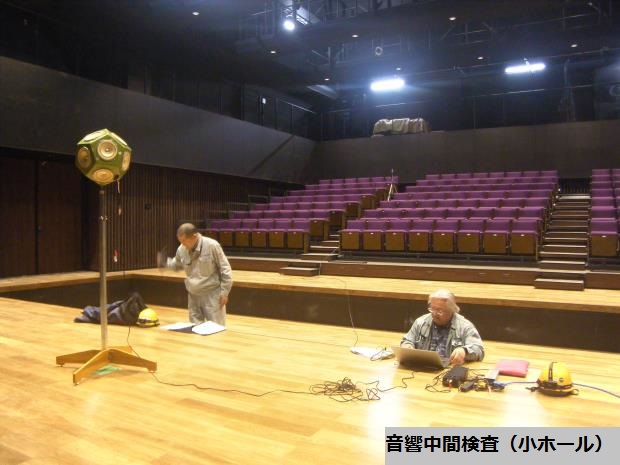

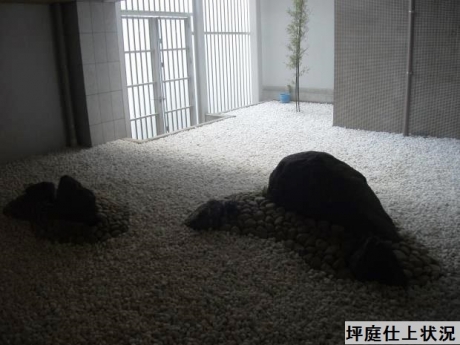

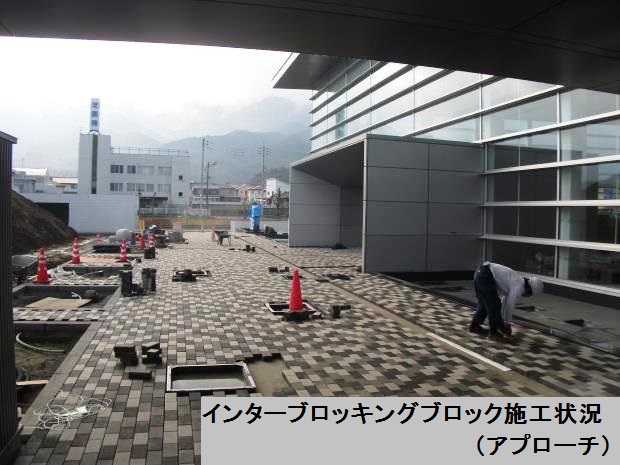

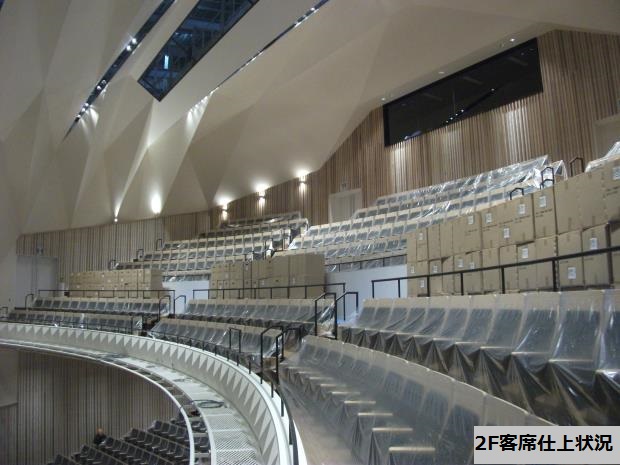

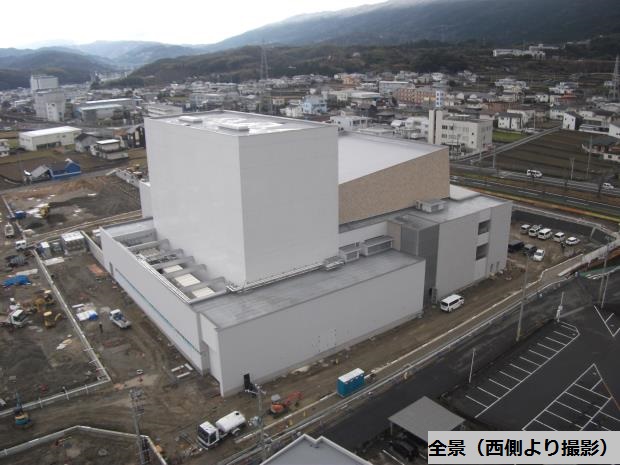

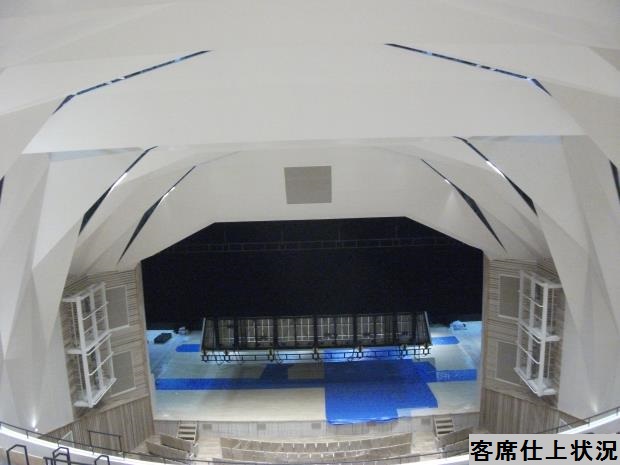

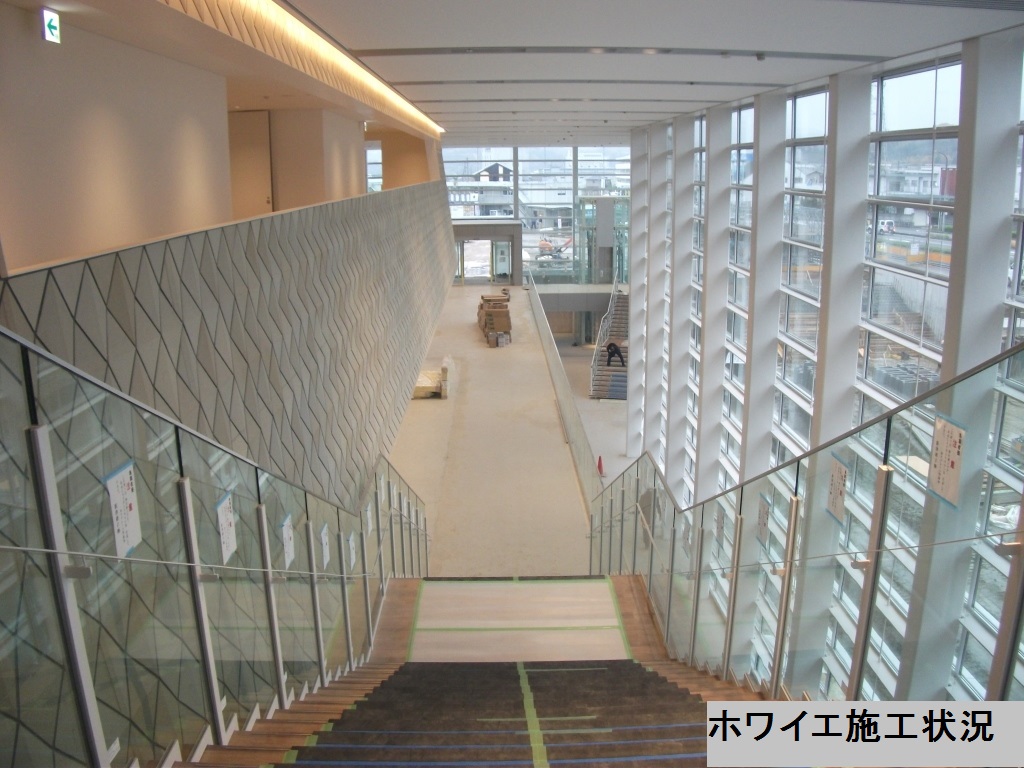

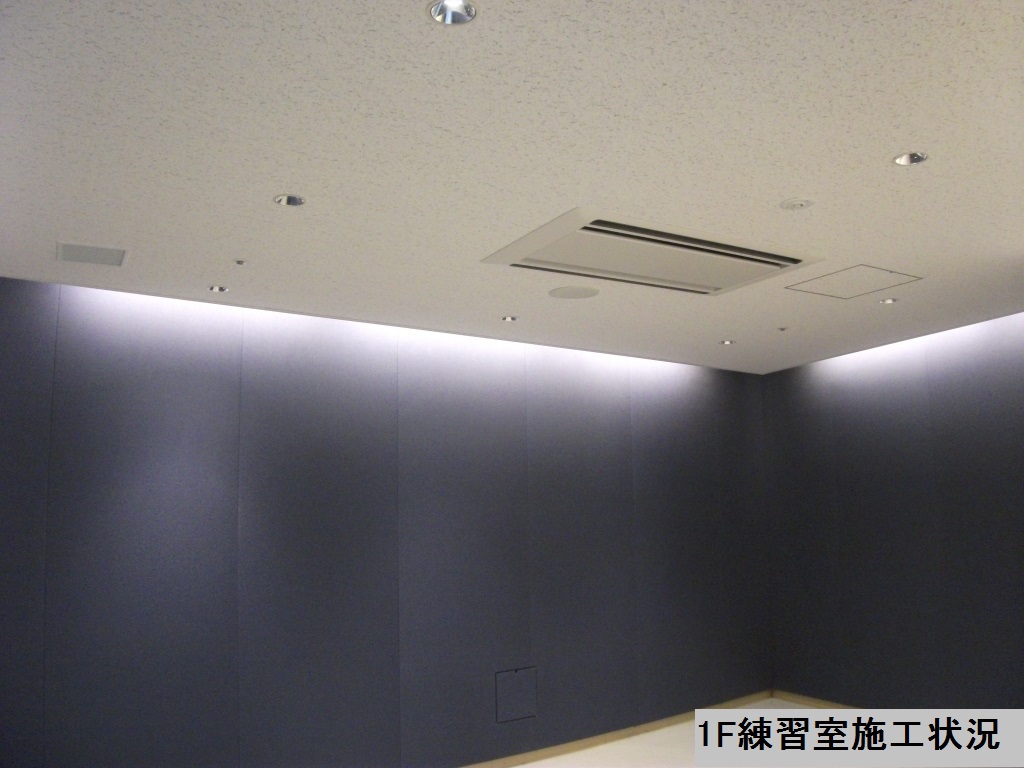

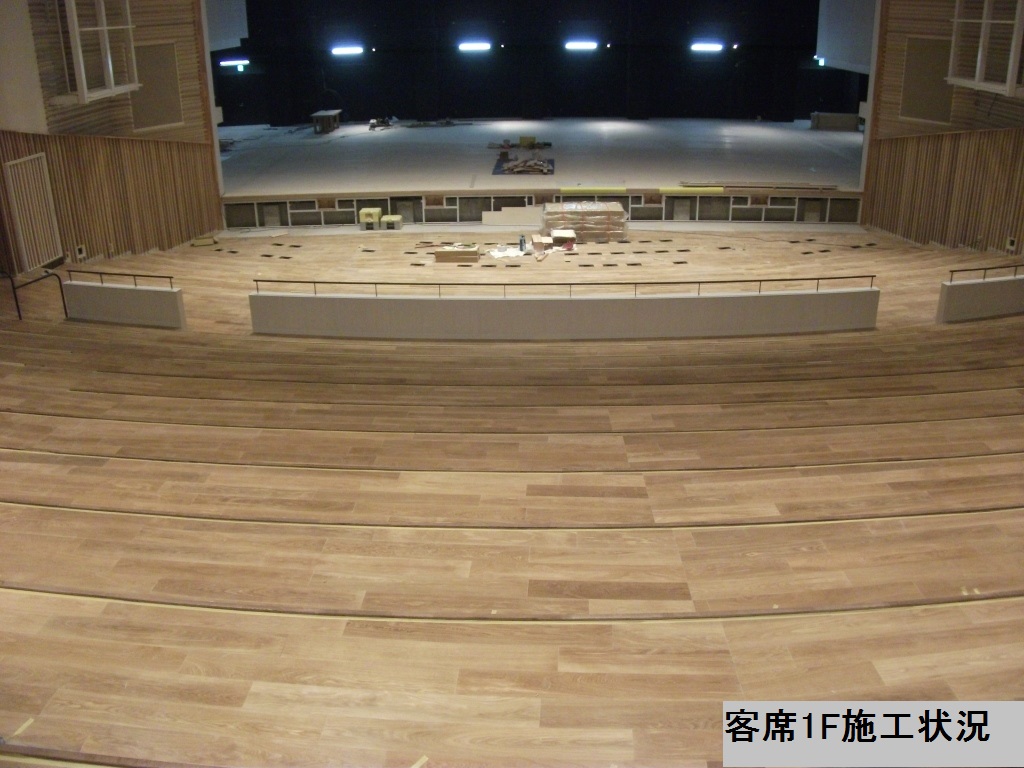

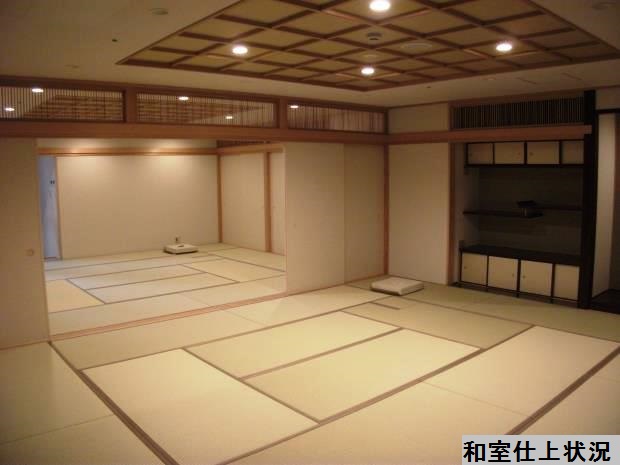

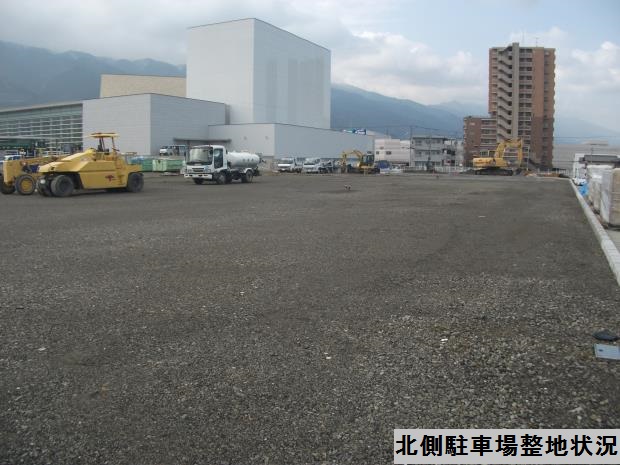

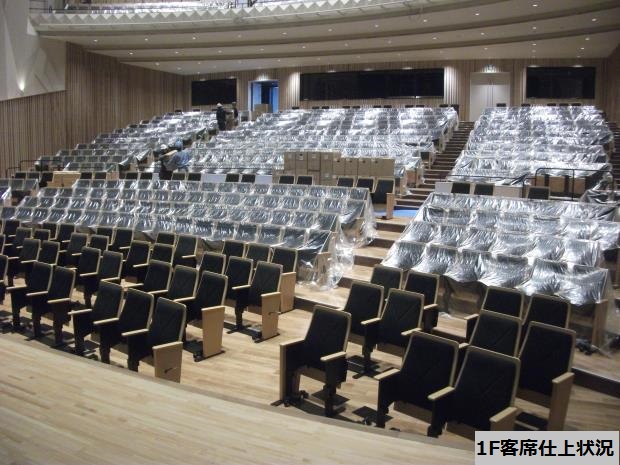

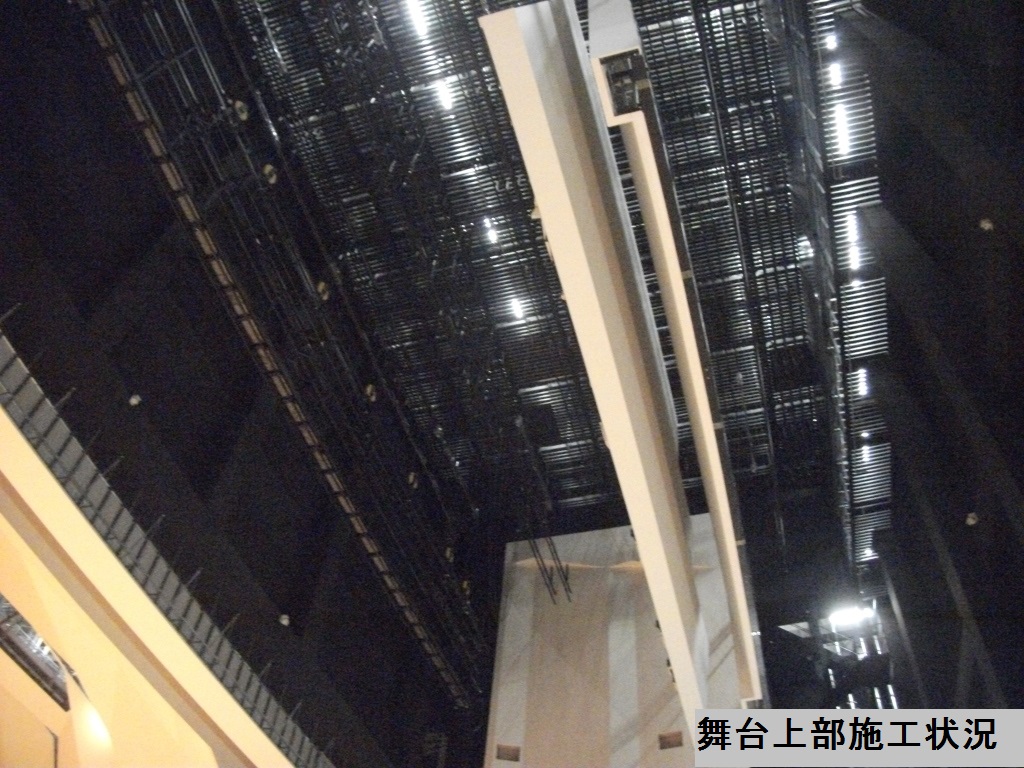

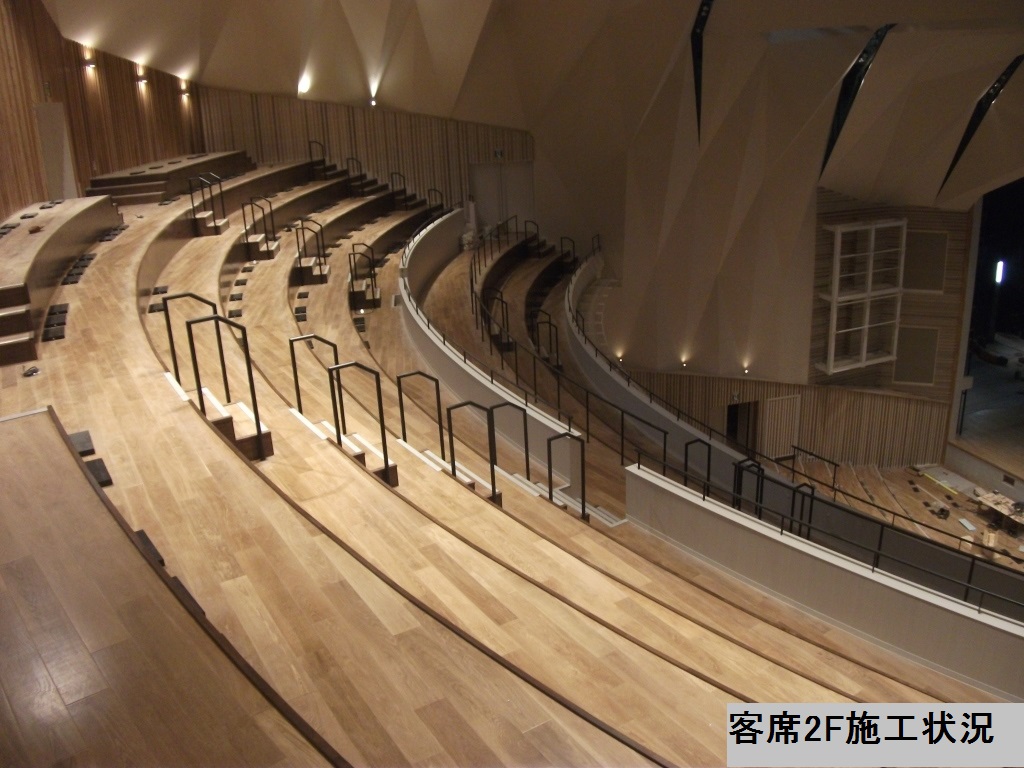

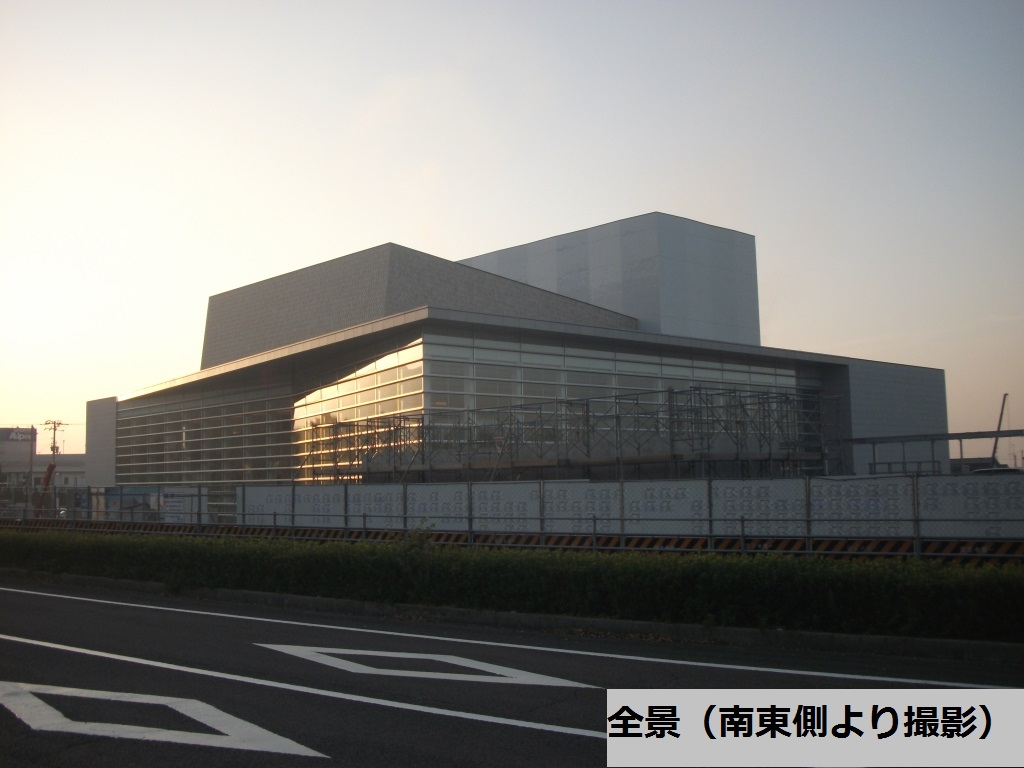

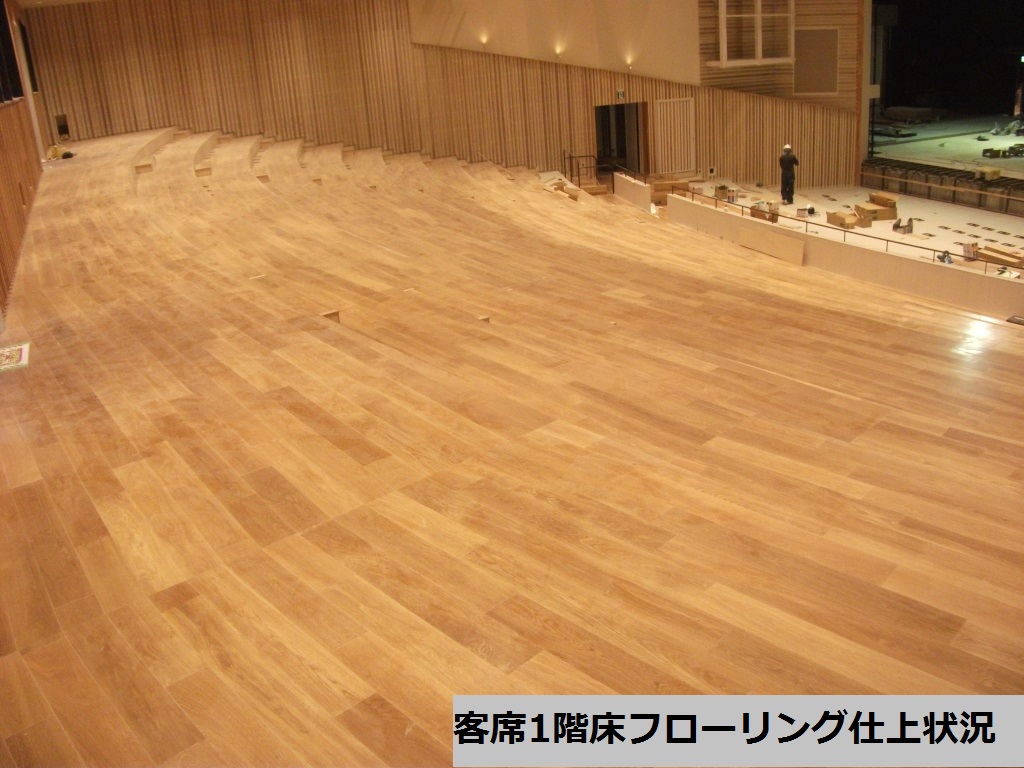

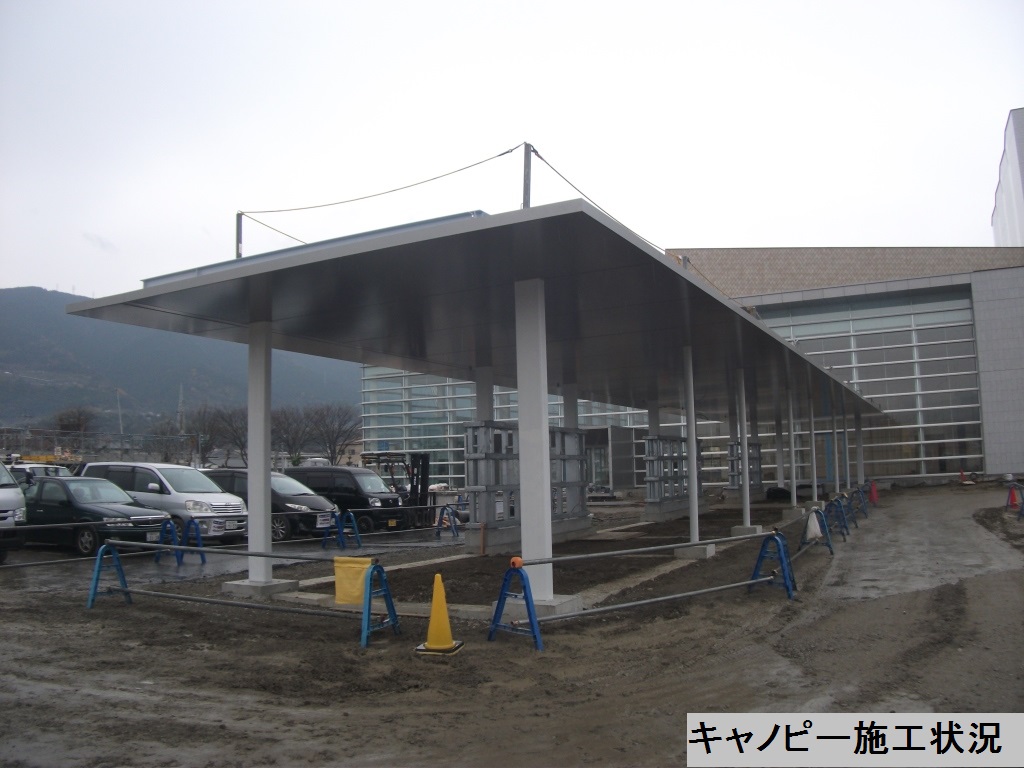

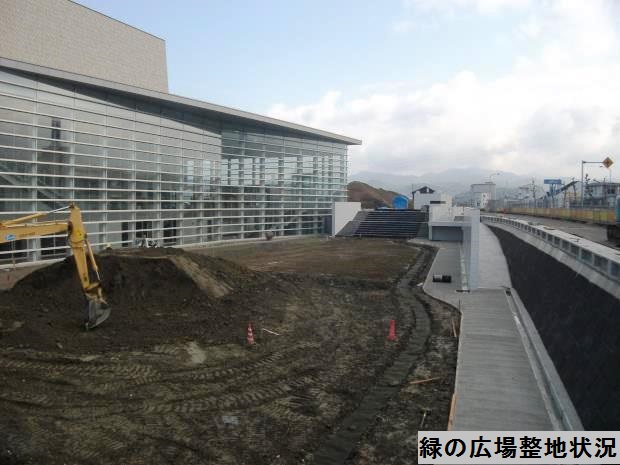

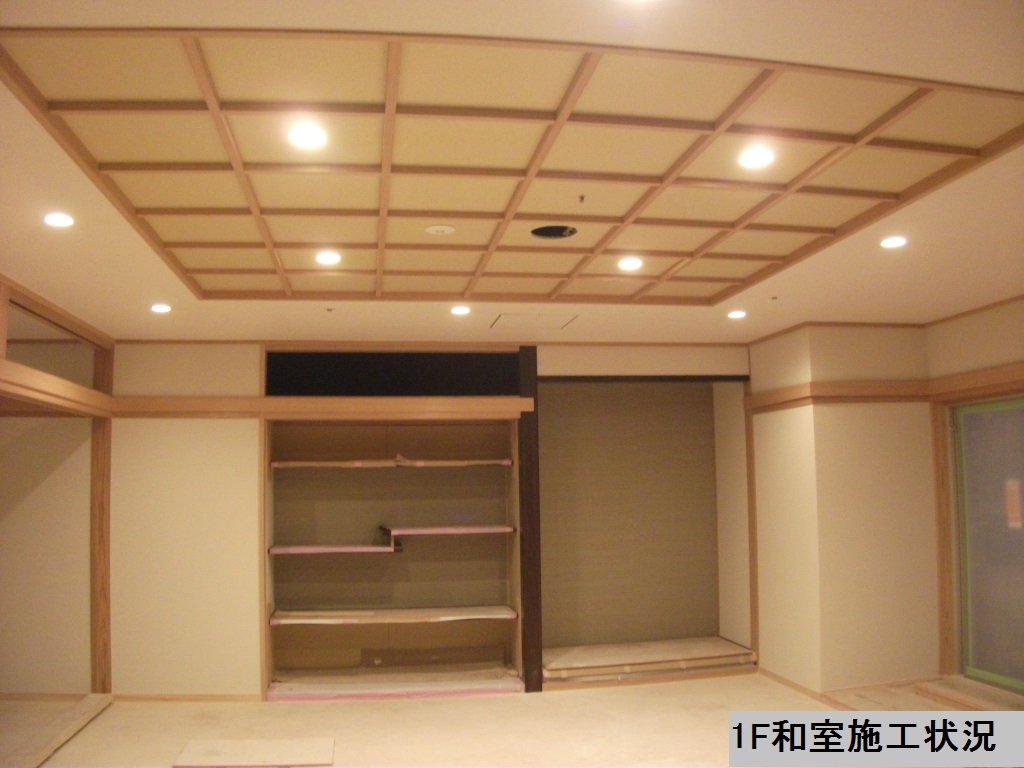

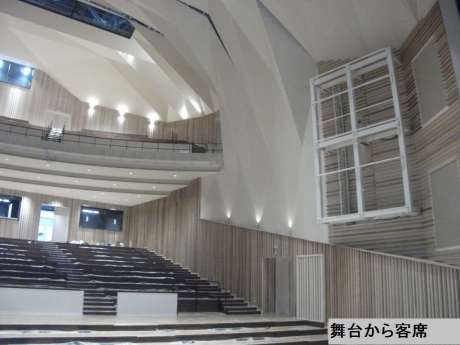

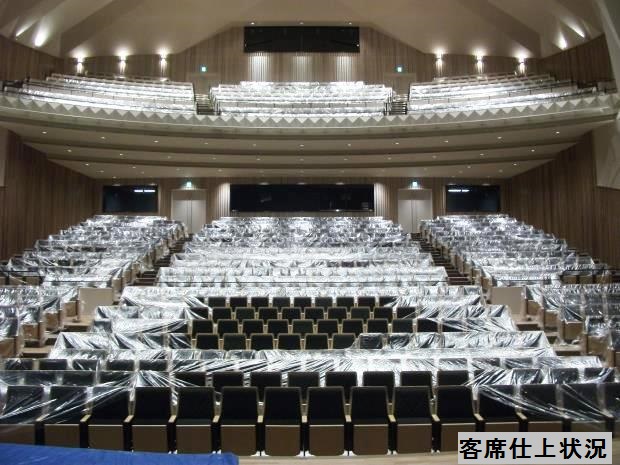

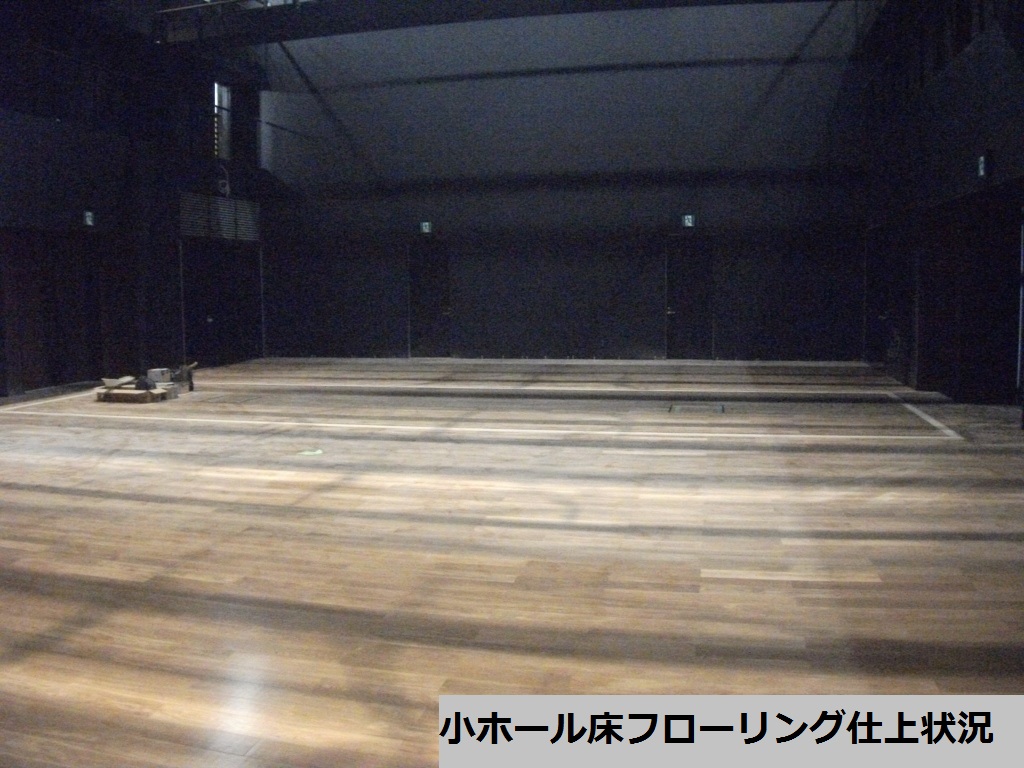

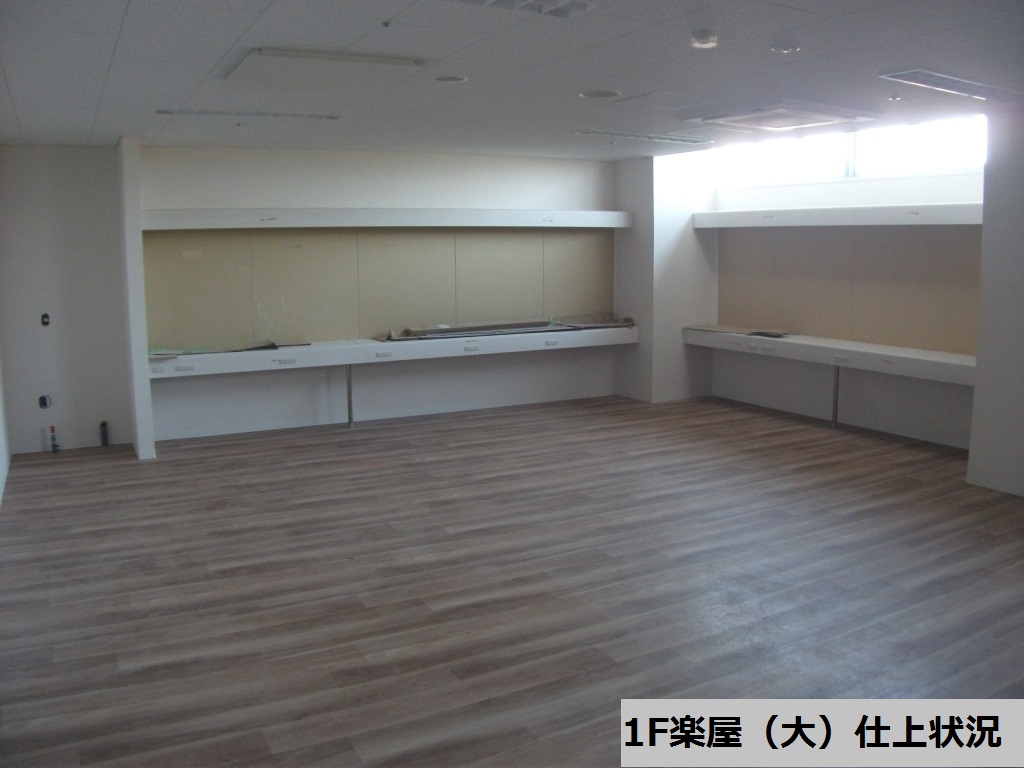

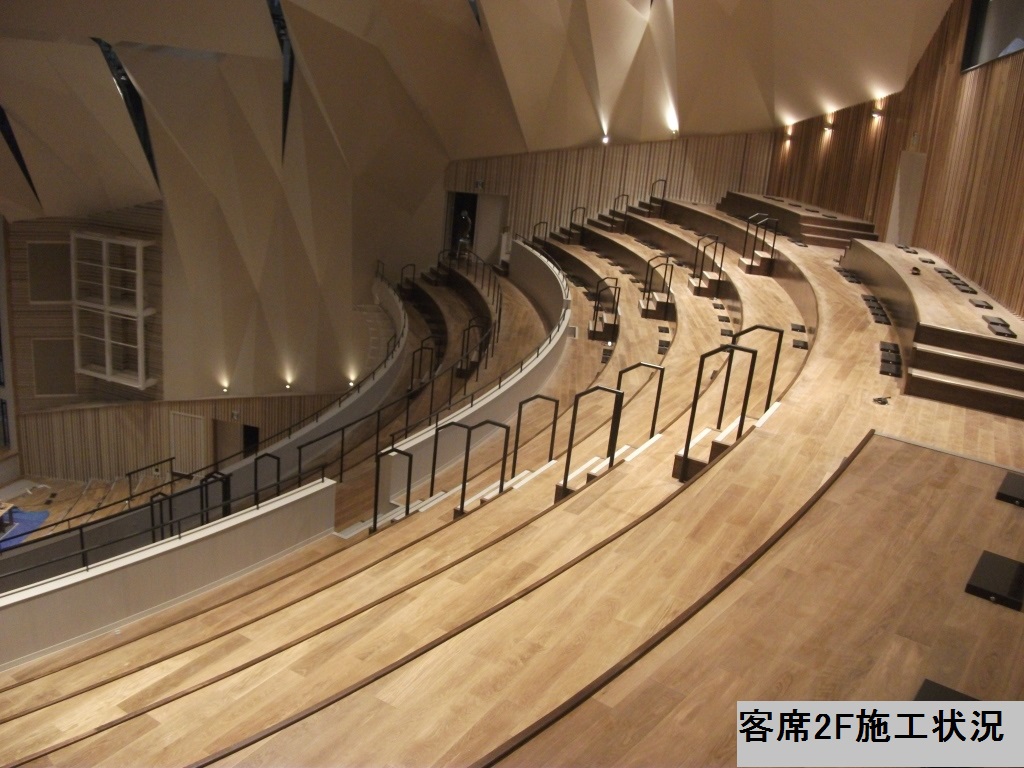

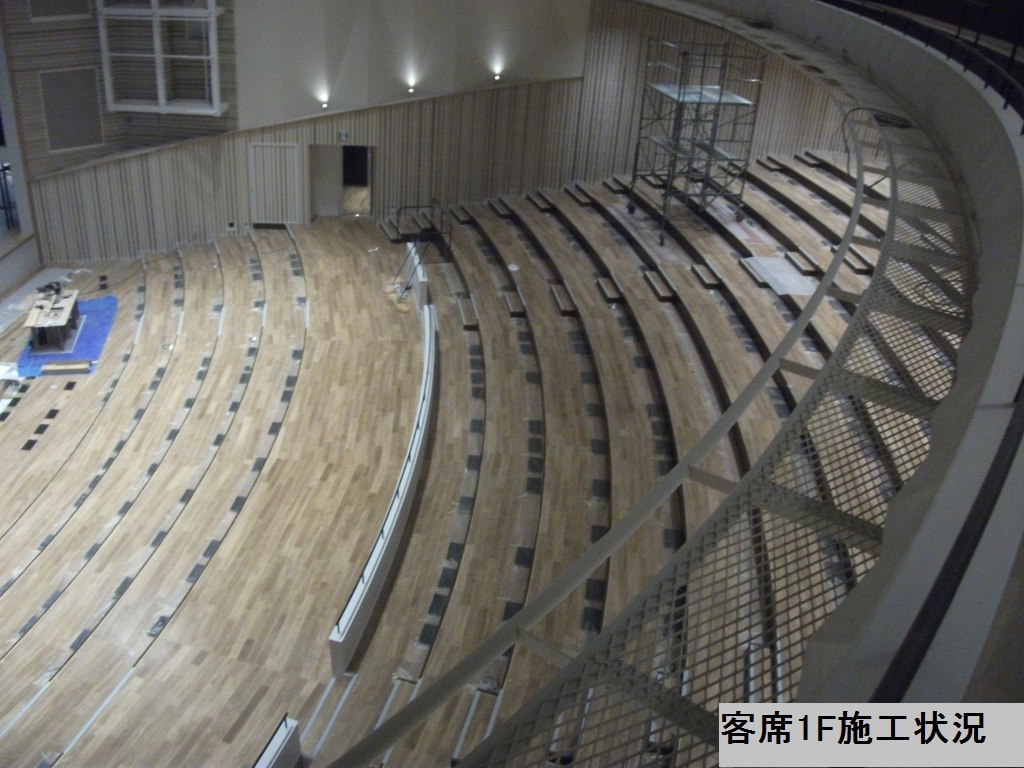

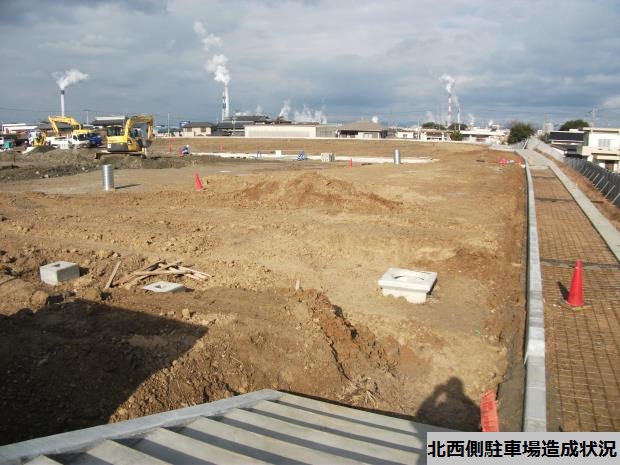

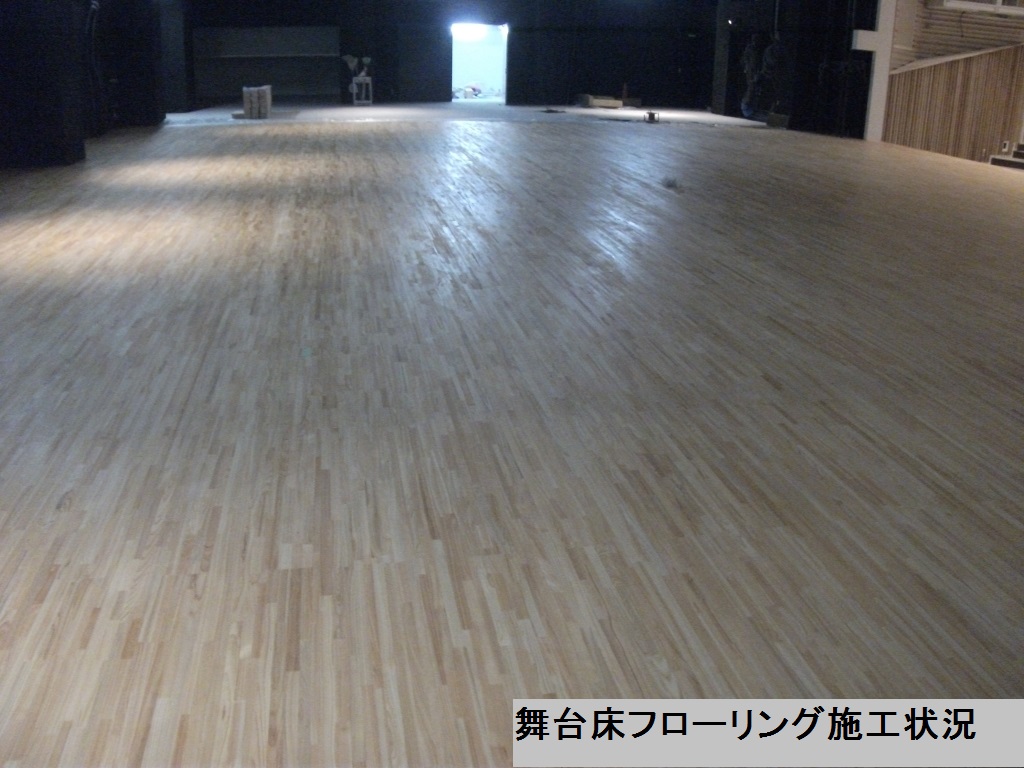

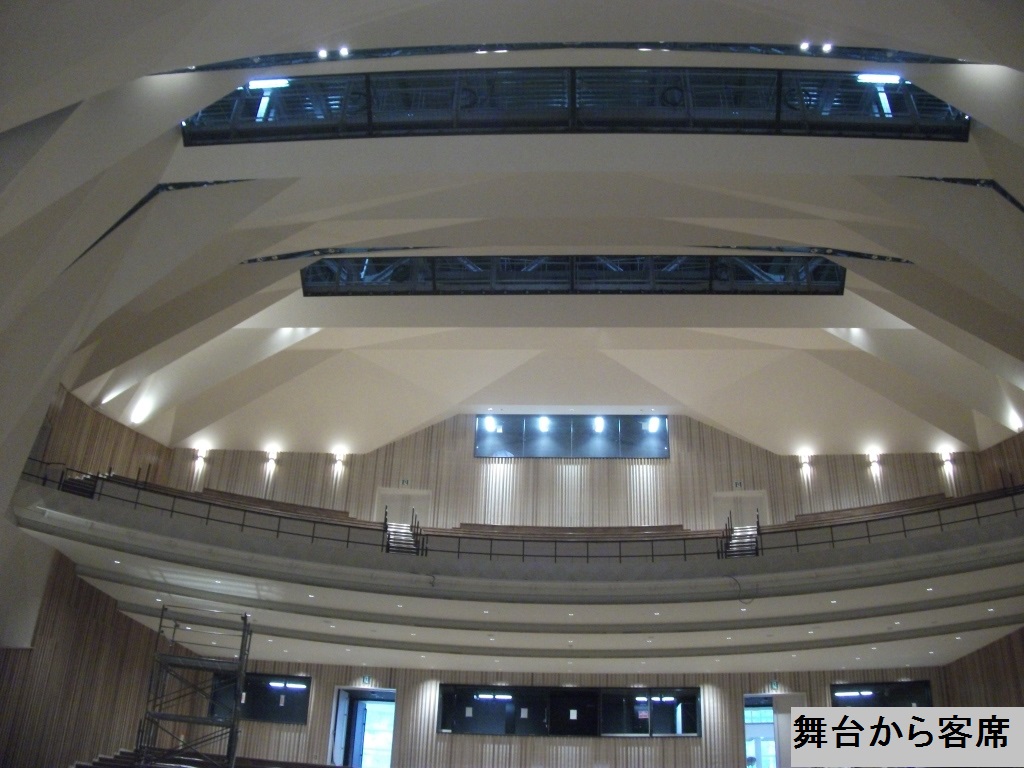

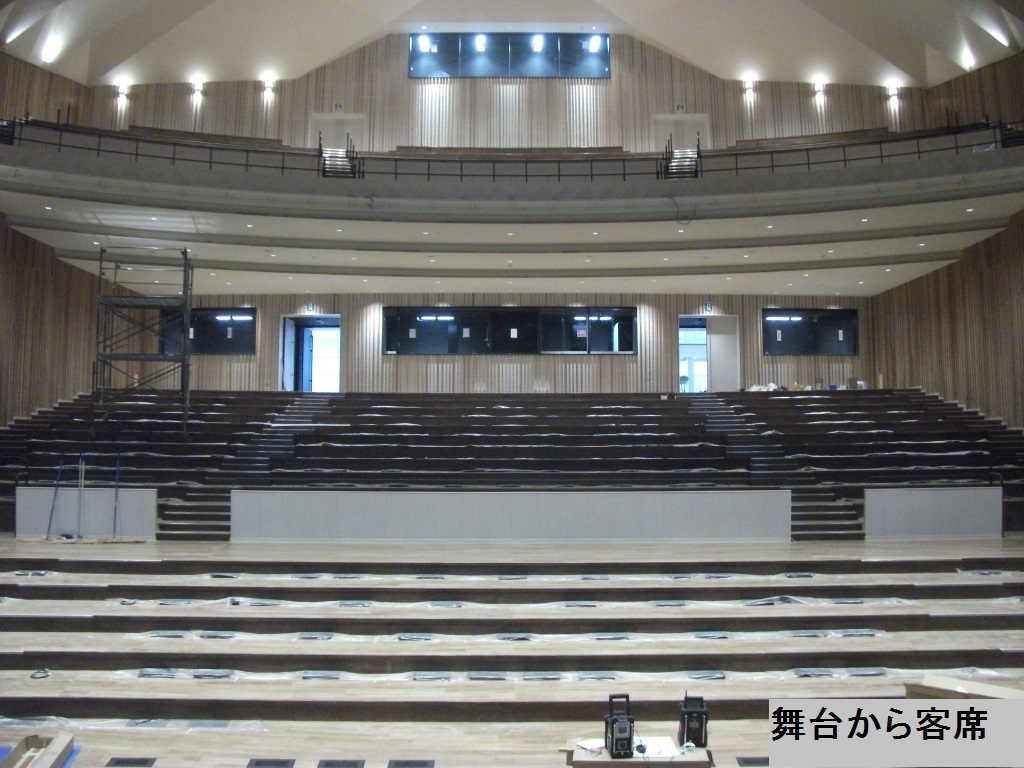

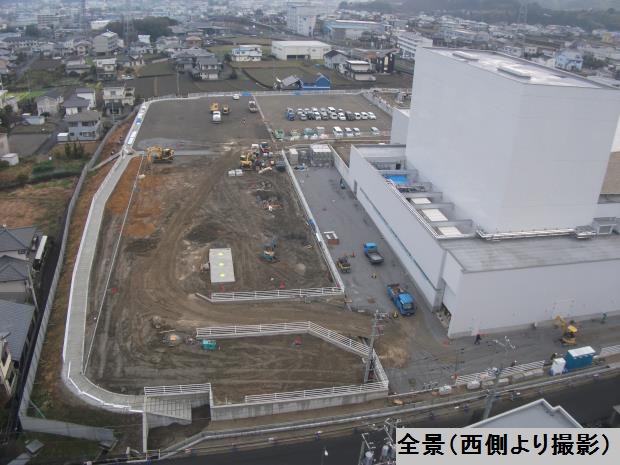

平成31年2月

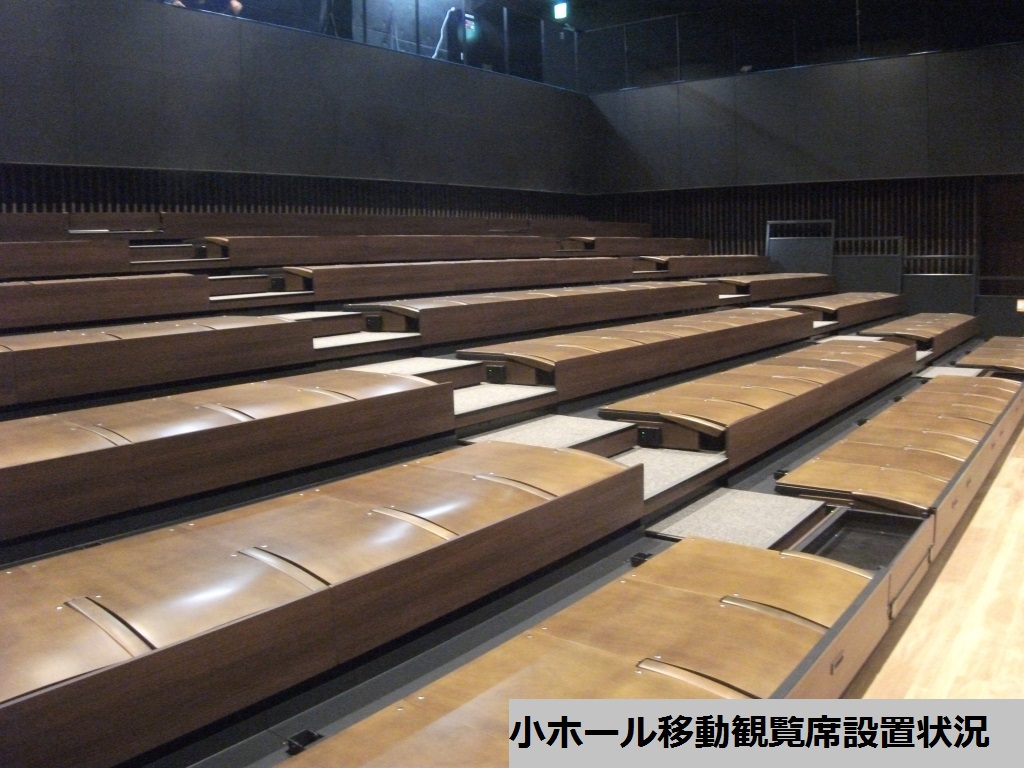

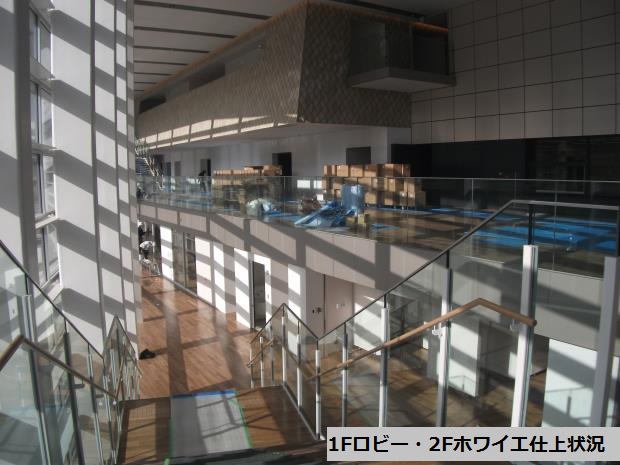

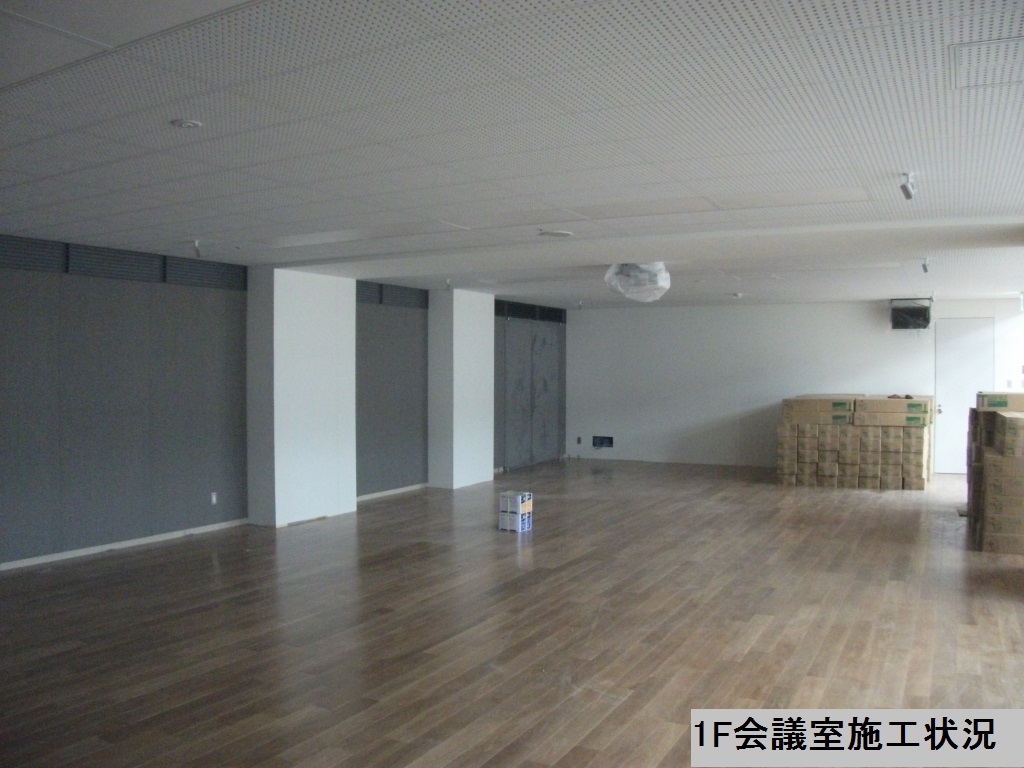

平成31年1月

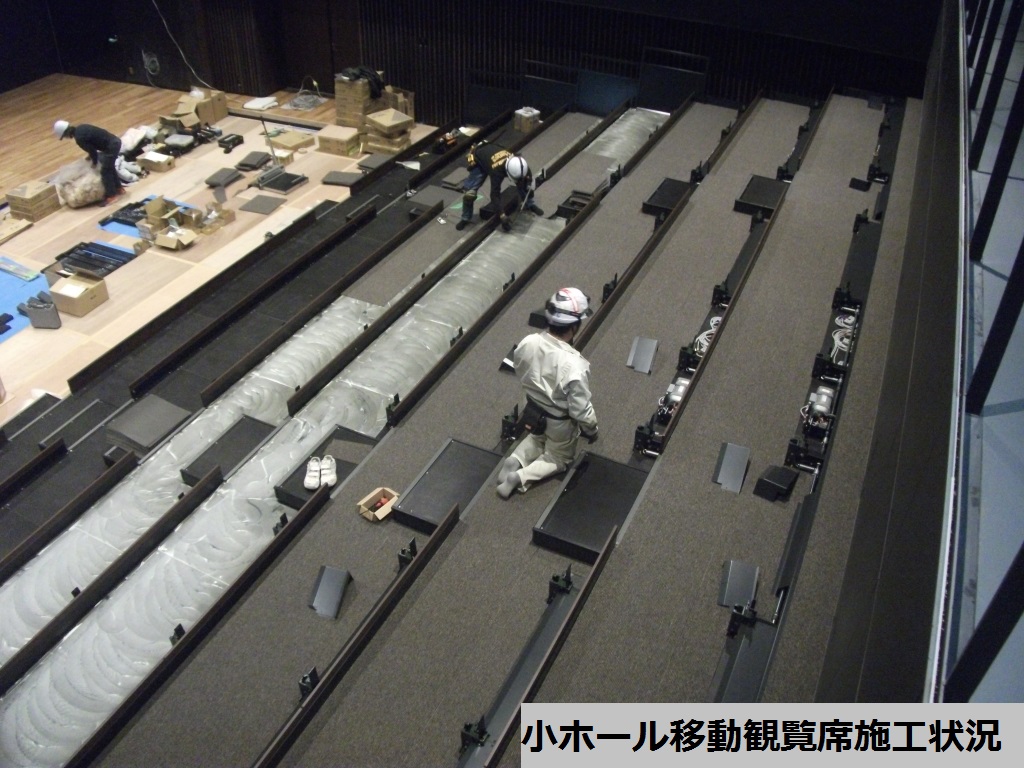

平成30年12月

平成30年11月

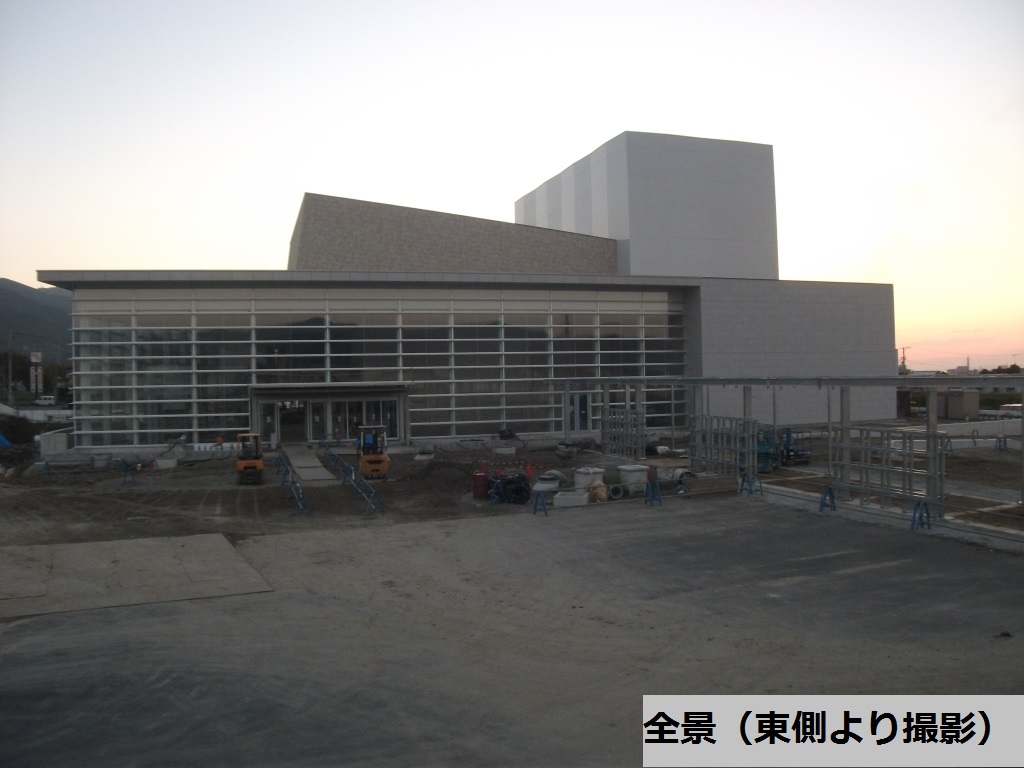

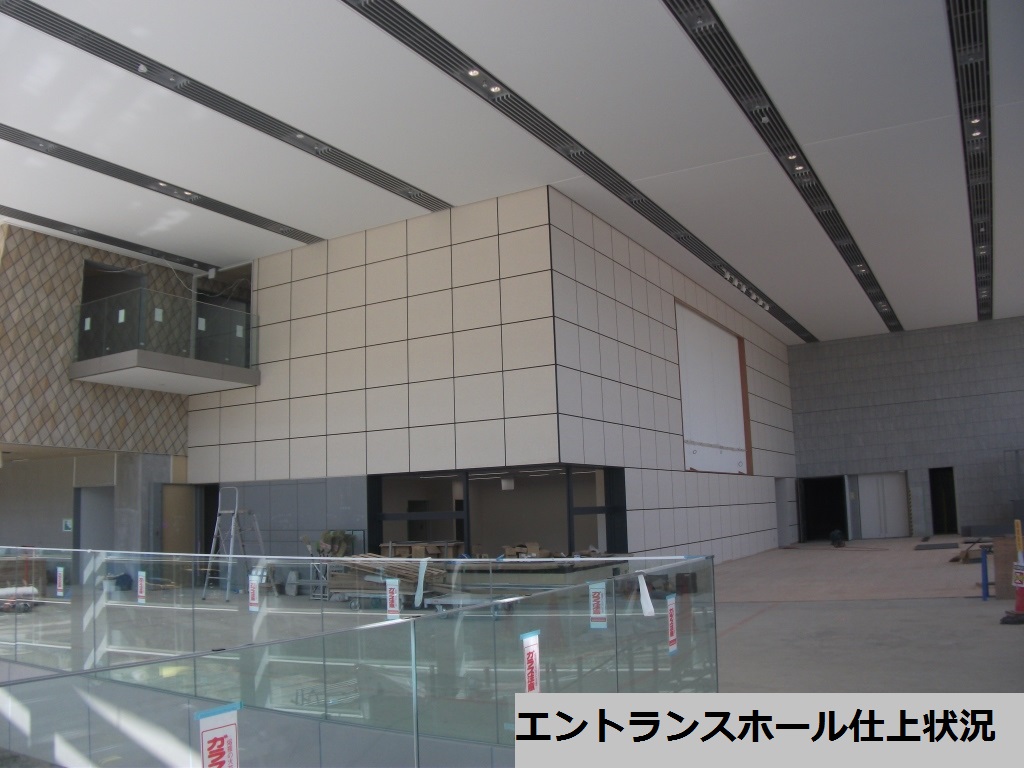

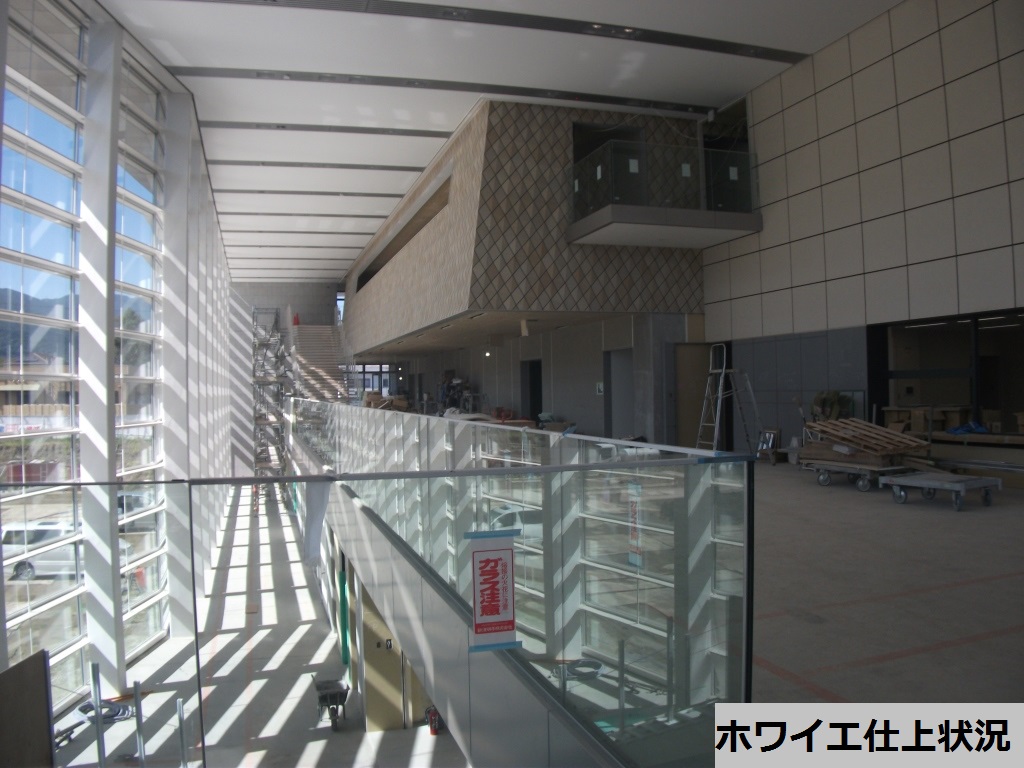

平成30年10月

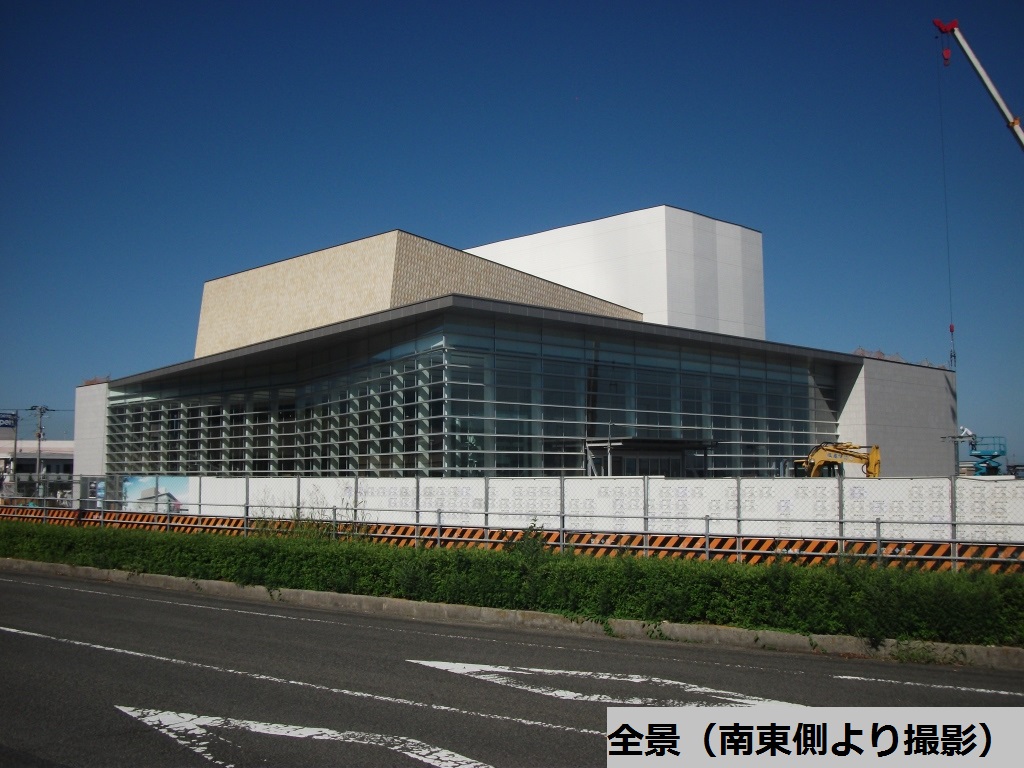

平成30年9月

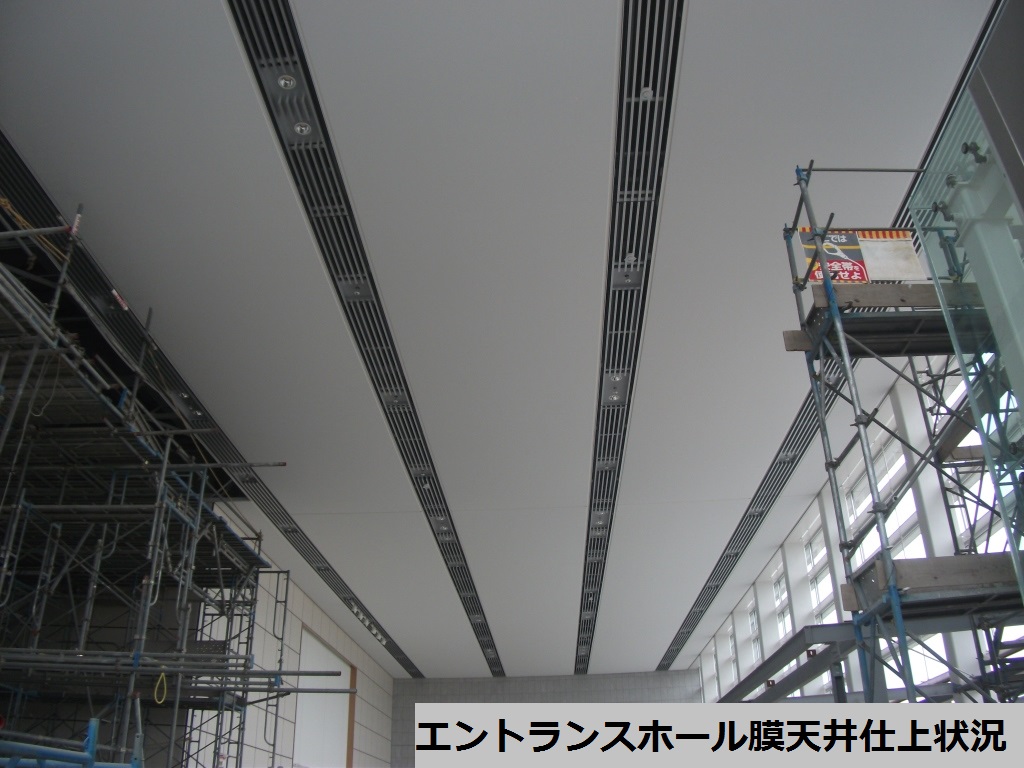

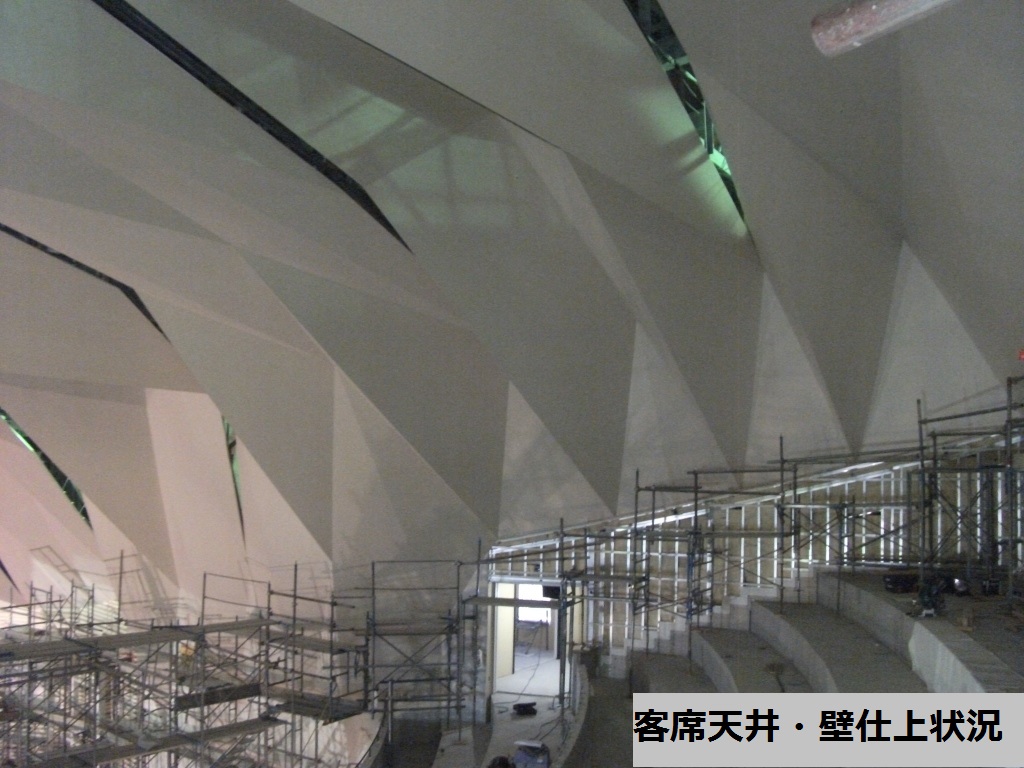

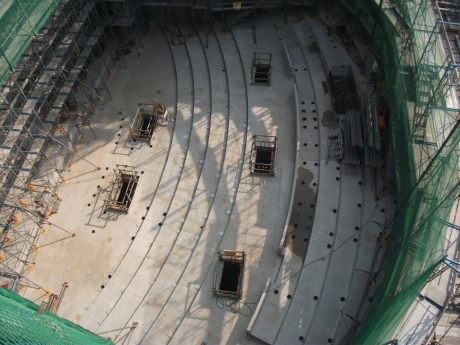

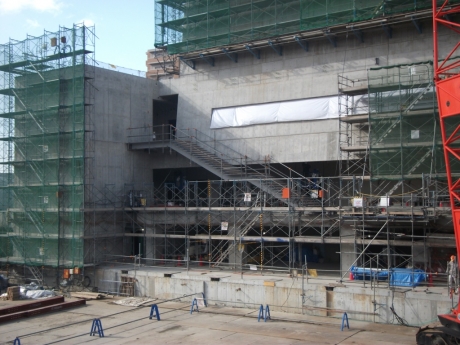

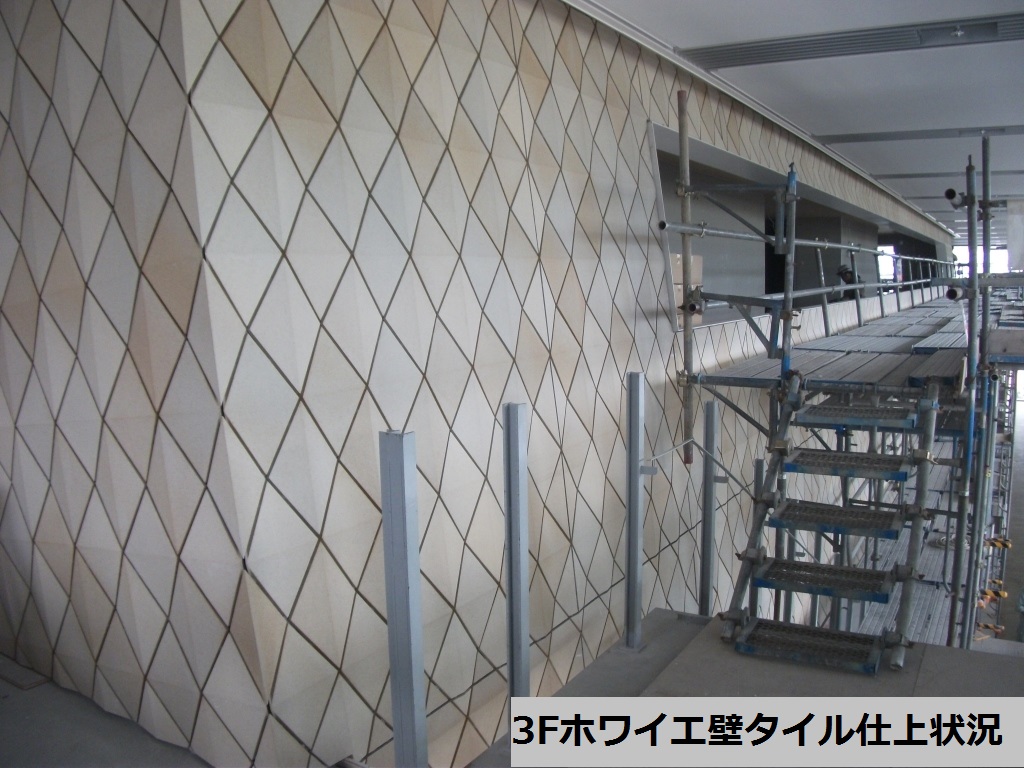

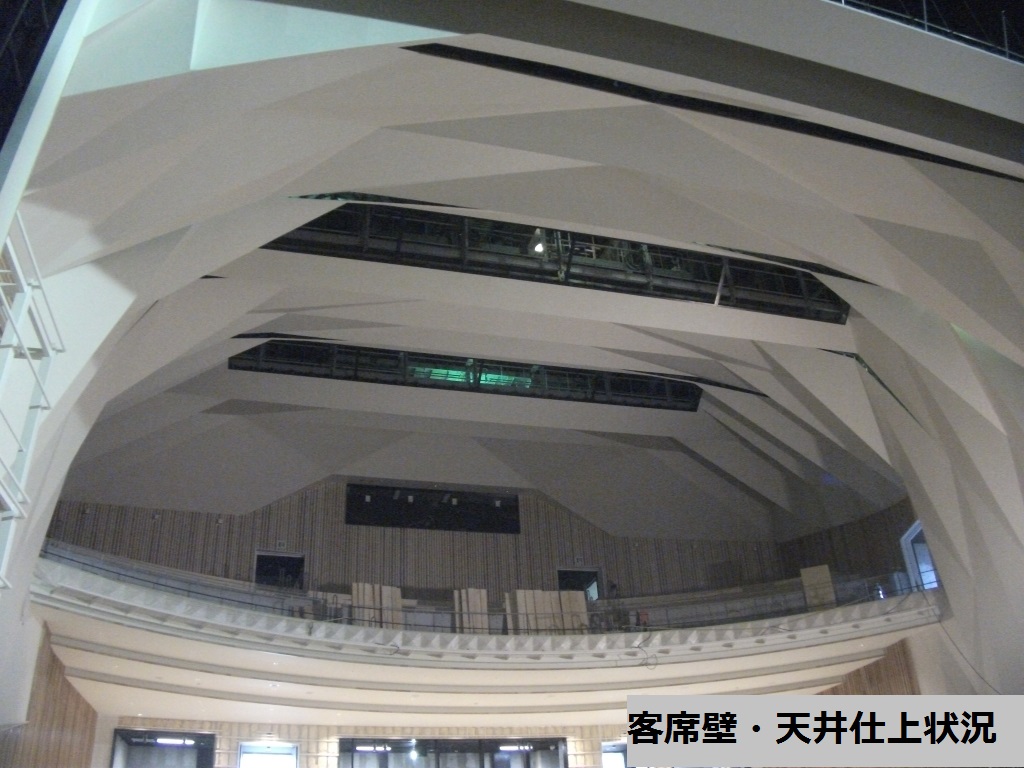

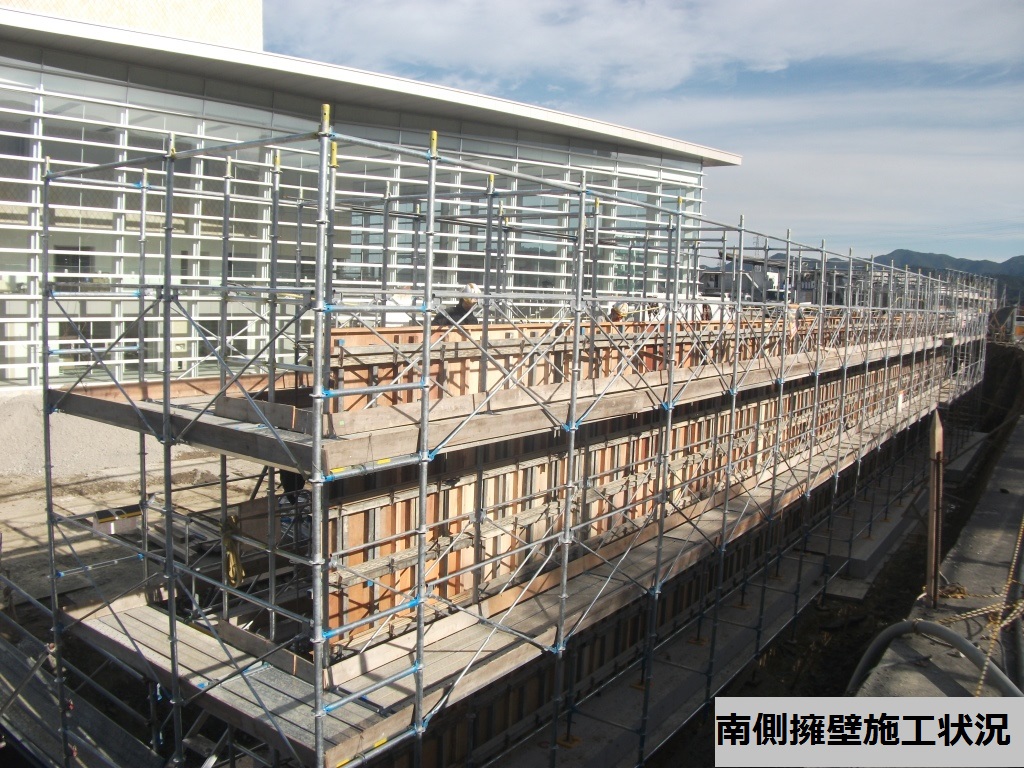

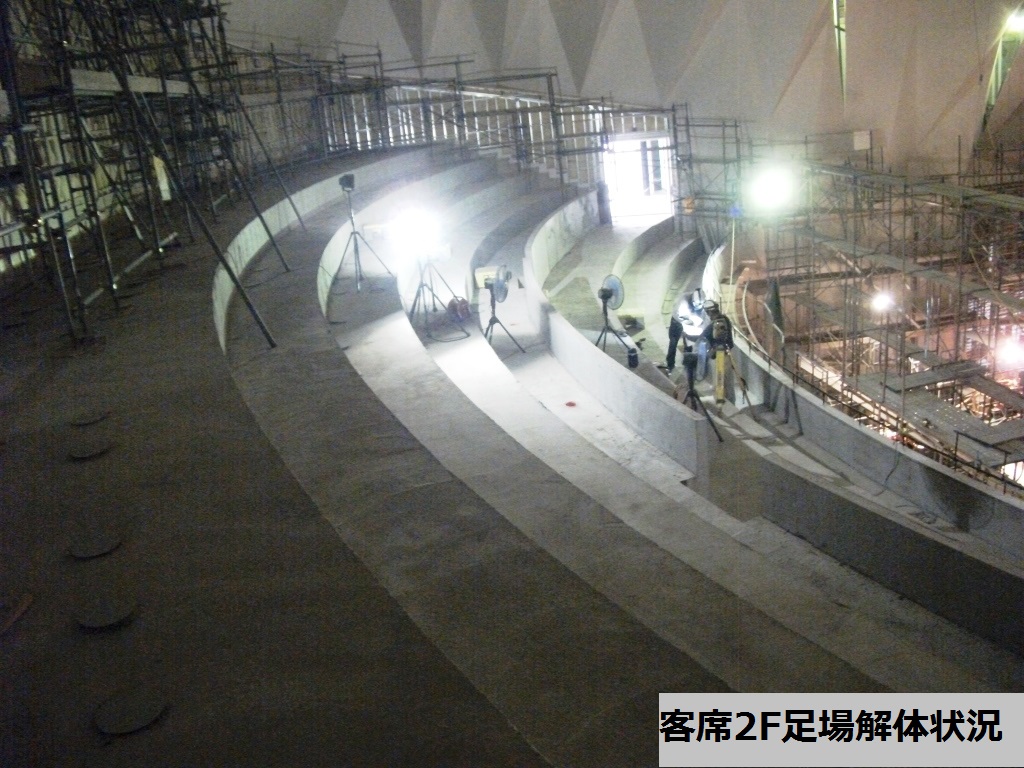

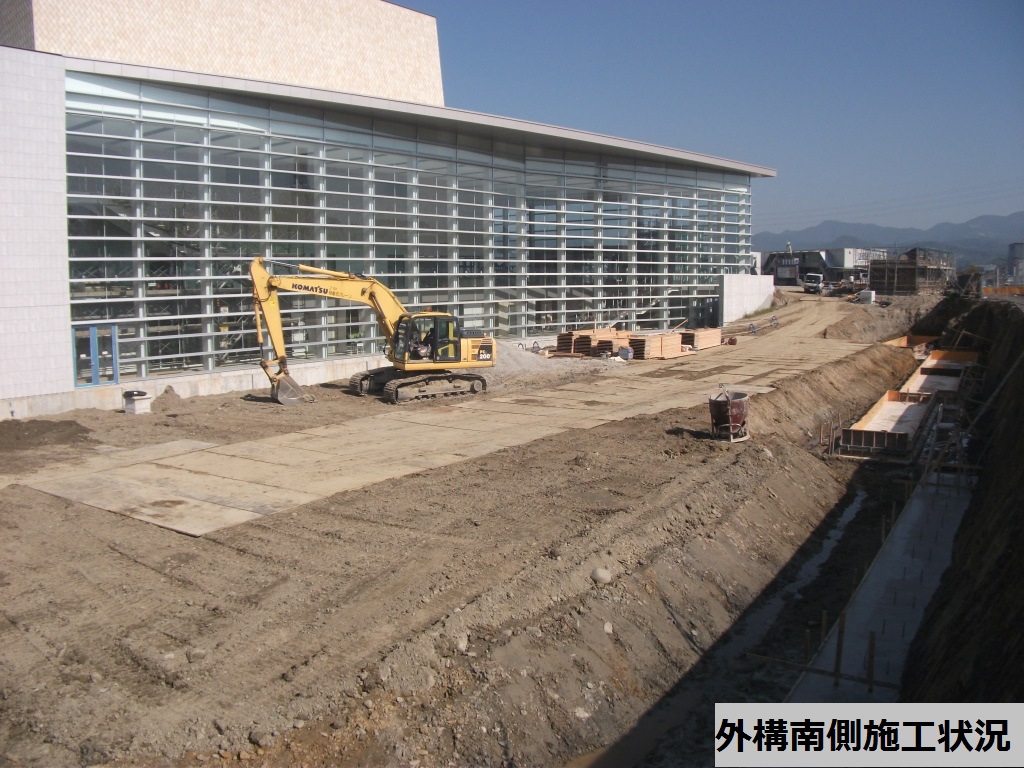

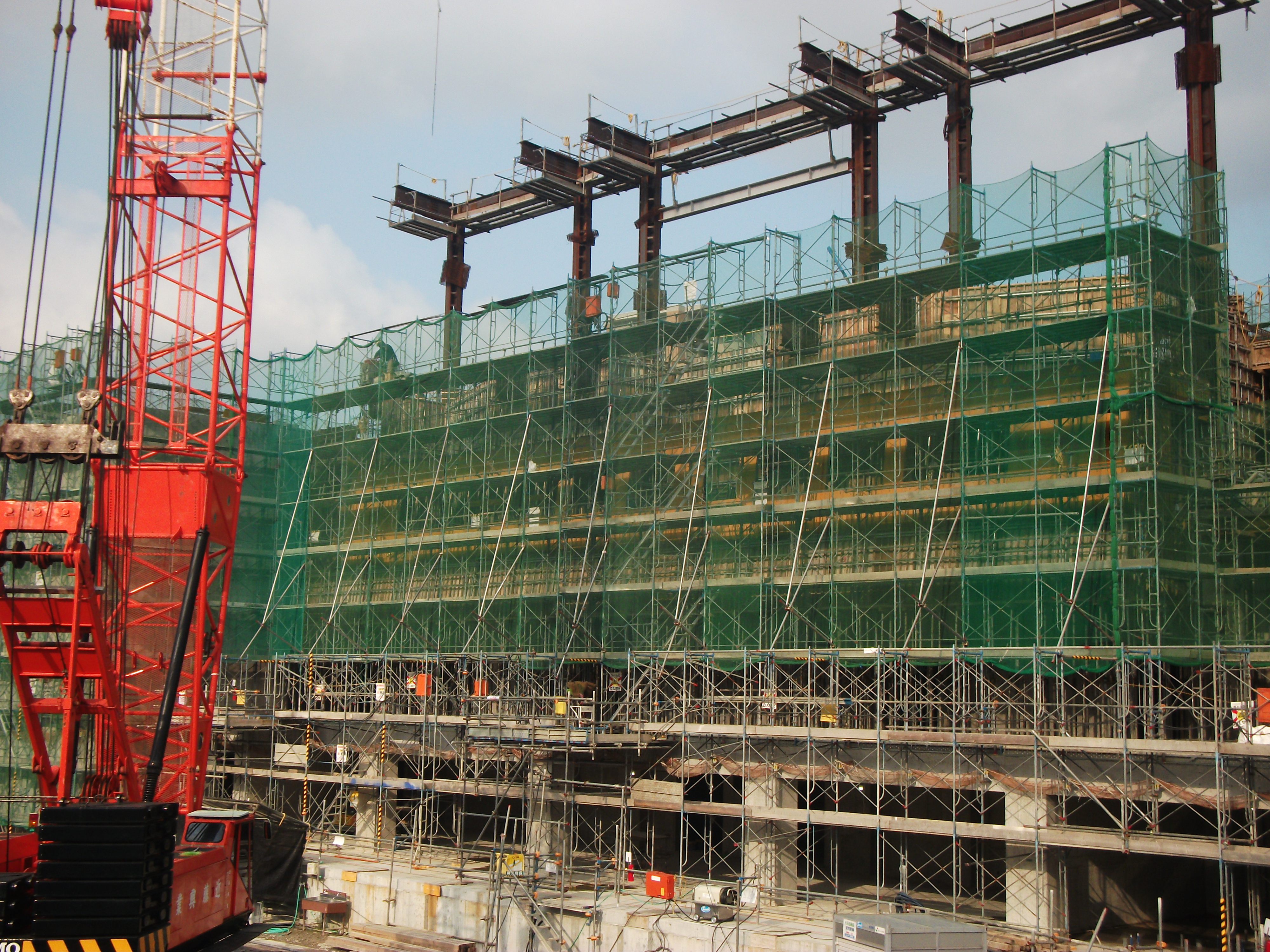

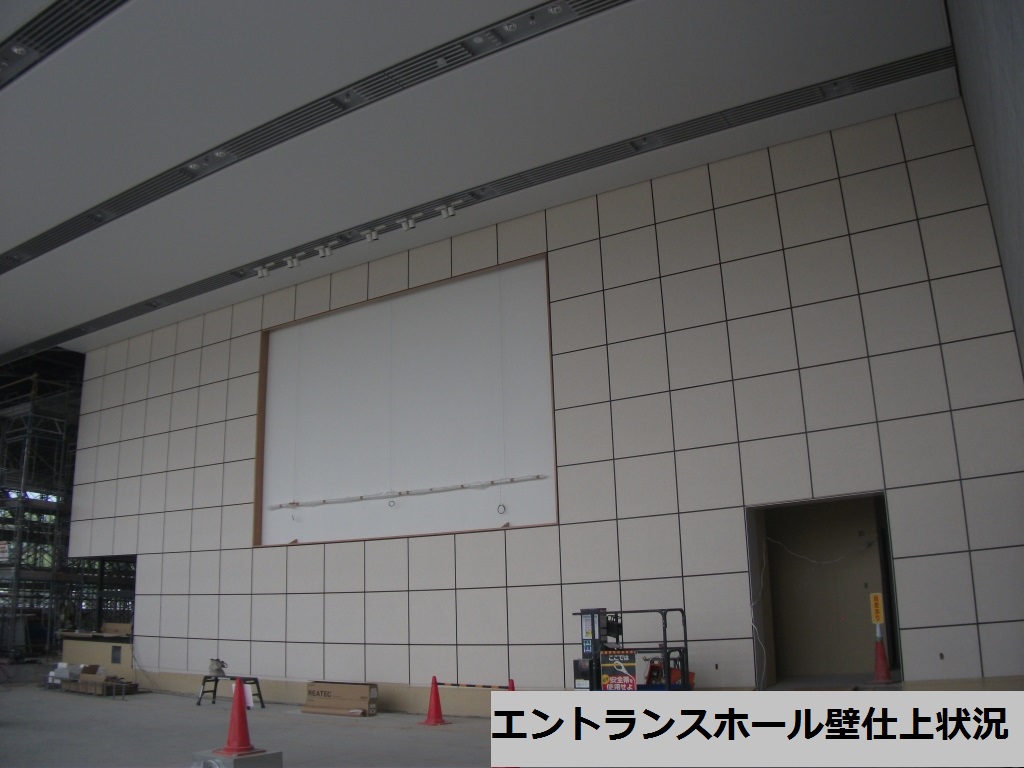

・客席、エントランスホール、ホワイエの足場を解体しました。

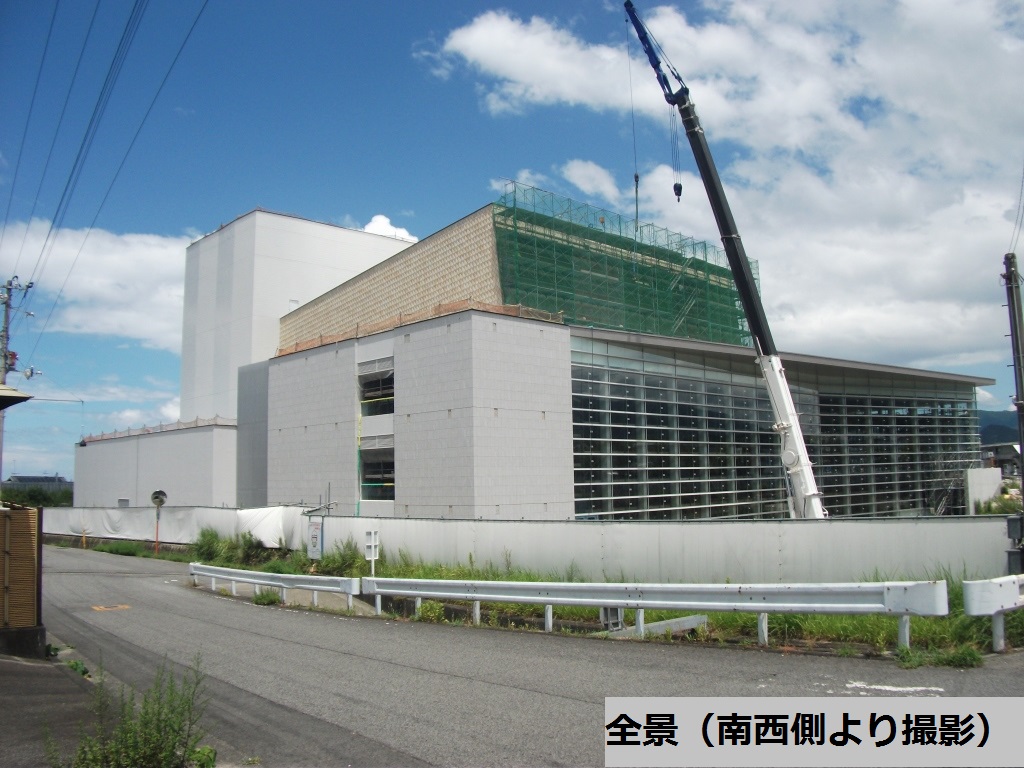

平成30年8月

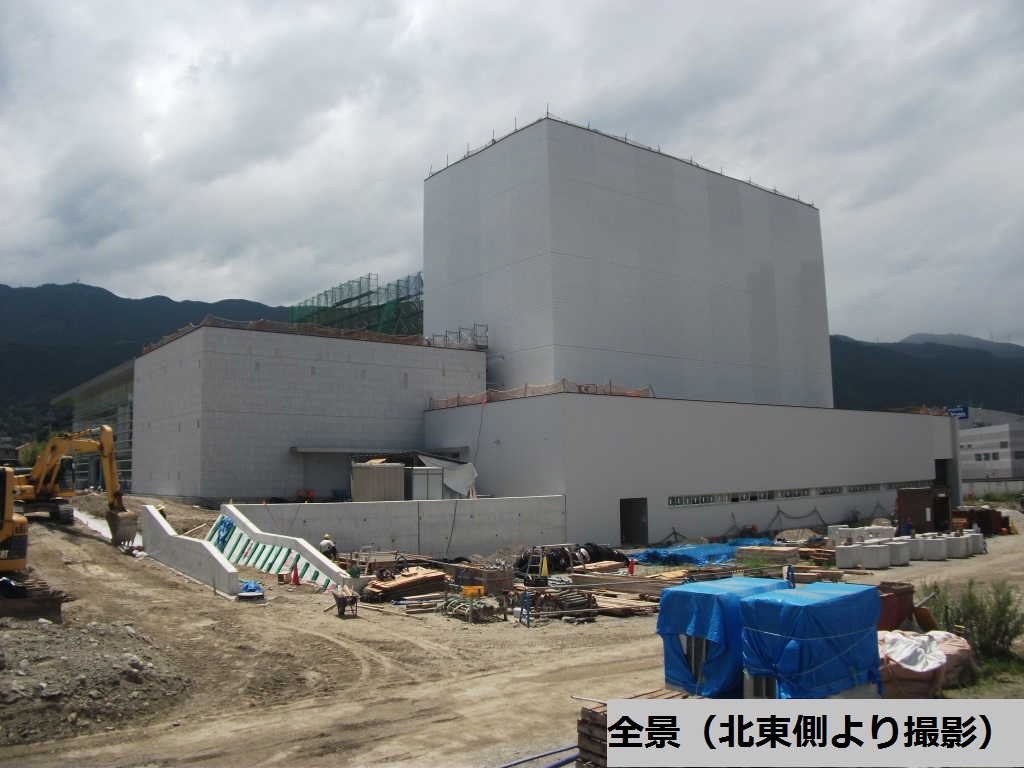

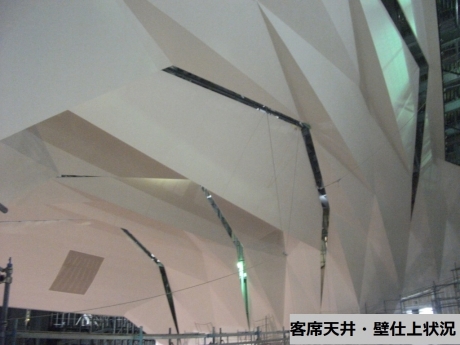

・ホールの形が徐々に現れてきました

平成30年7月

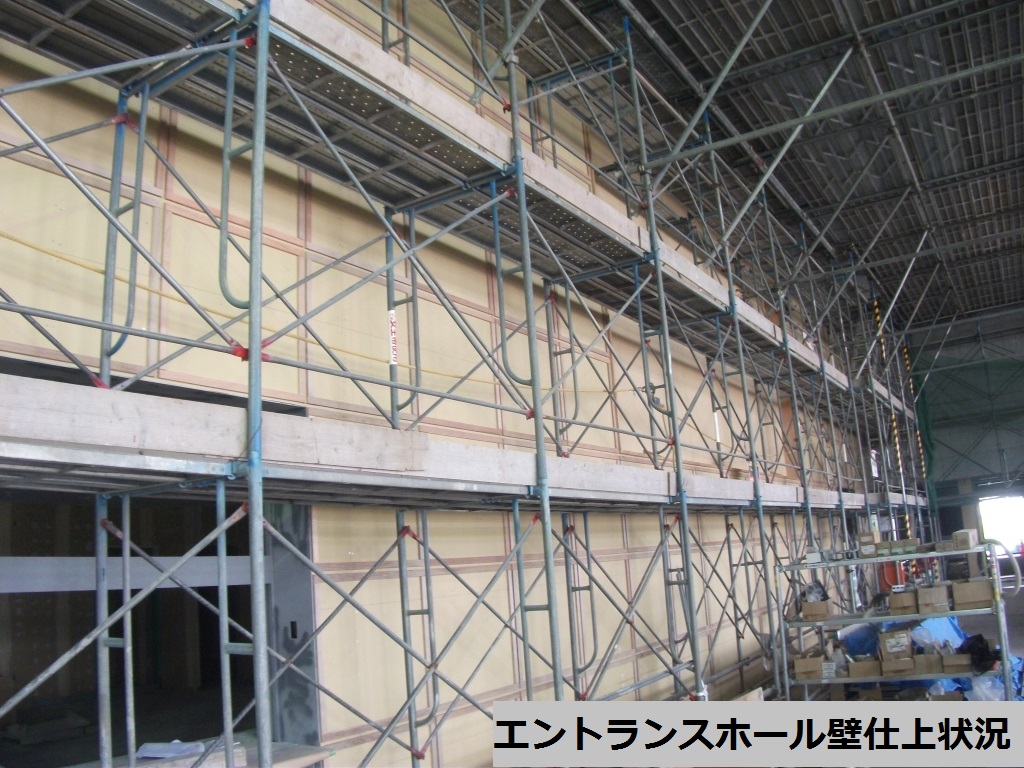

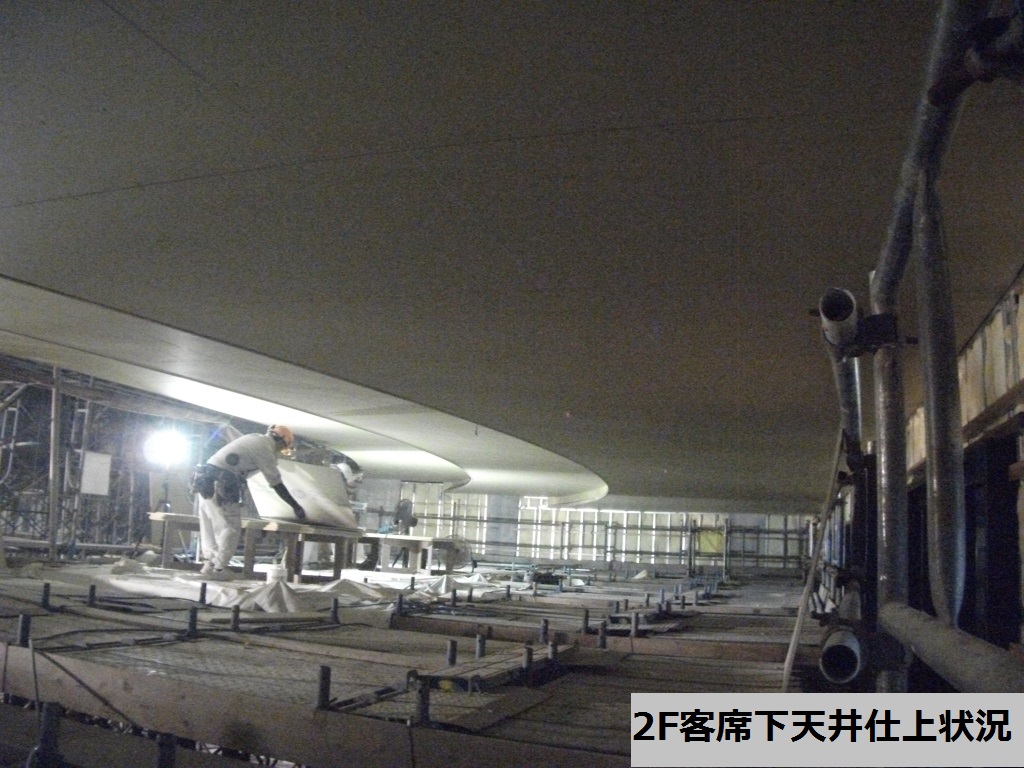

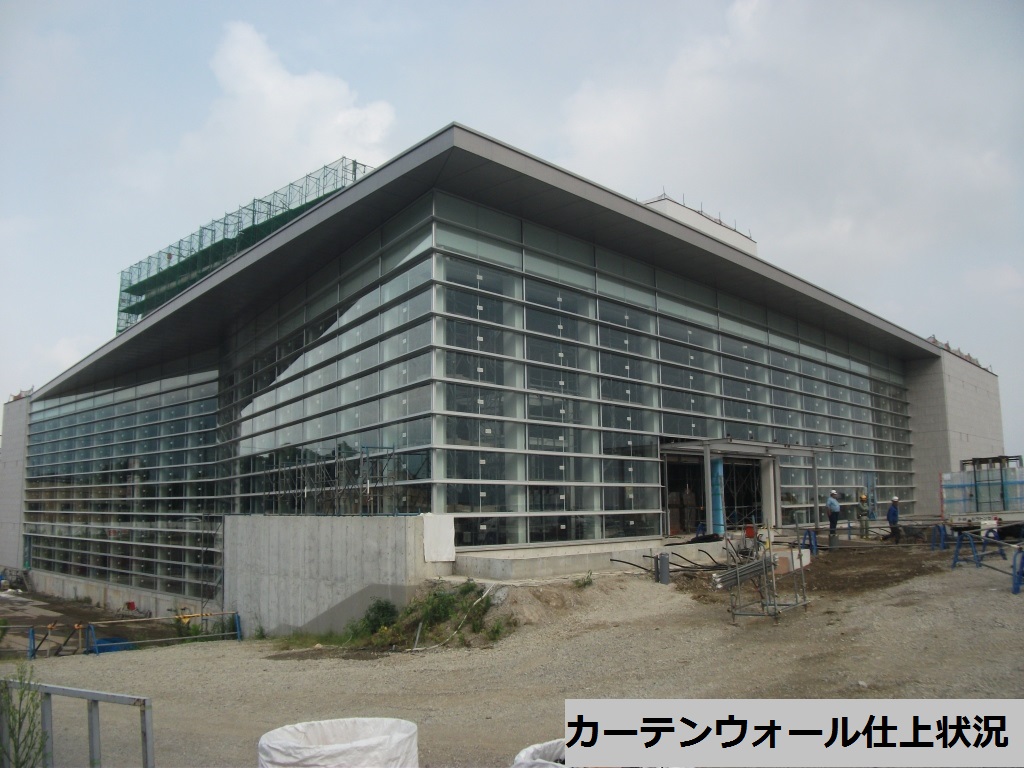

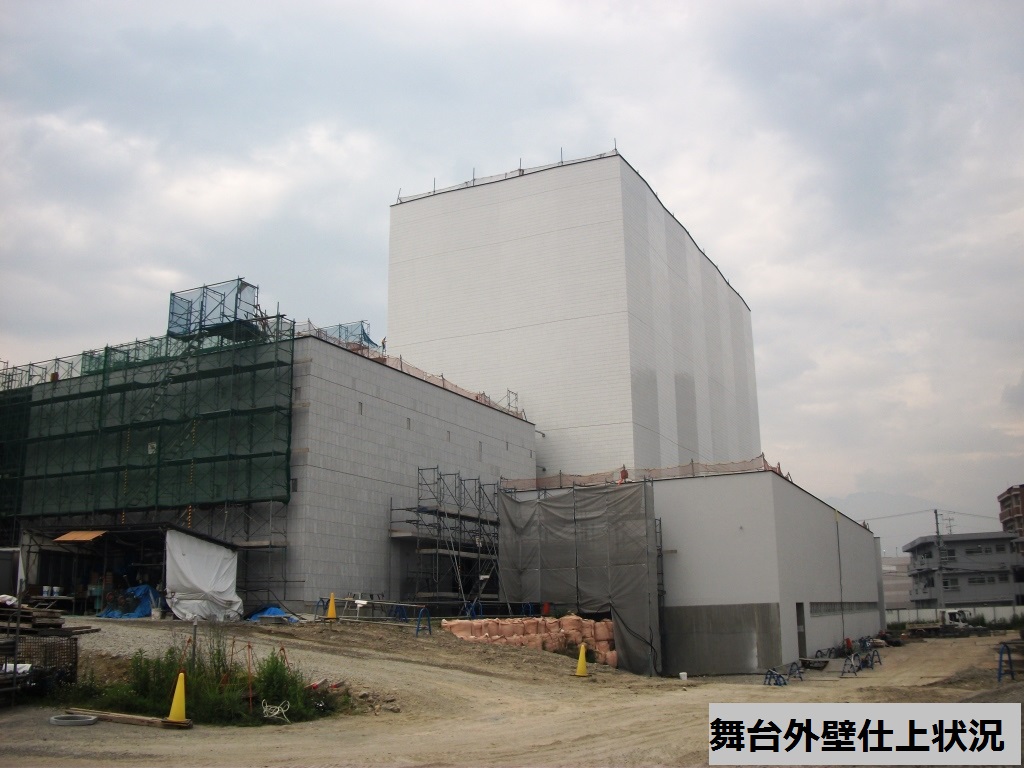

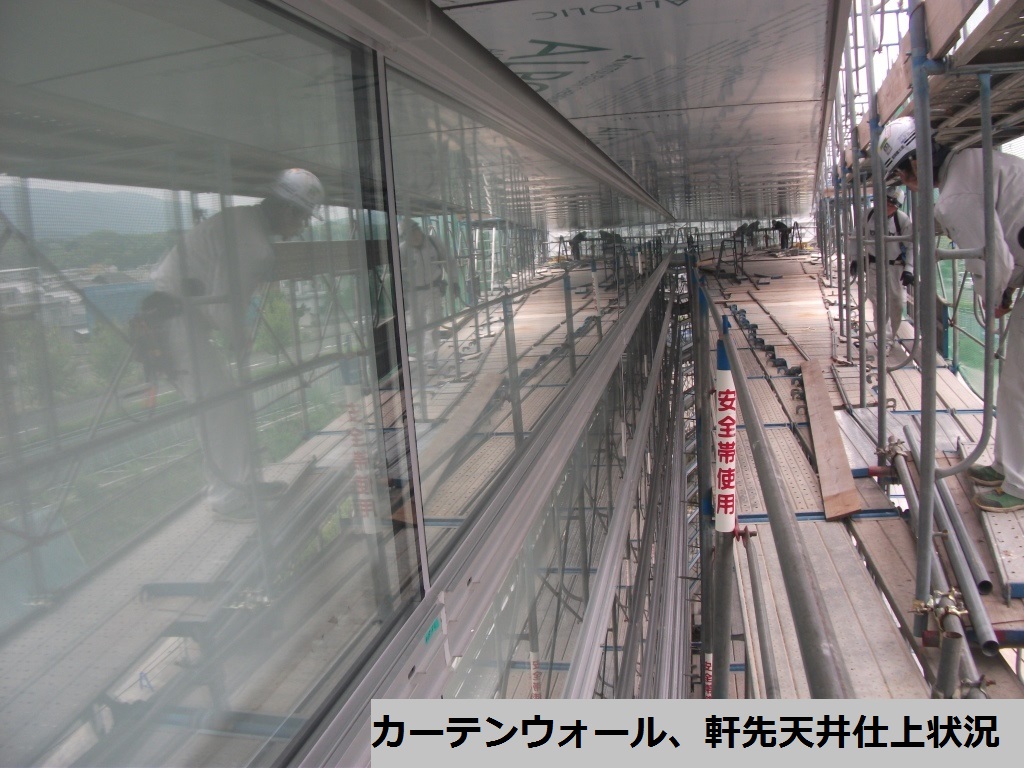

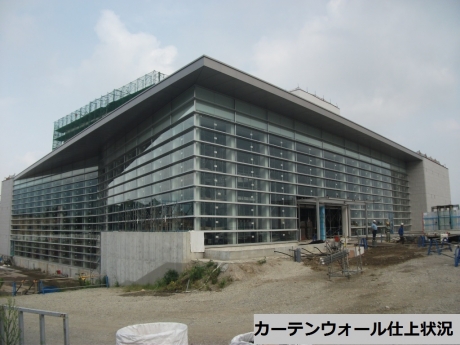

・だんだん外壁が見えてきました。

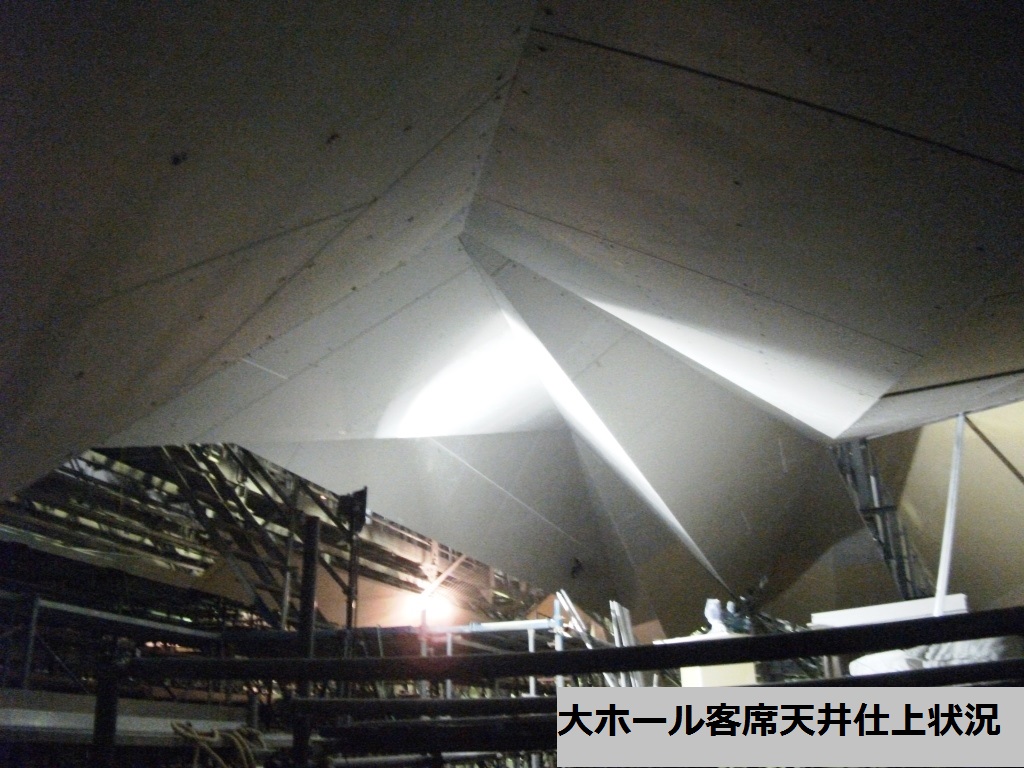

平成30年6月

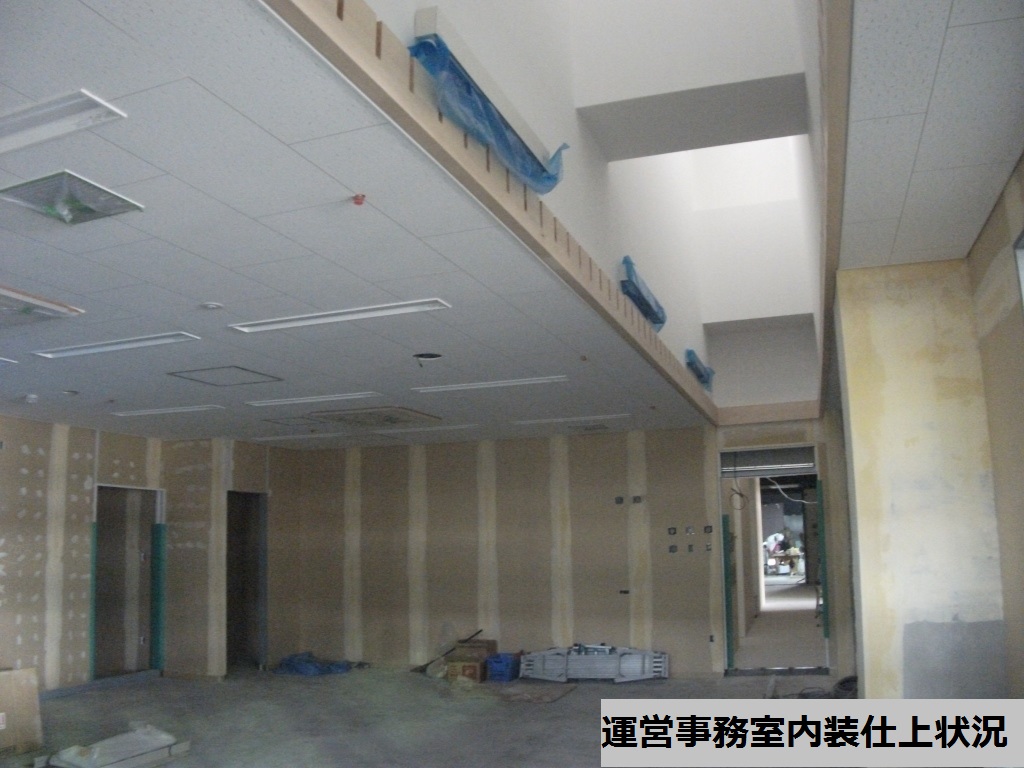

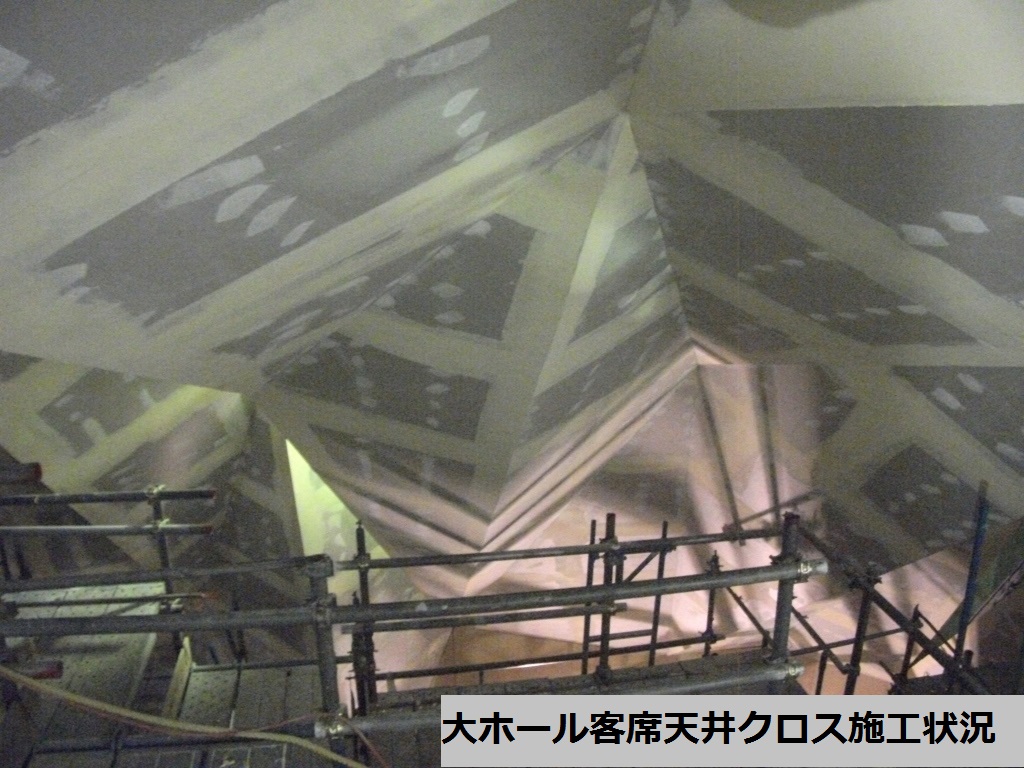

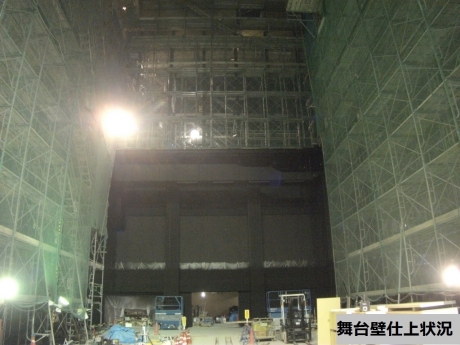

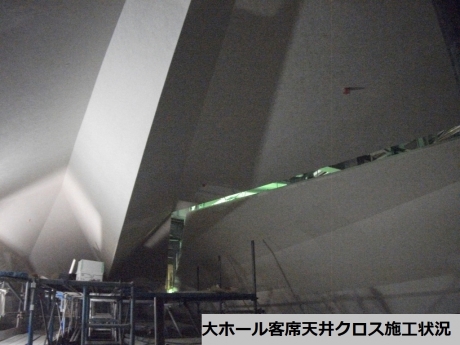

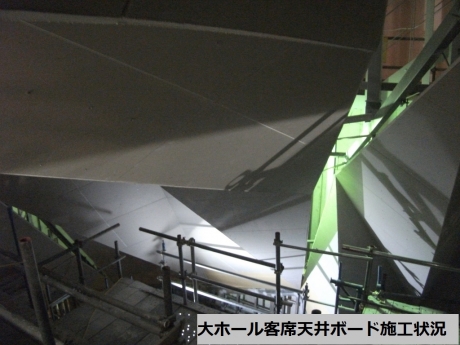

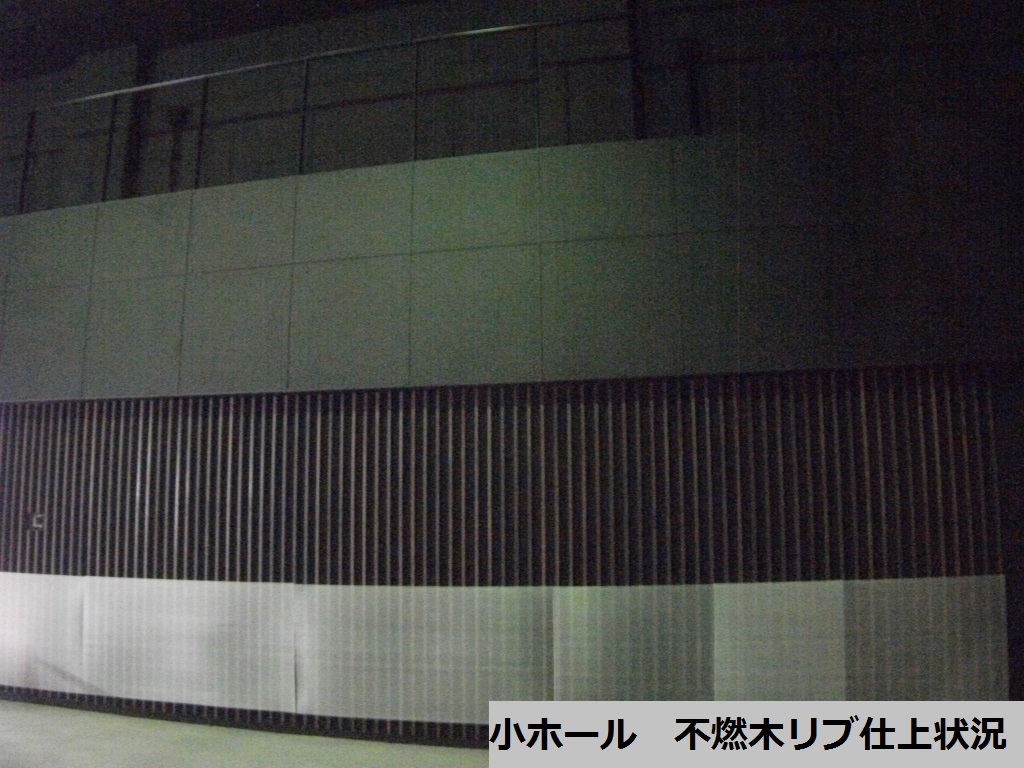

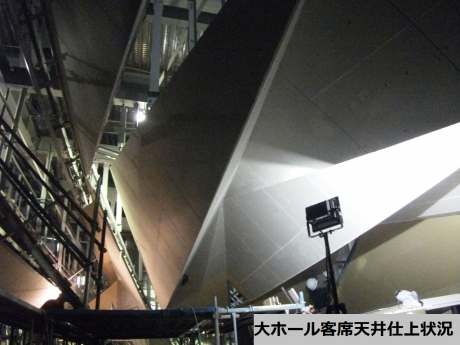

・内外装共に順調に進捗しています。

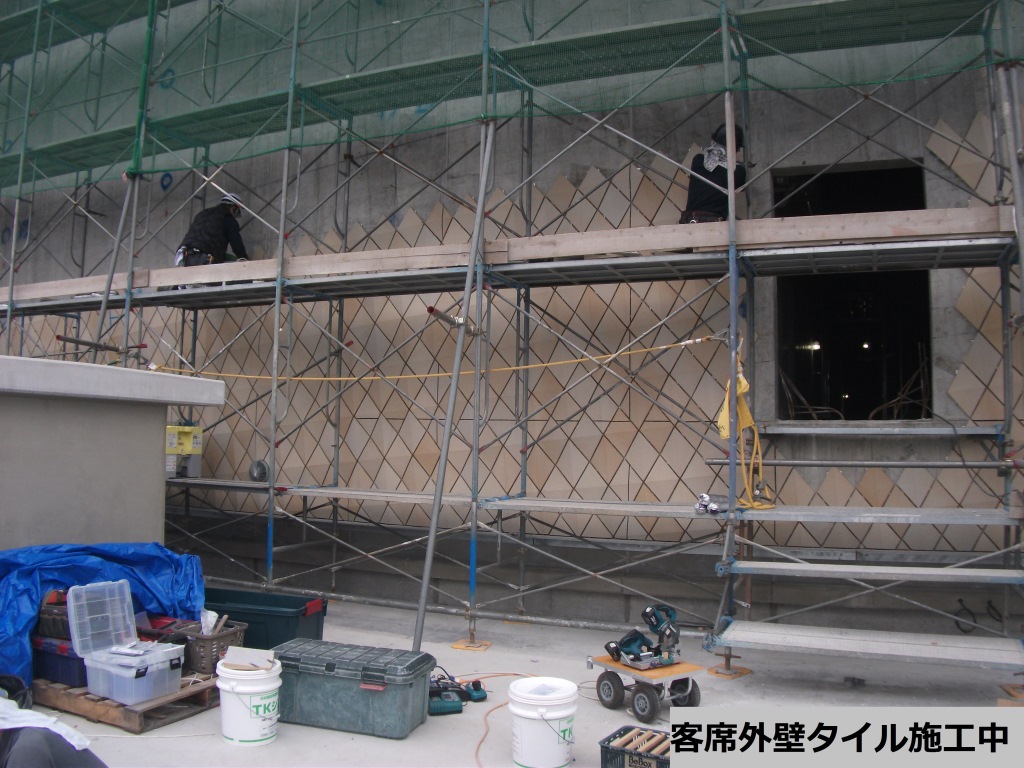

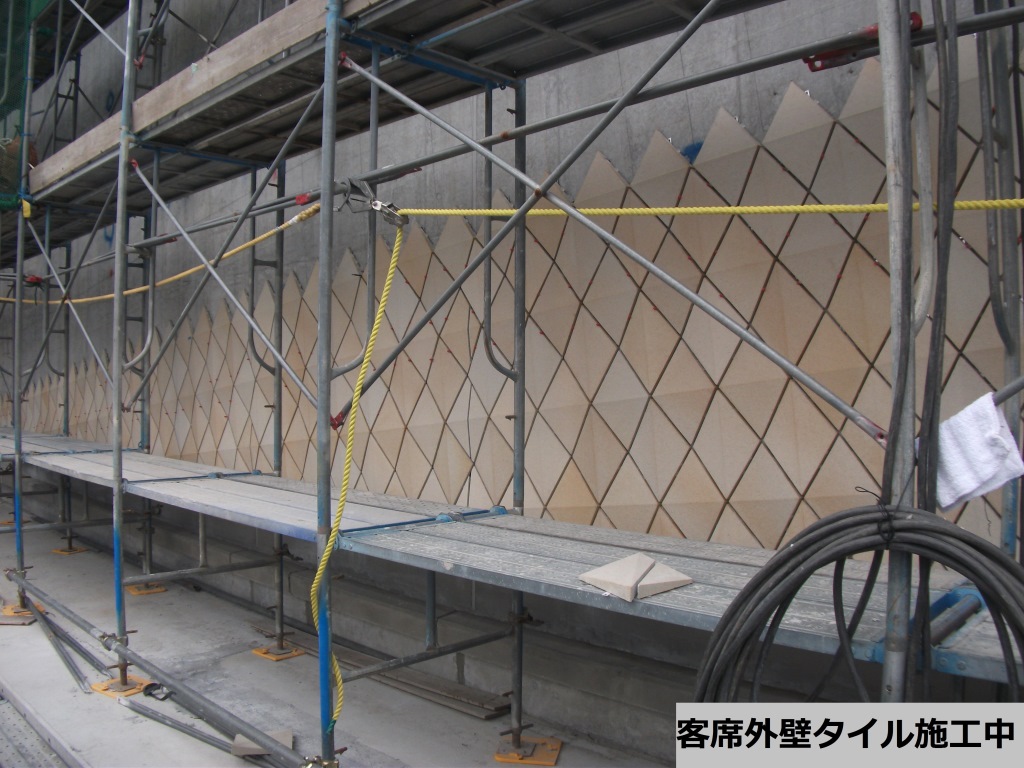

平成30年5月

・足場の解体が始まり、一部外壁が見えてきました。

平成30年4月

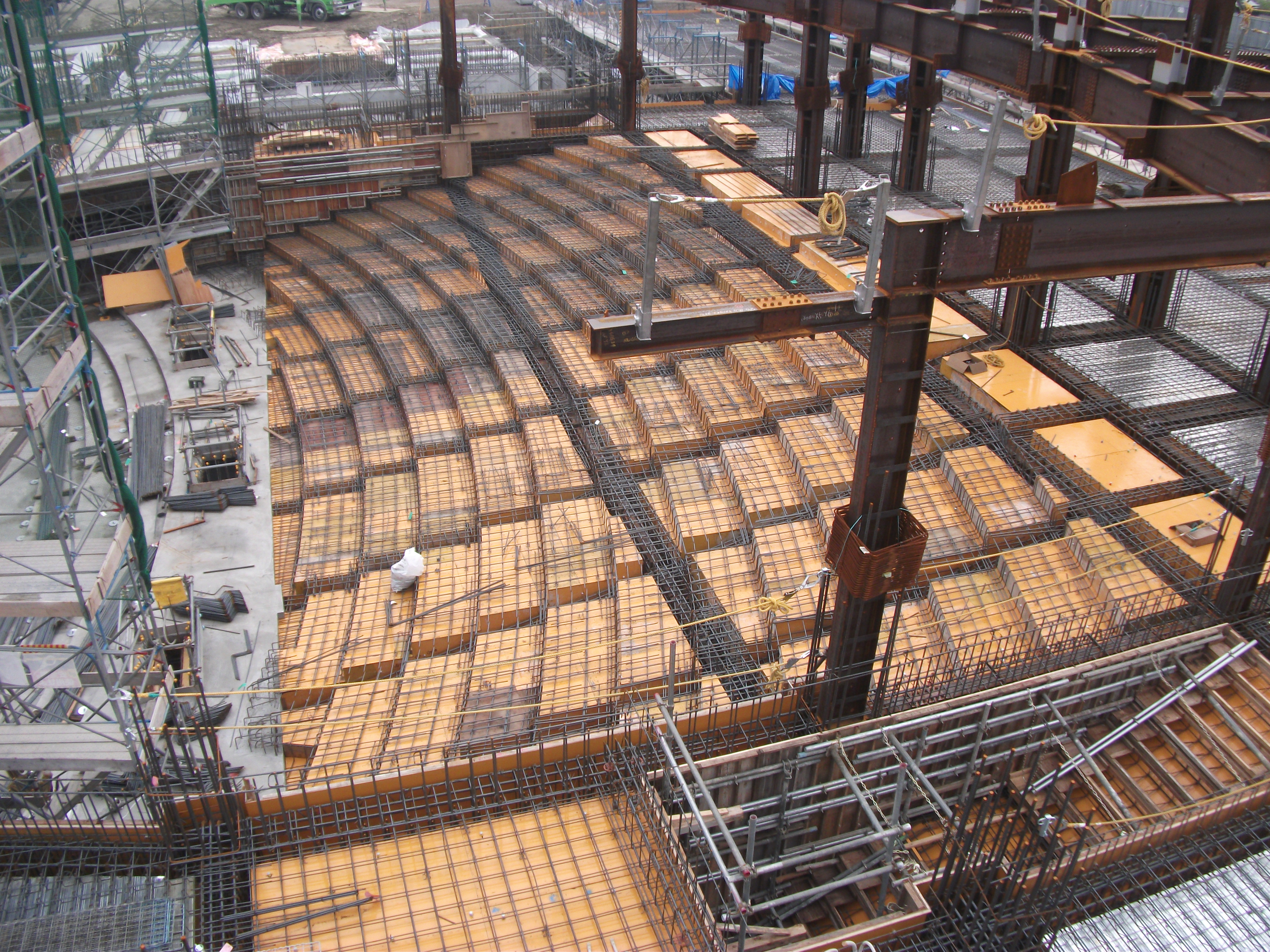

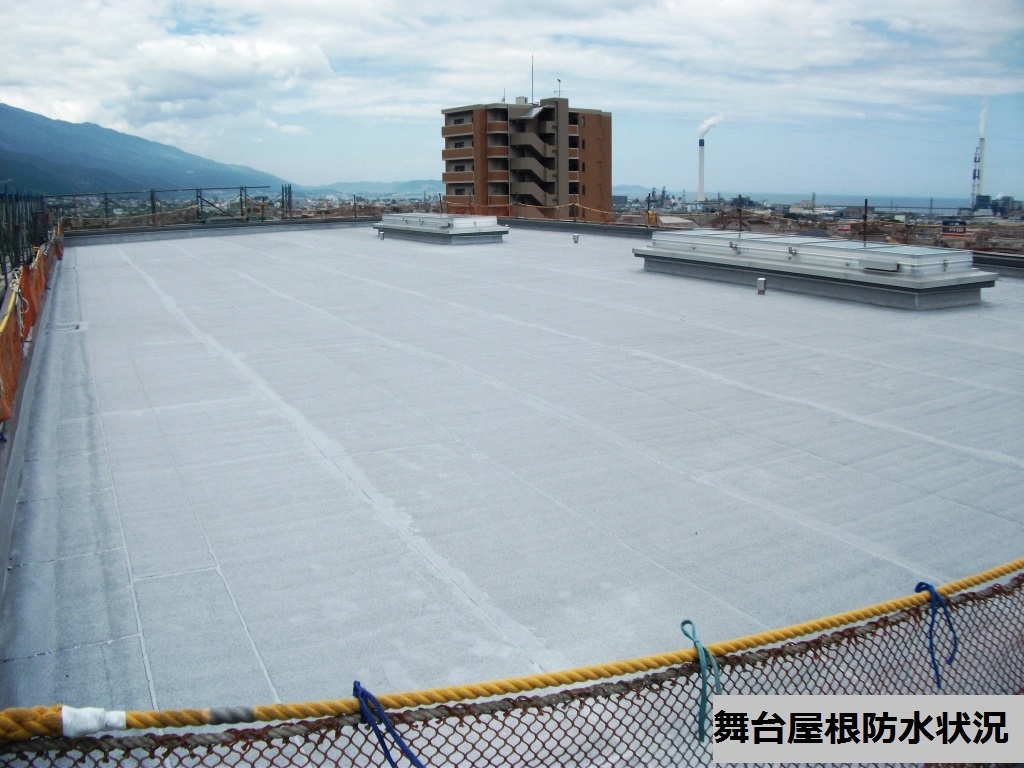

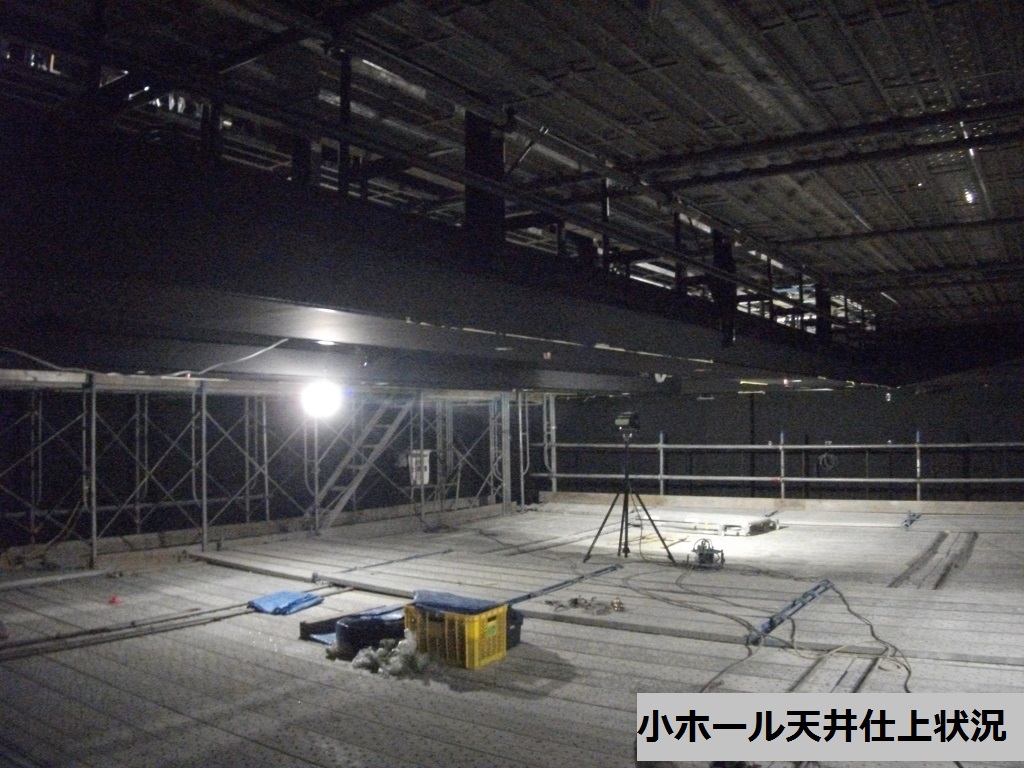

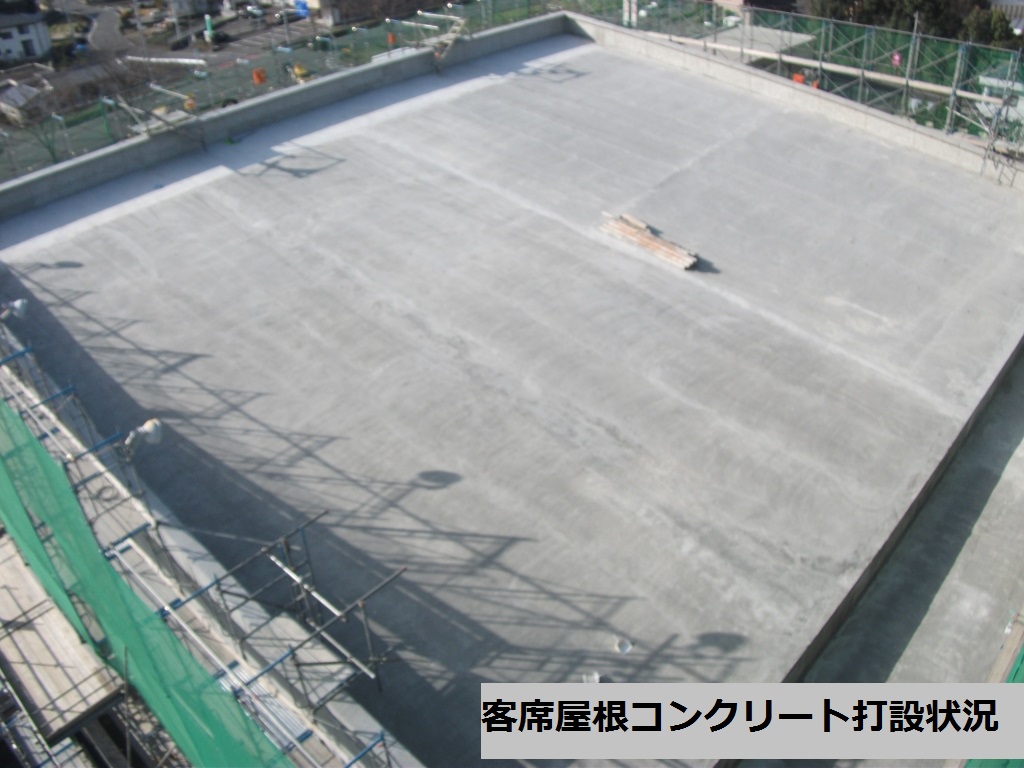

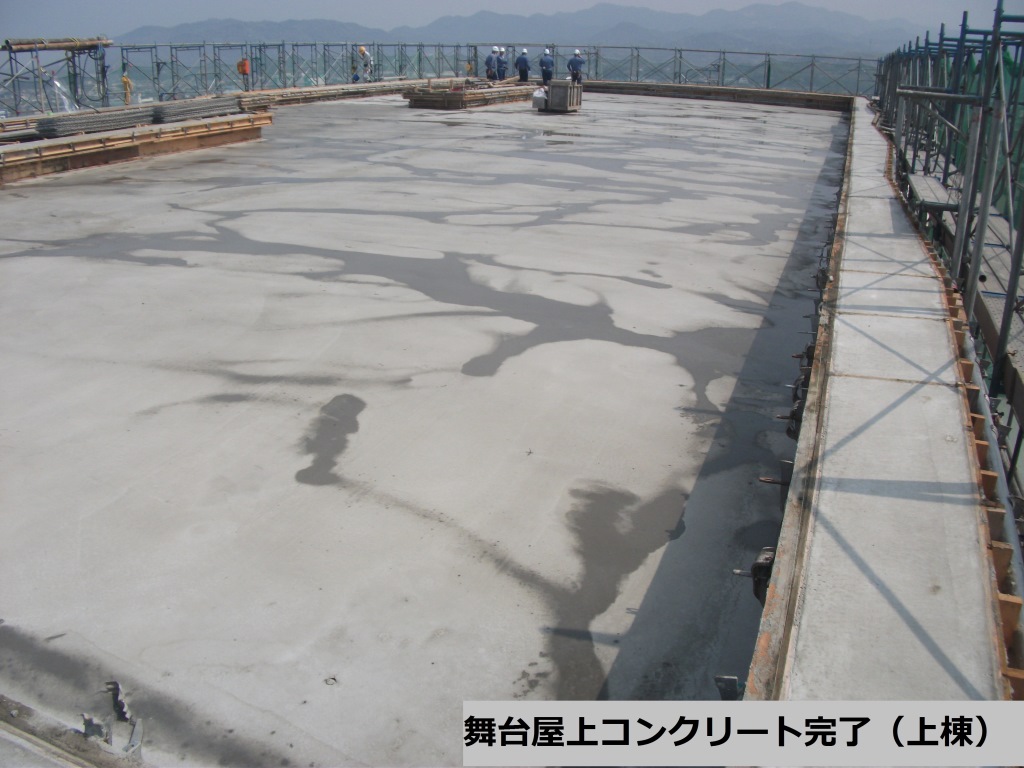

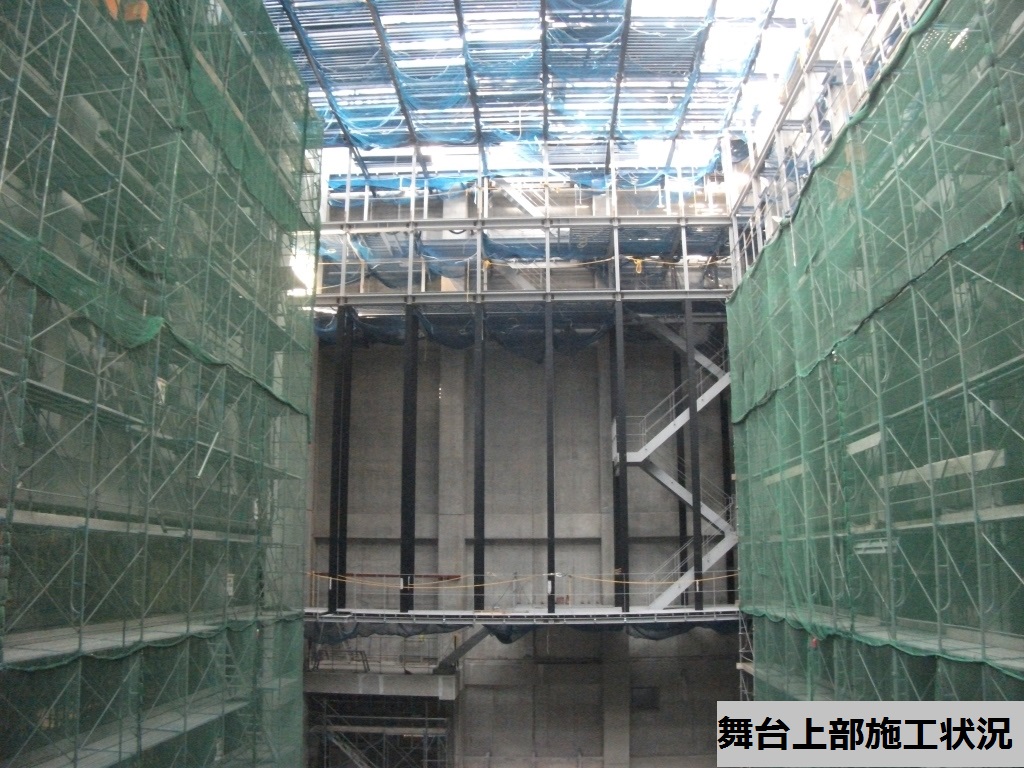

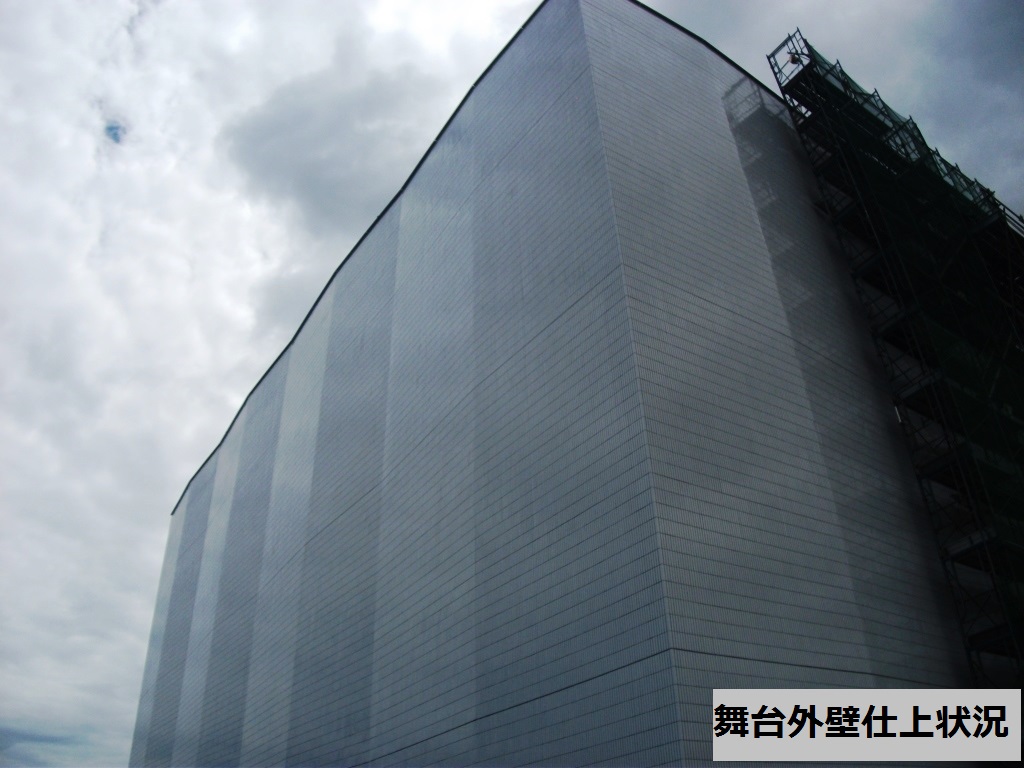

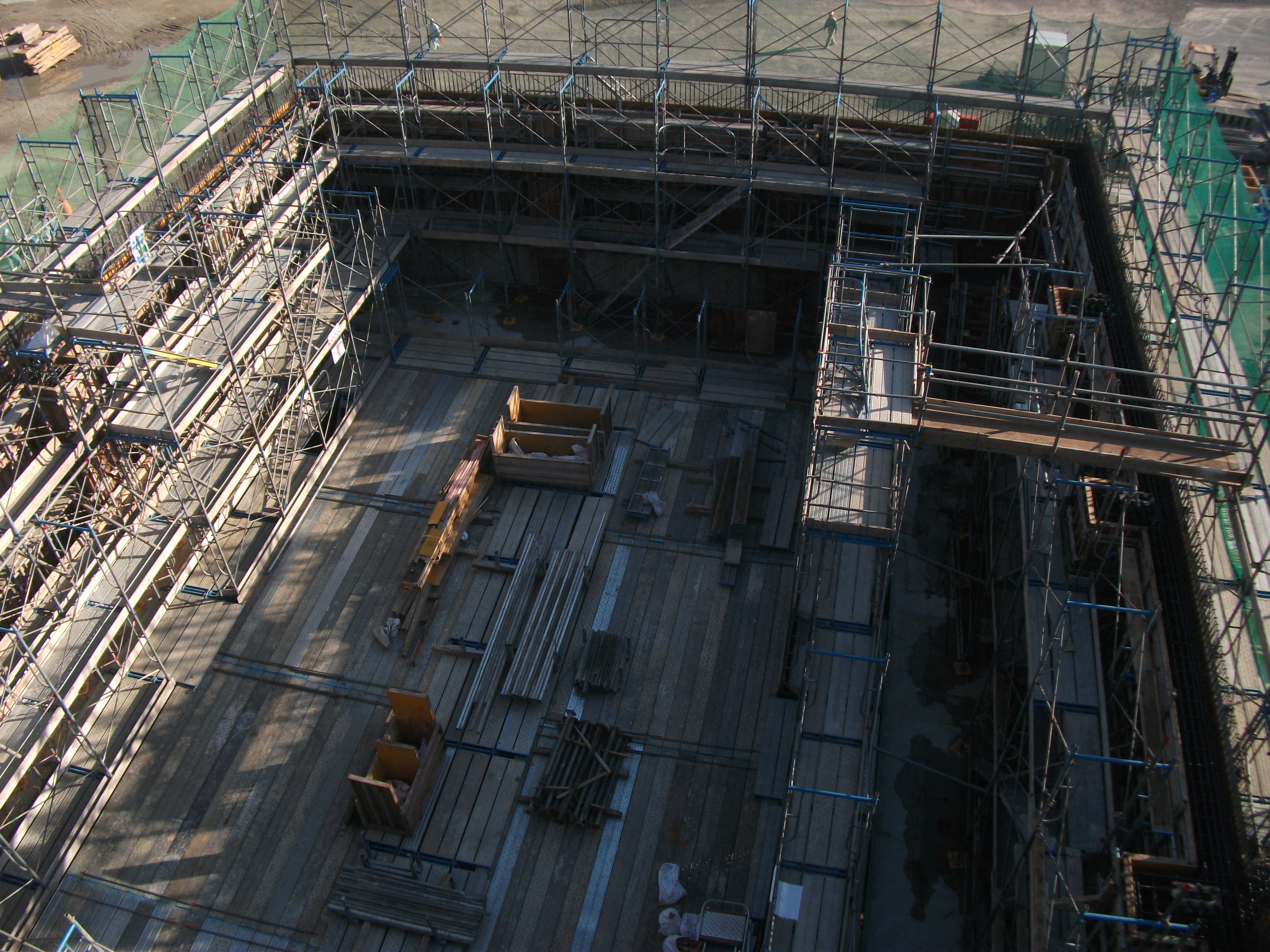

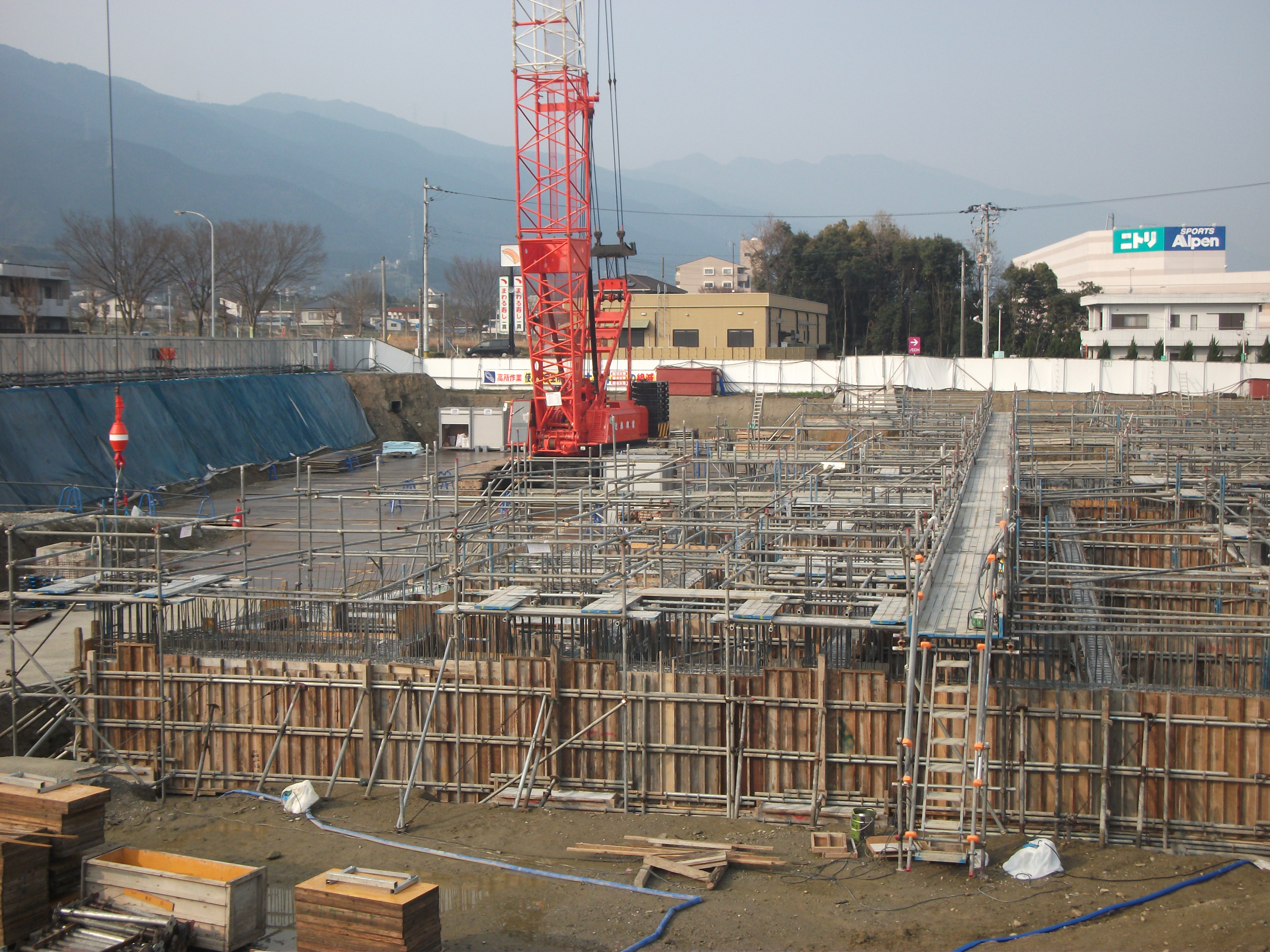

・4月3日に舞台屋上のコンクリートを打設し、上棟しました。

平成30年3月

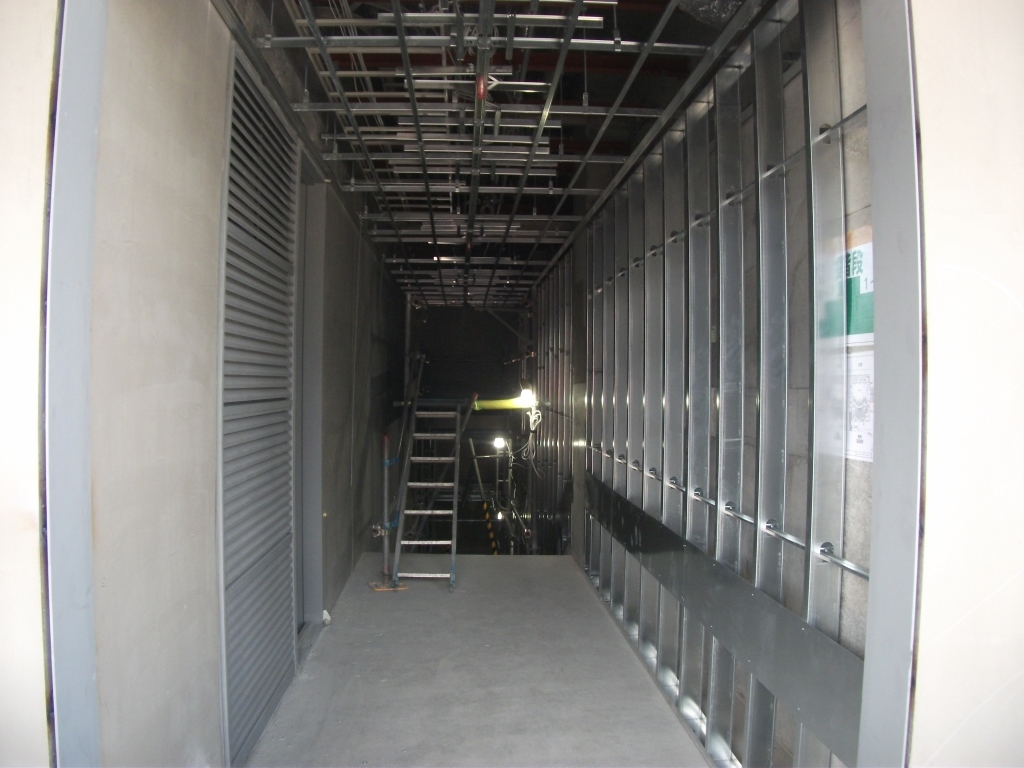

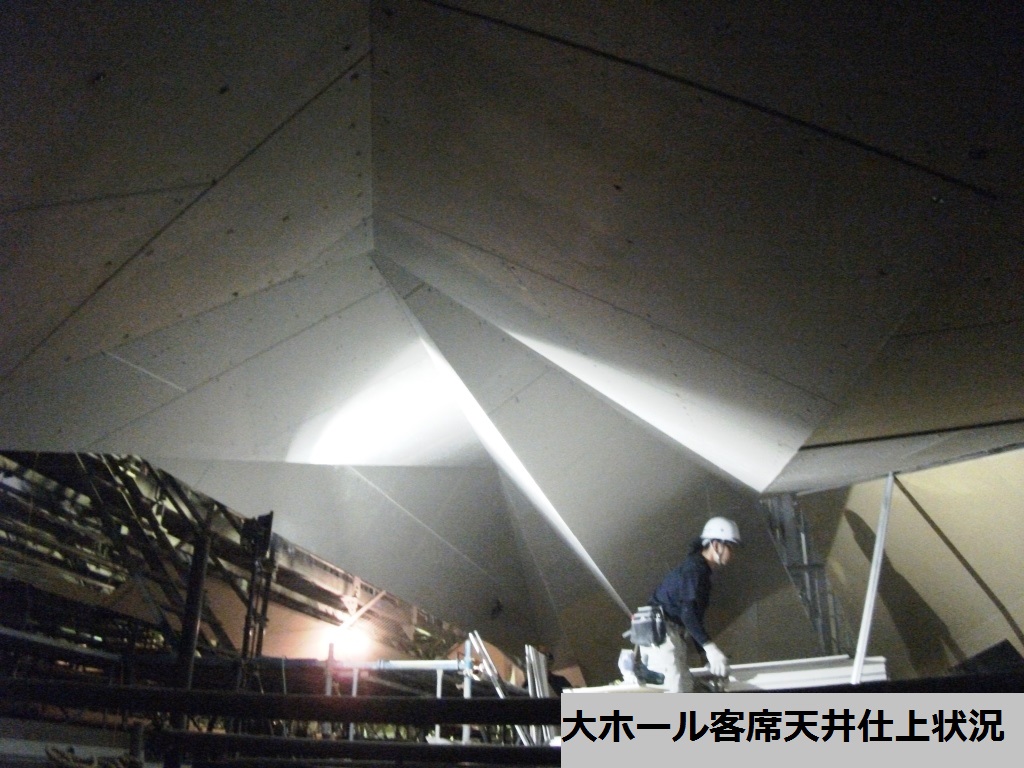

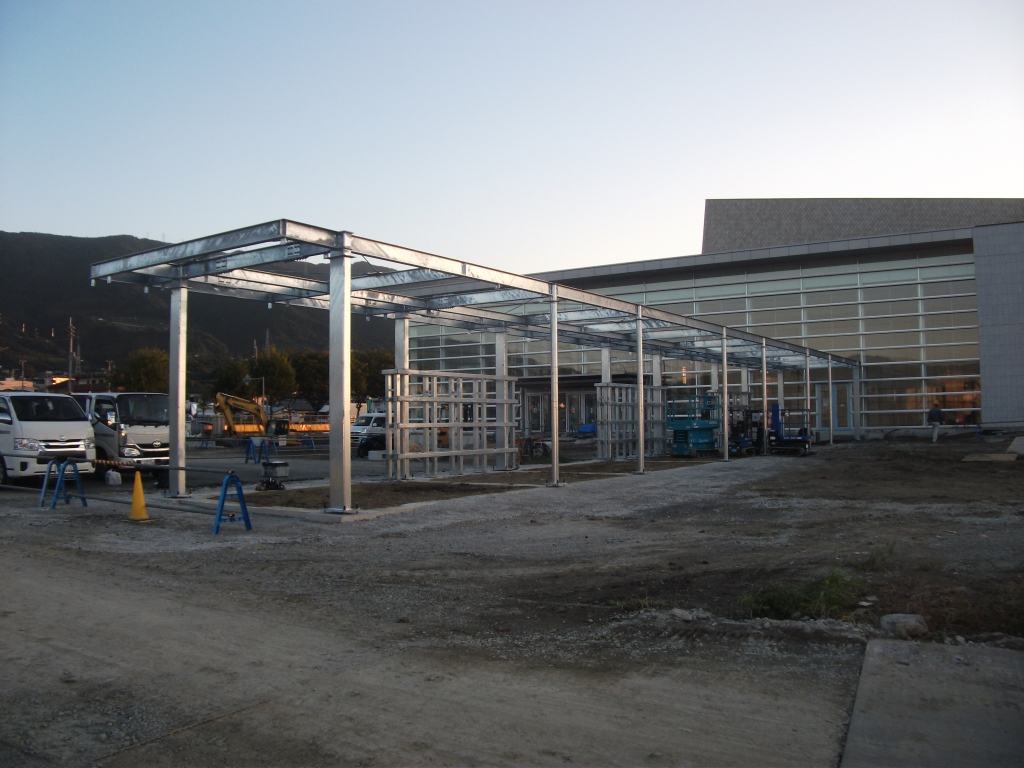

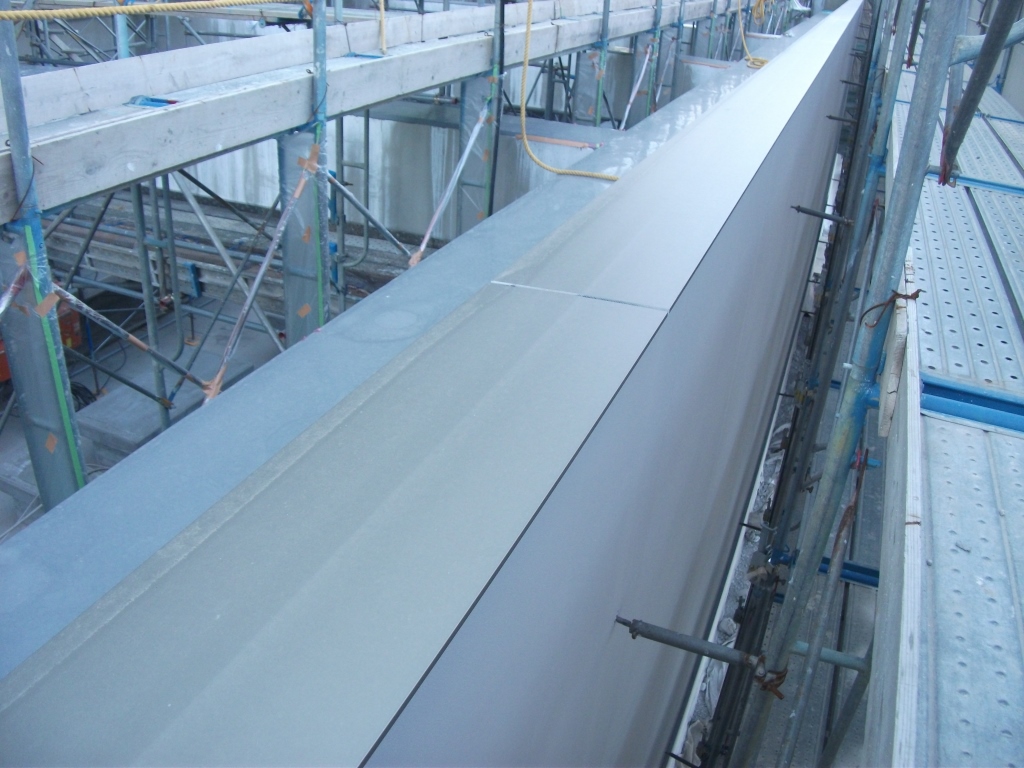

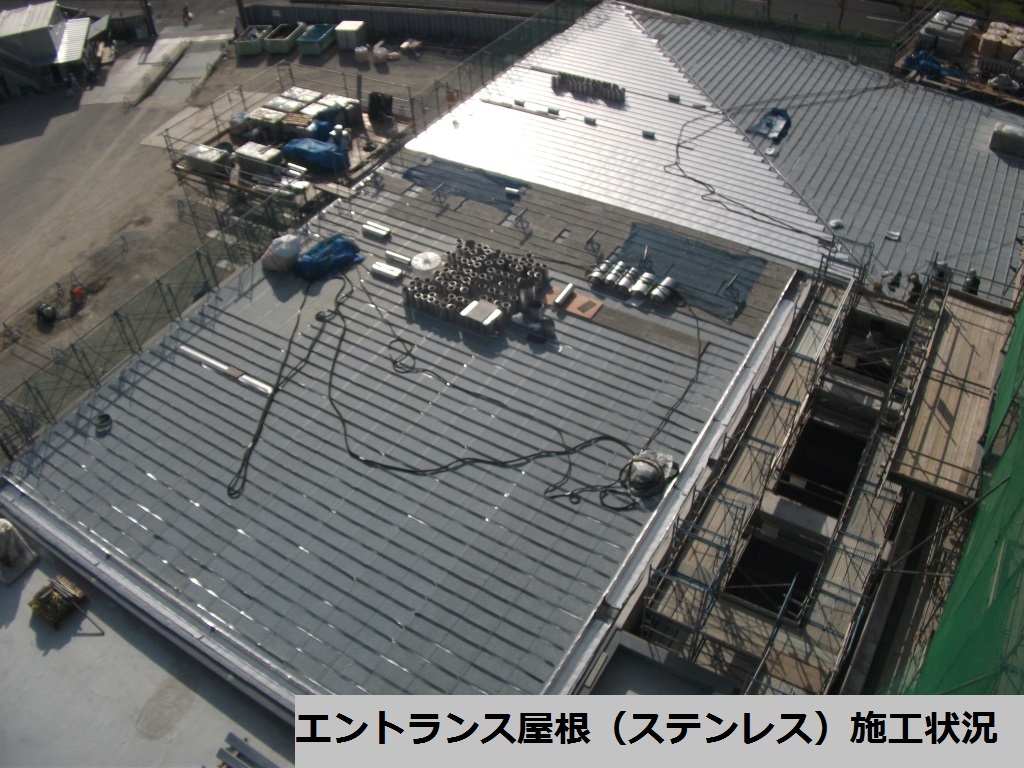

エントランスの屋根工事が始まりました。

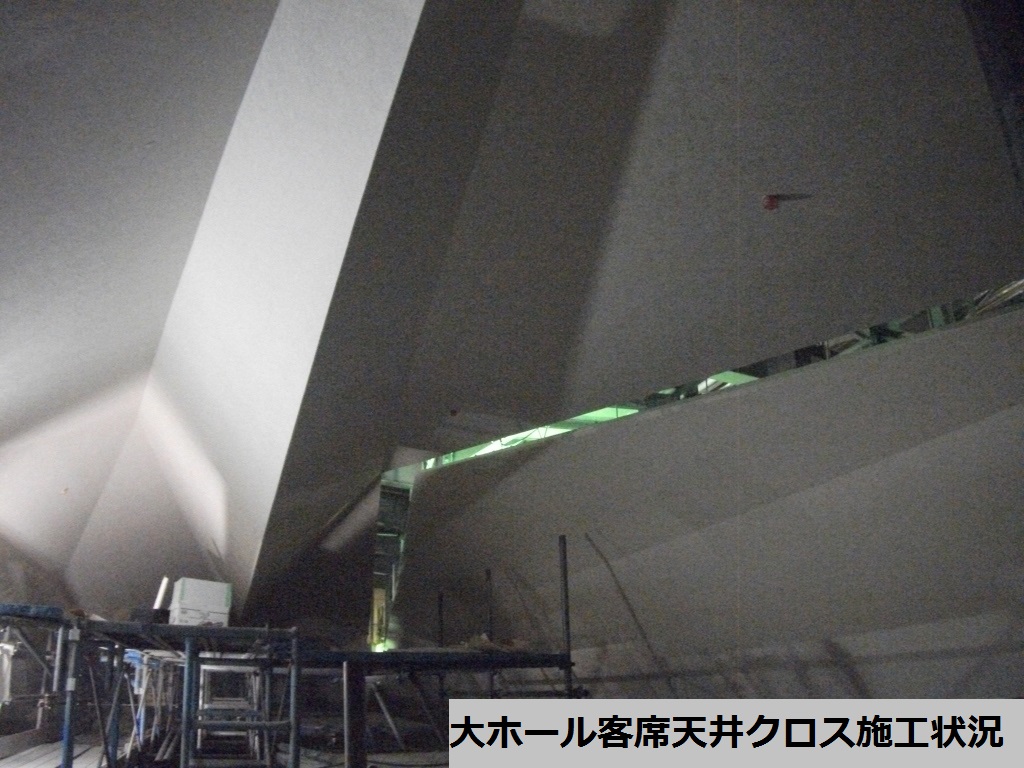

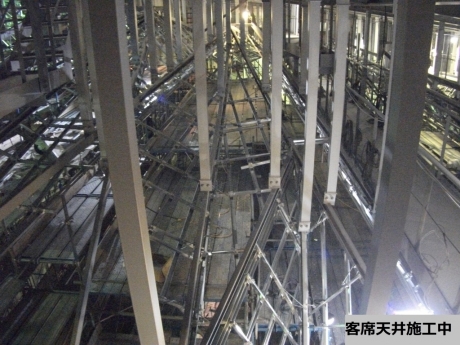

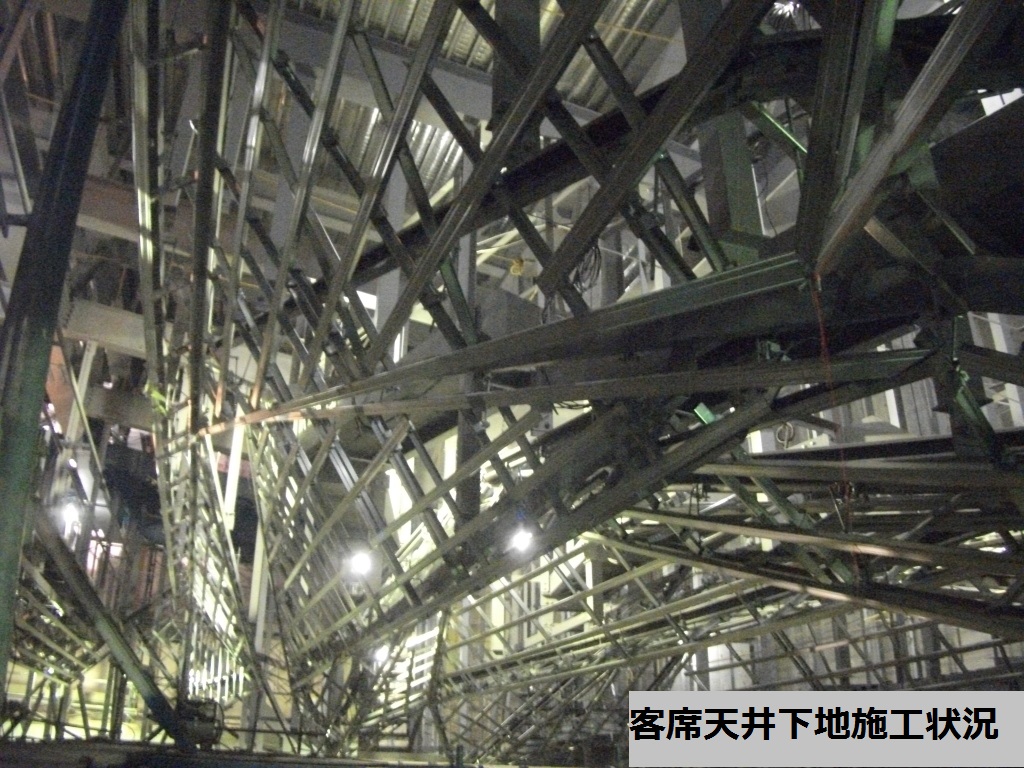

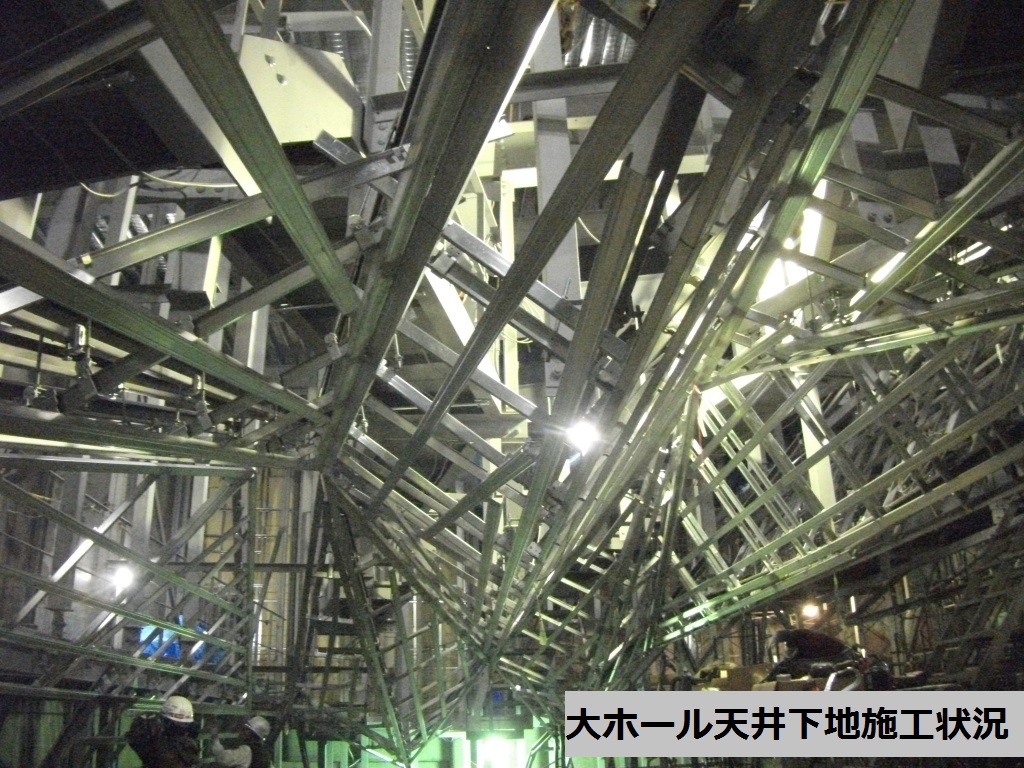

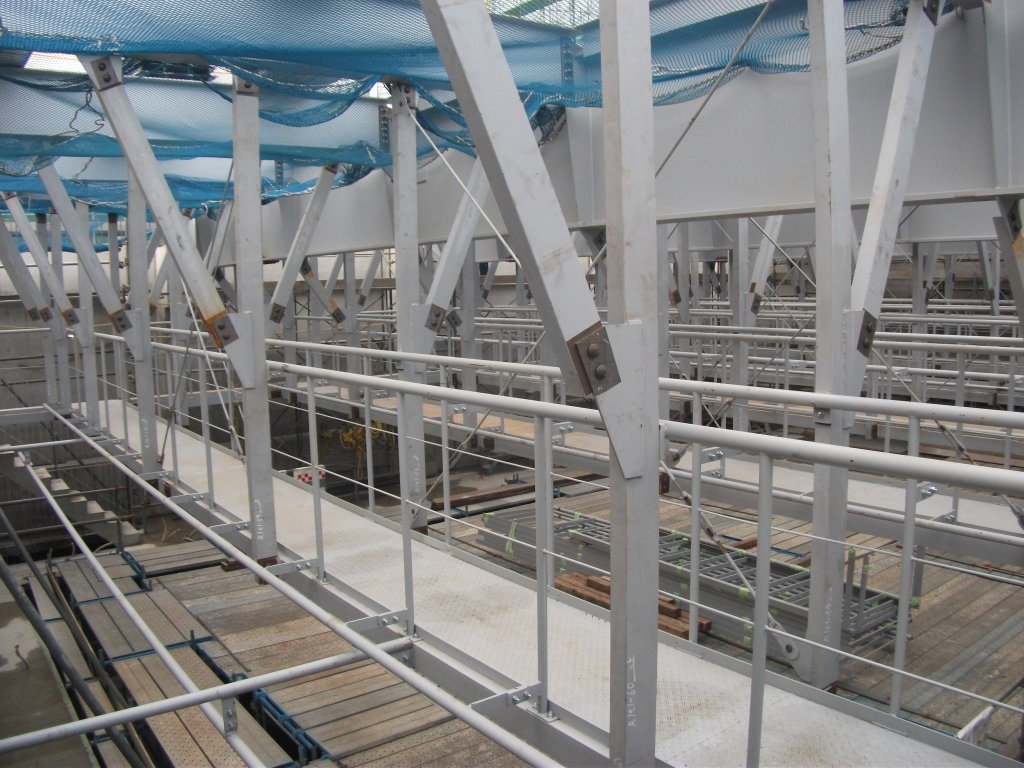

いよいよ客席天井の工事も始まりました。

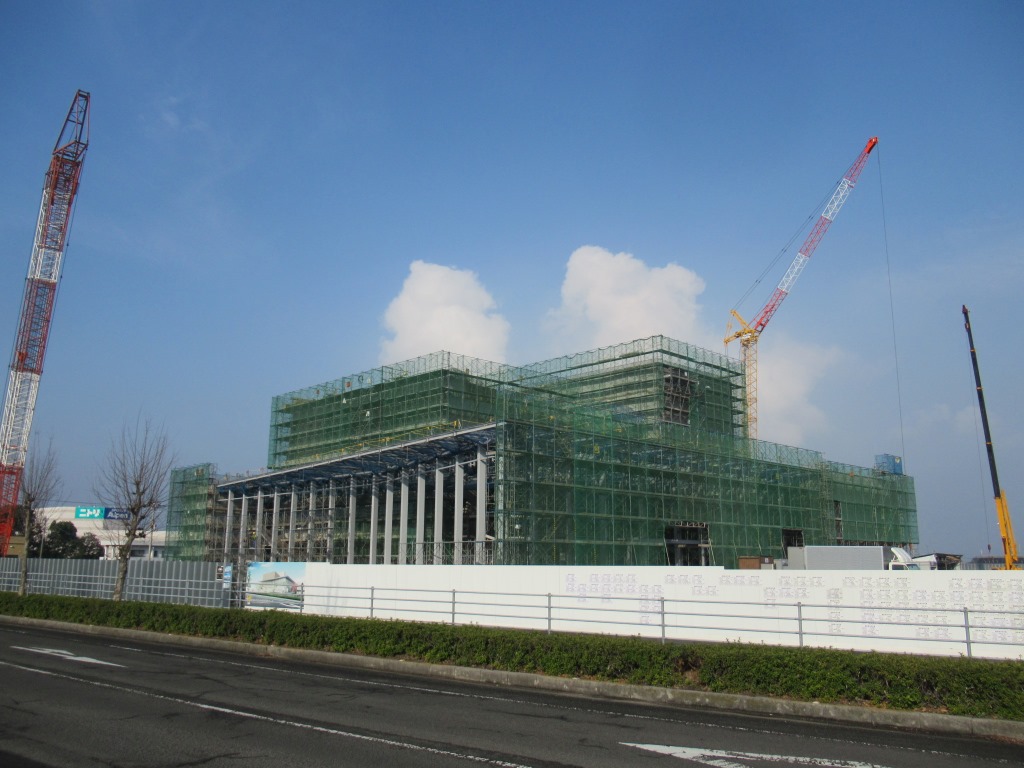

平成30年2月

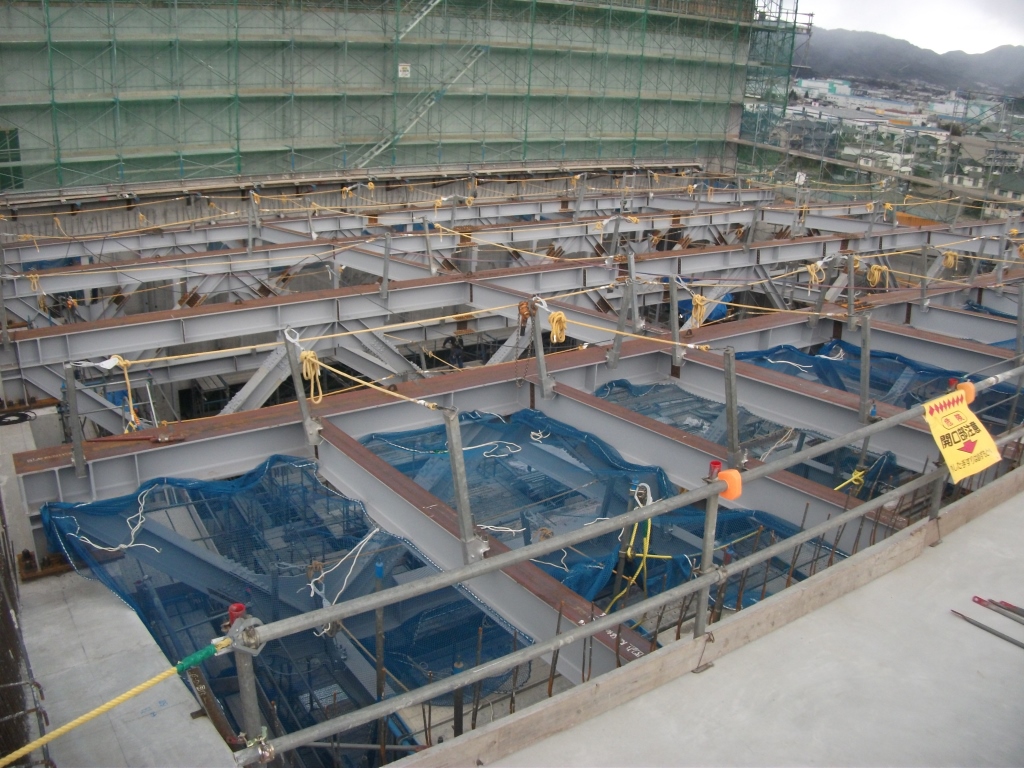

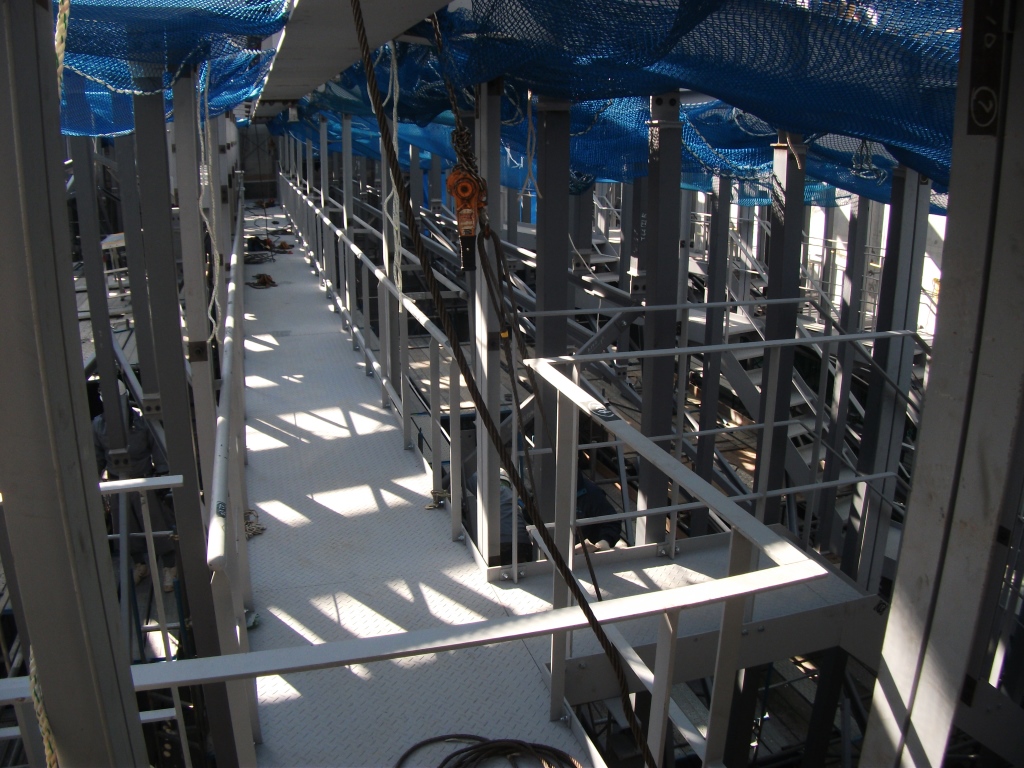

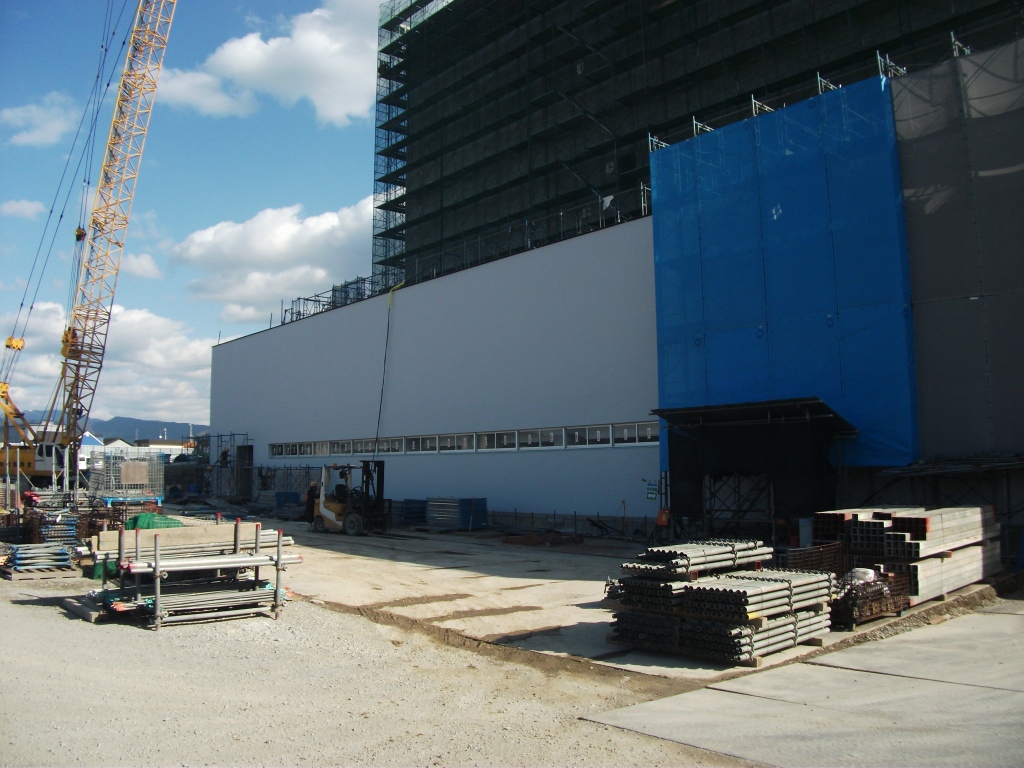

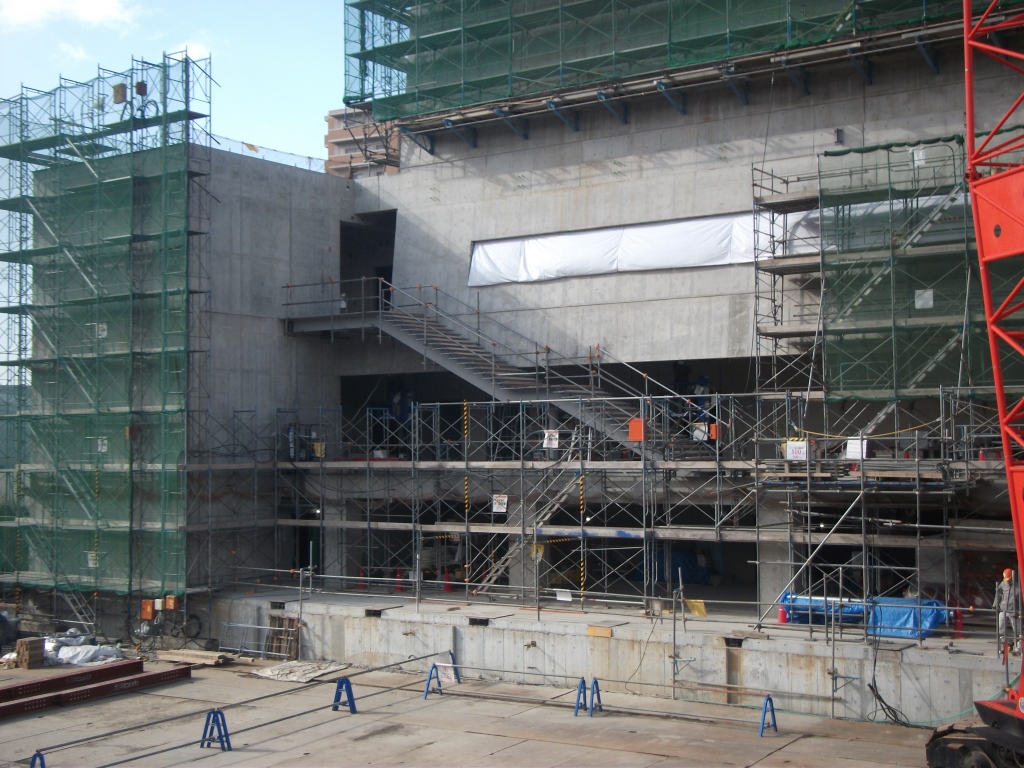

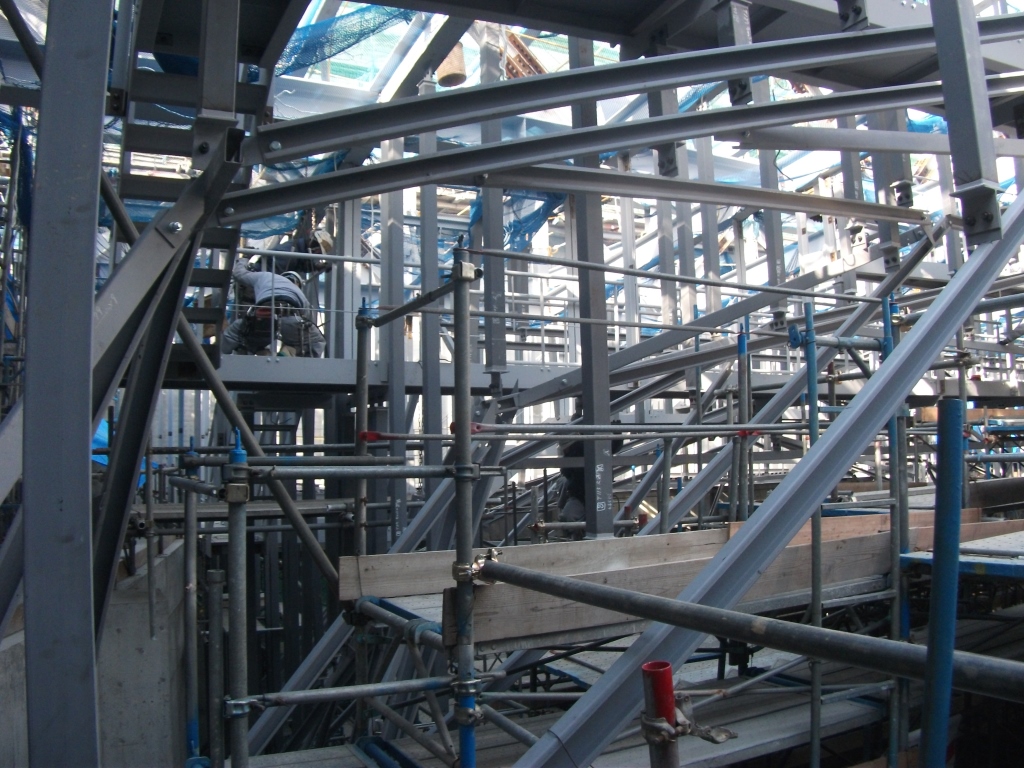

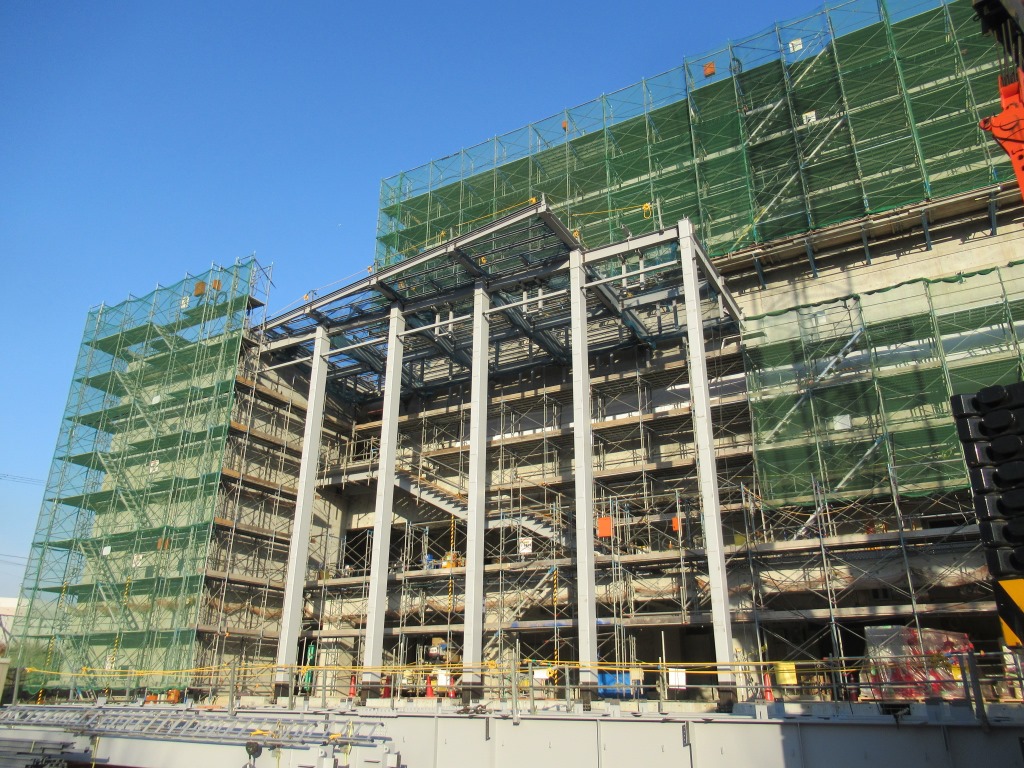

・エントランスホールの鉄骨が建ち、建物の外形が見えてきました。

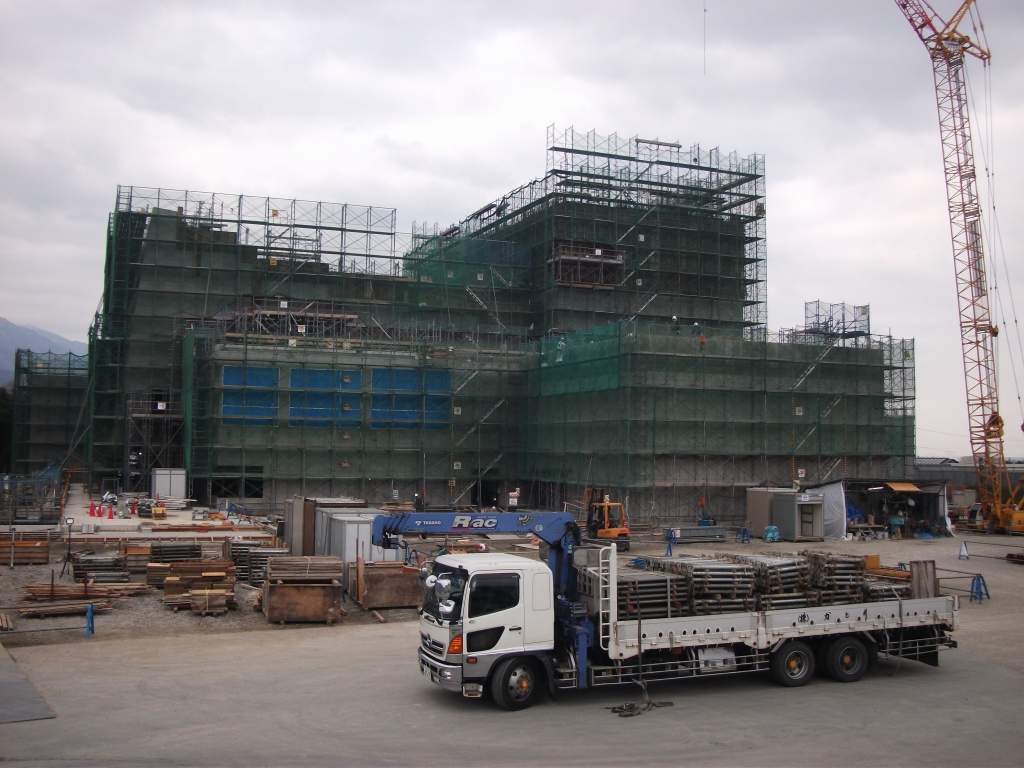

平成30年1月

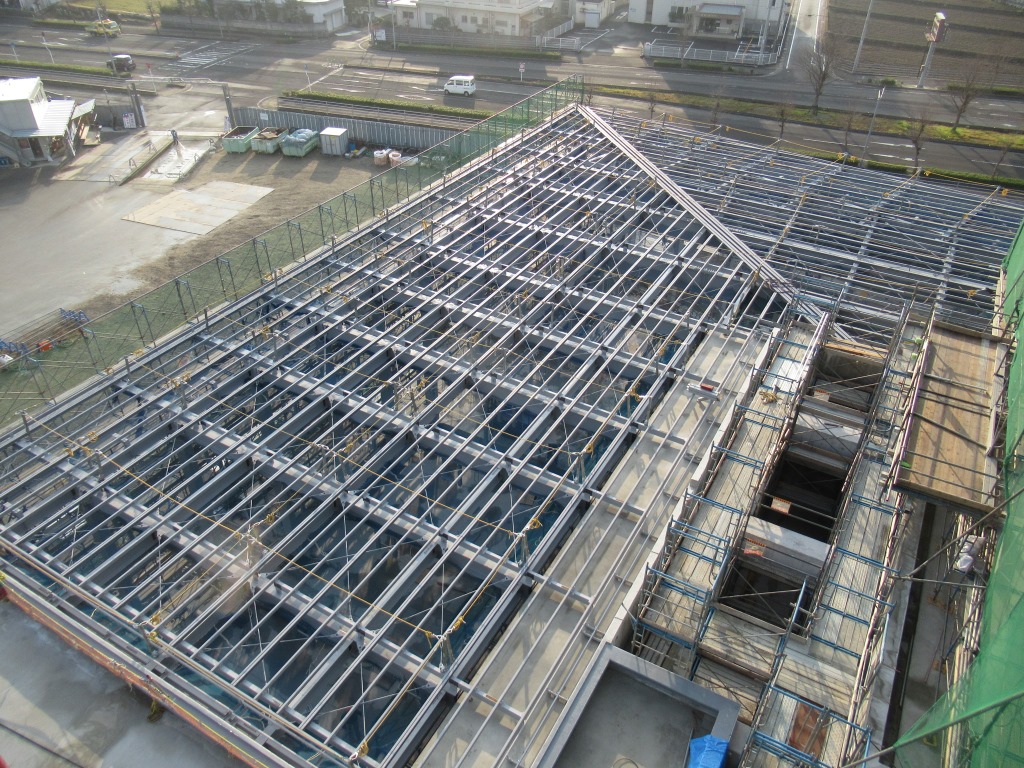

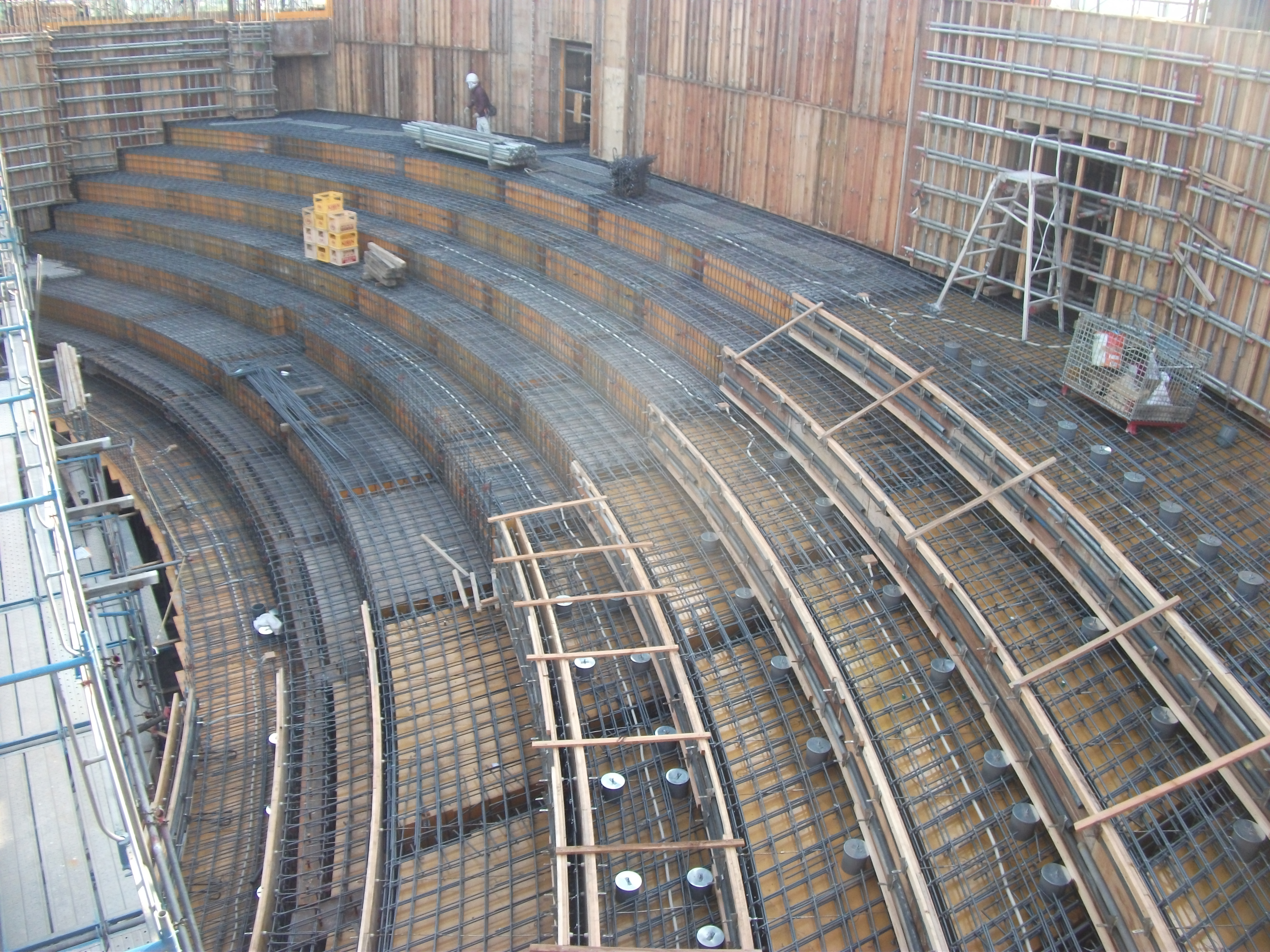

・客席上部の屋根鉄骨を施工中です。

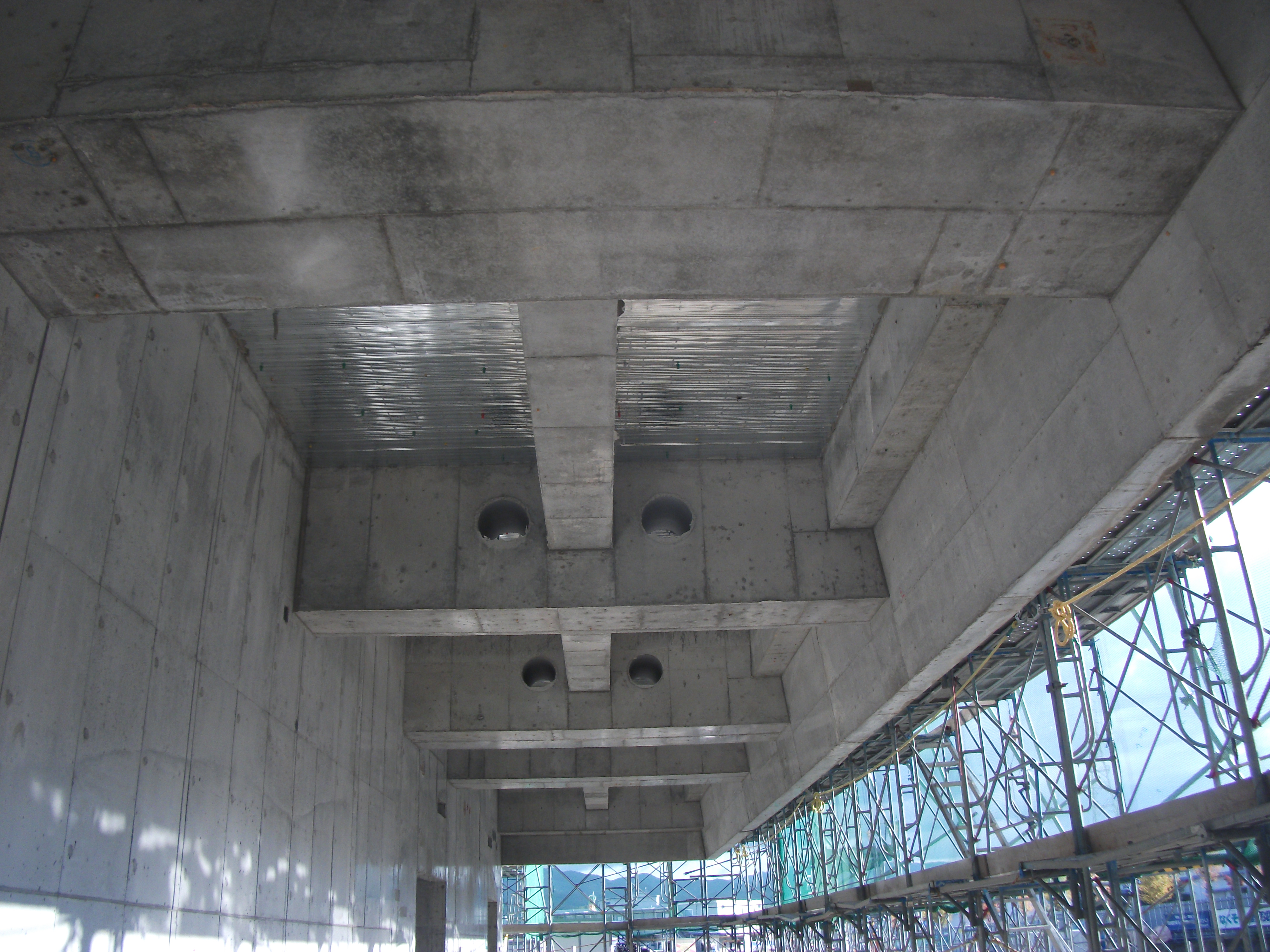

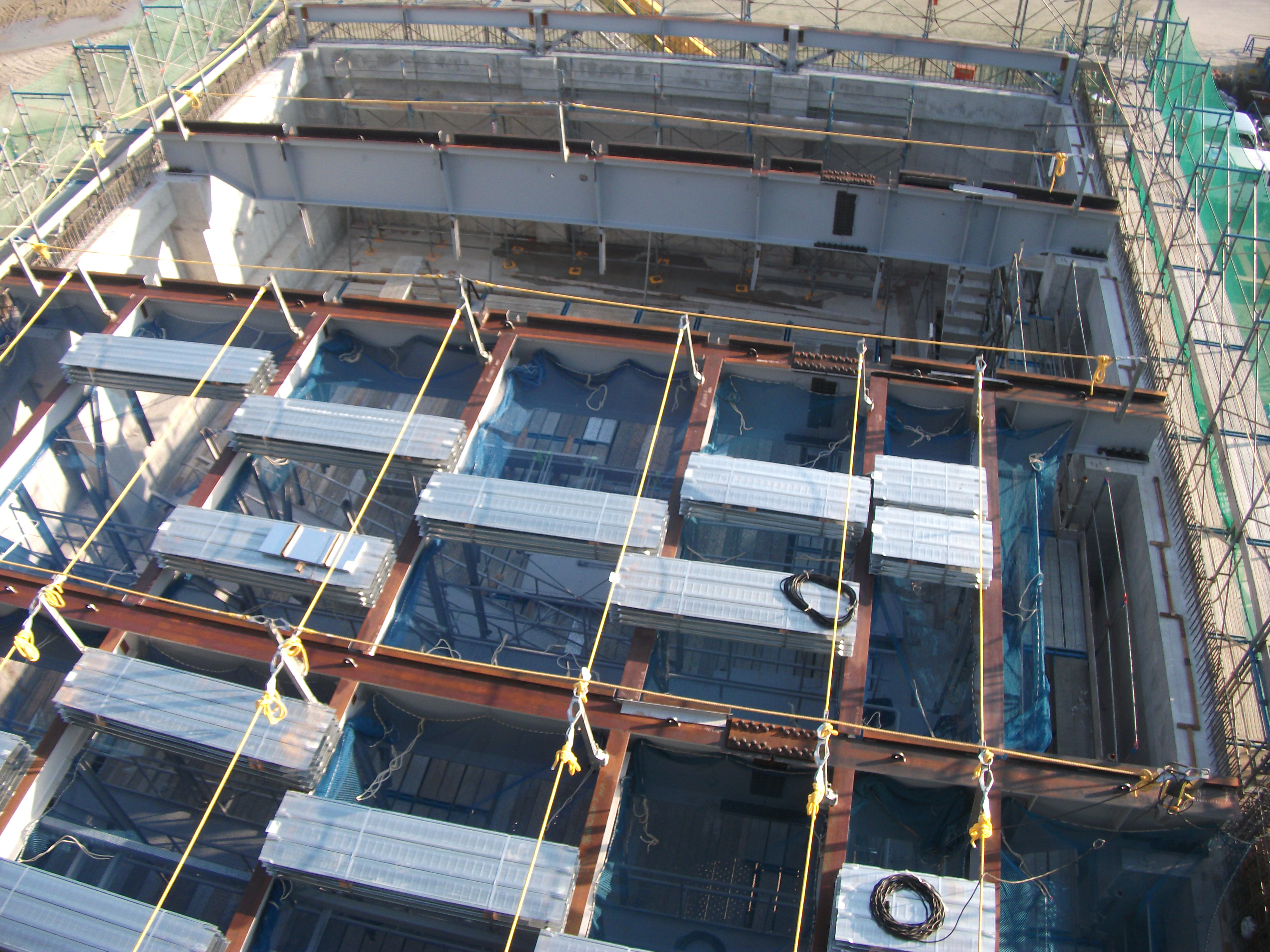

平成29年12月

小ホールの屋根鉄骨が完了しました。
バックヤードの仕上工事も着手しました。

平成29年11月

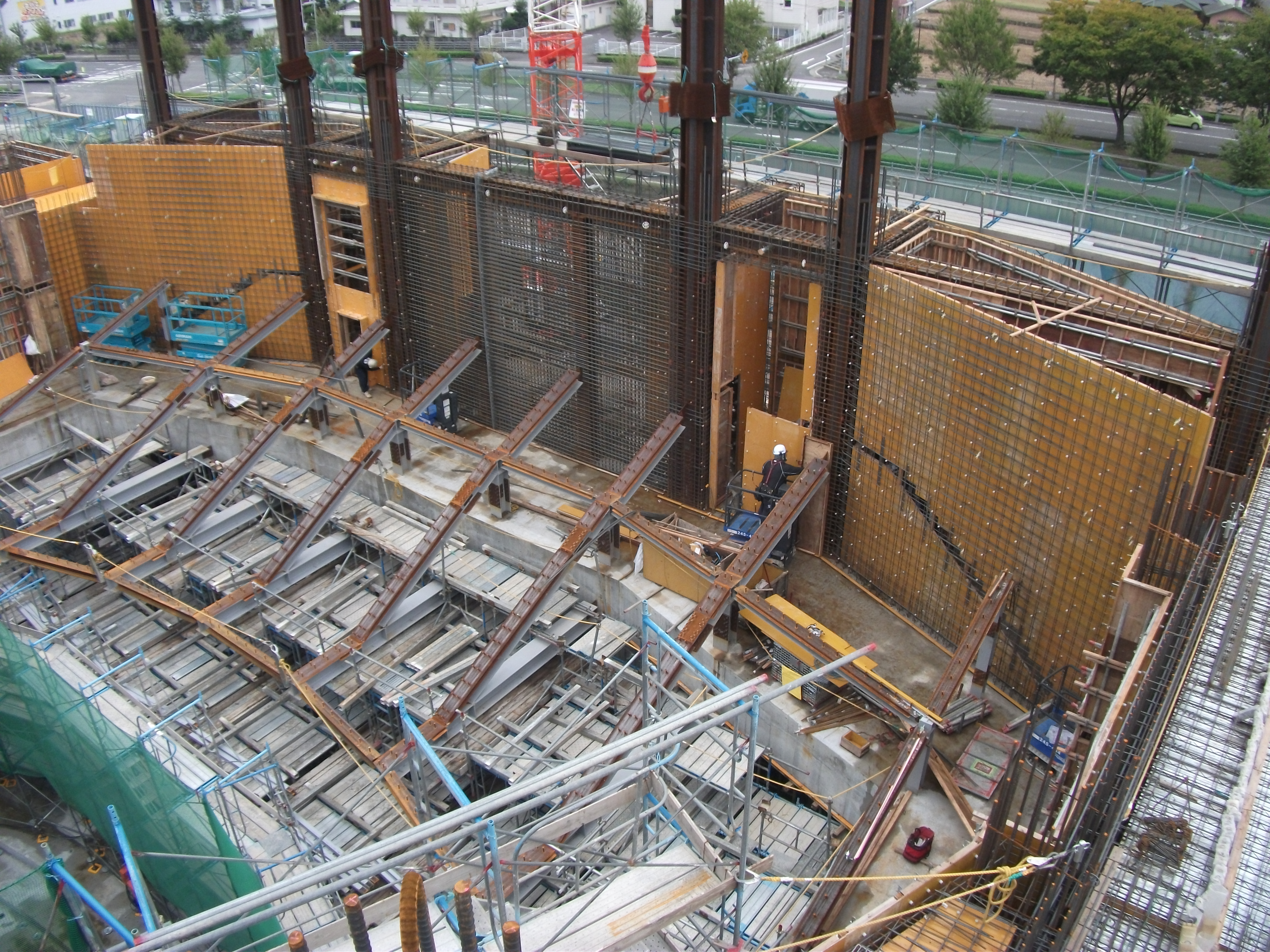

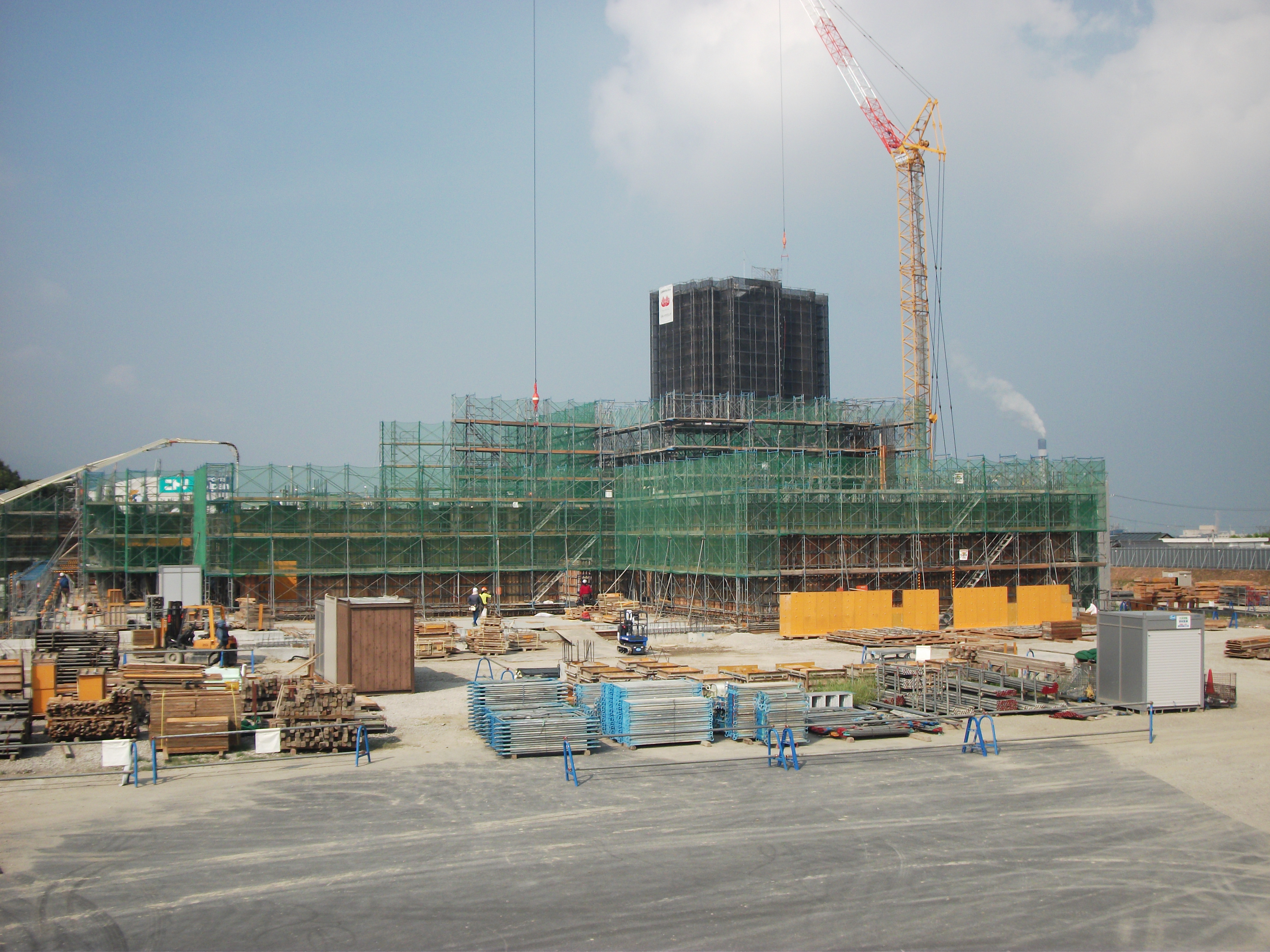

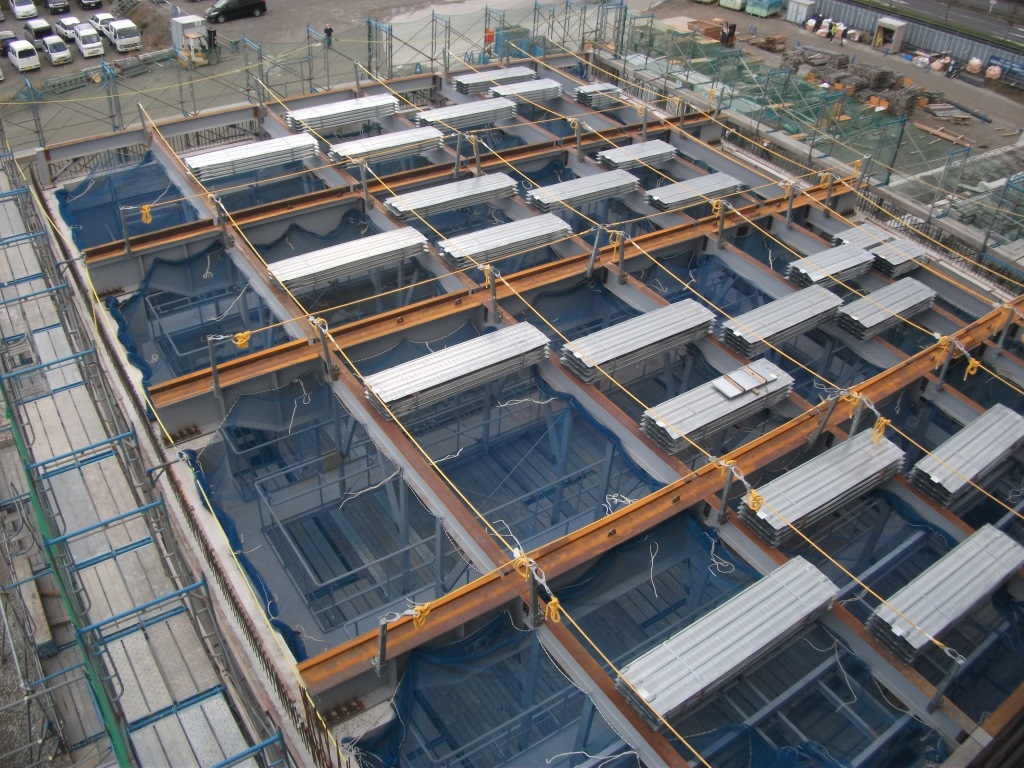

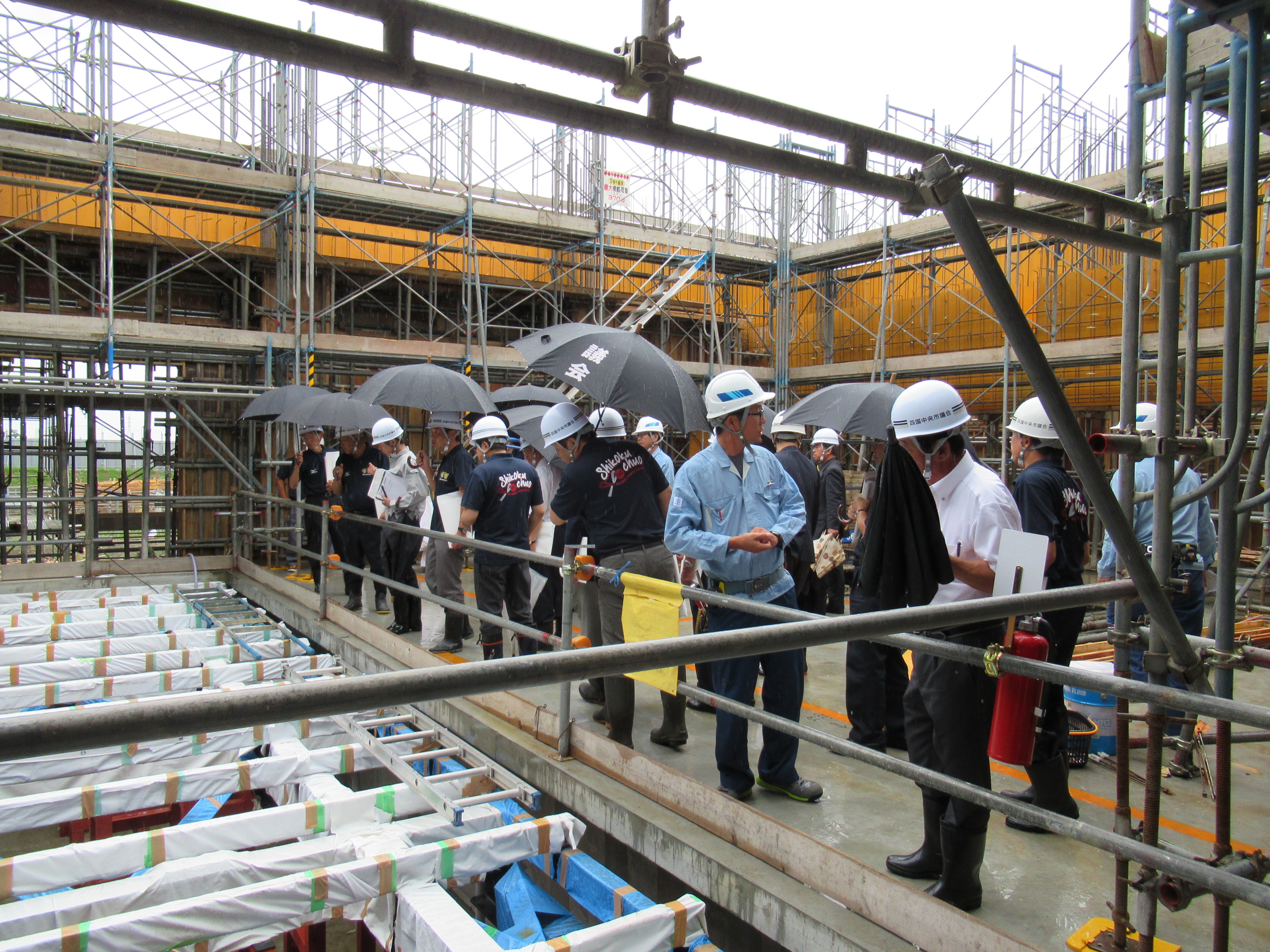

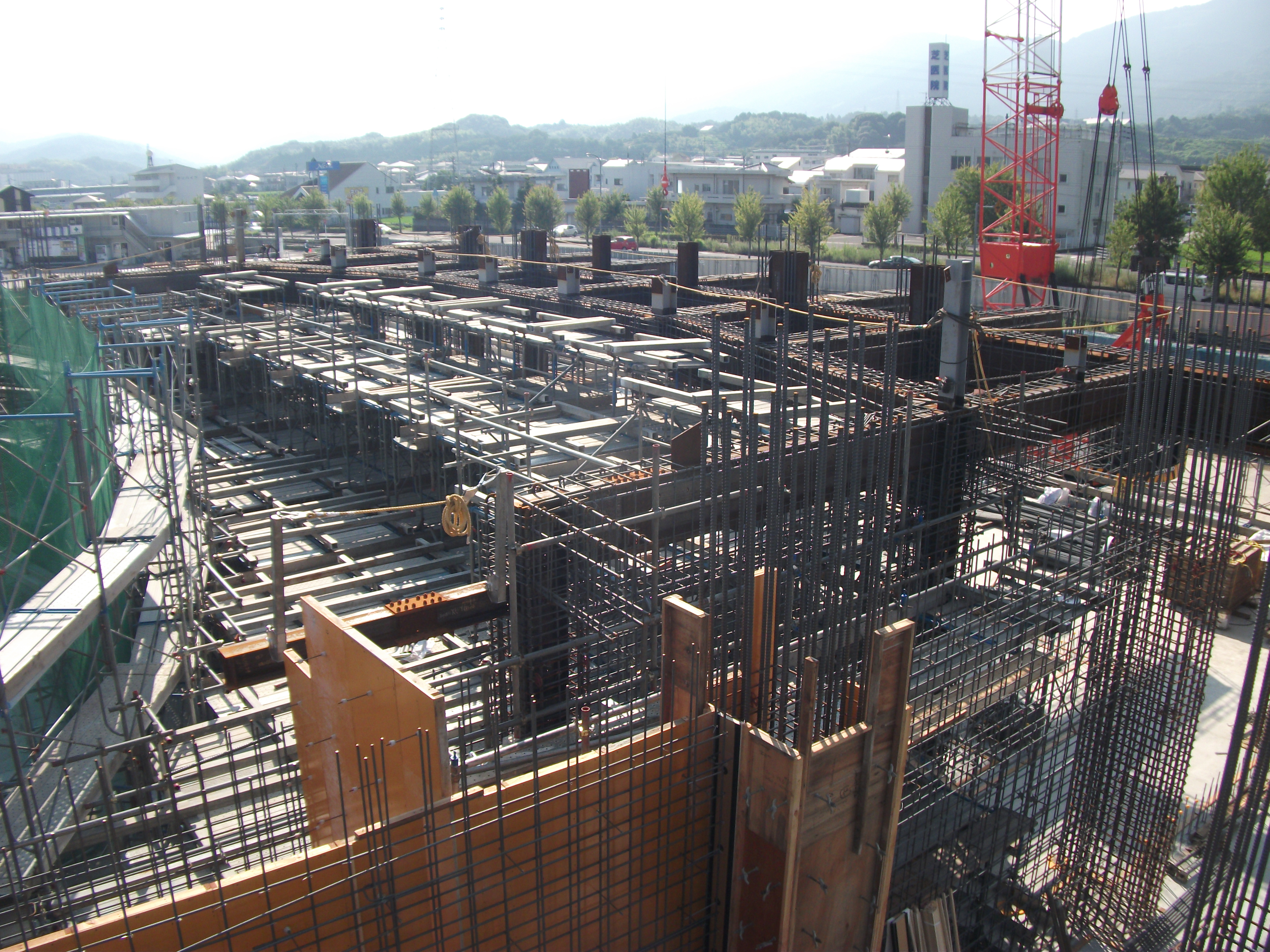

・3F躯体工事、客席2F躯体工事、小ホール屋根鉄骨工事を順調に施工しています。

平成29年10月

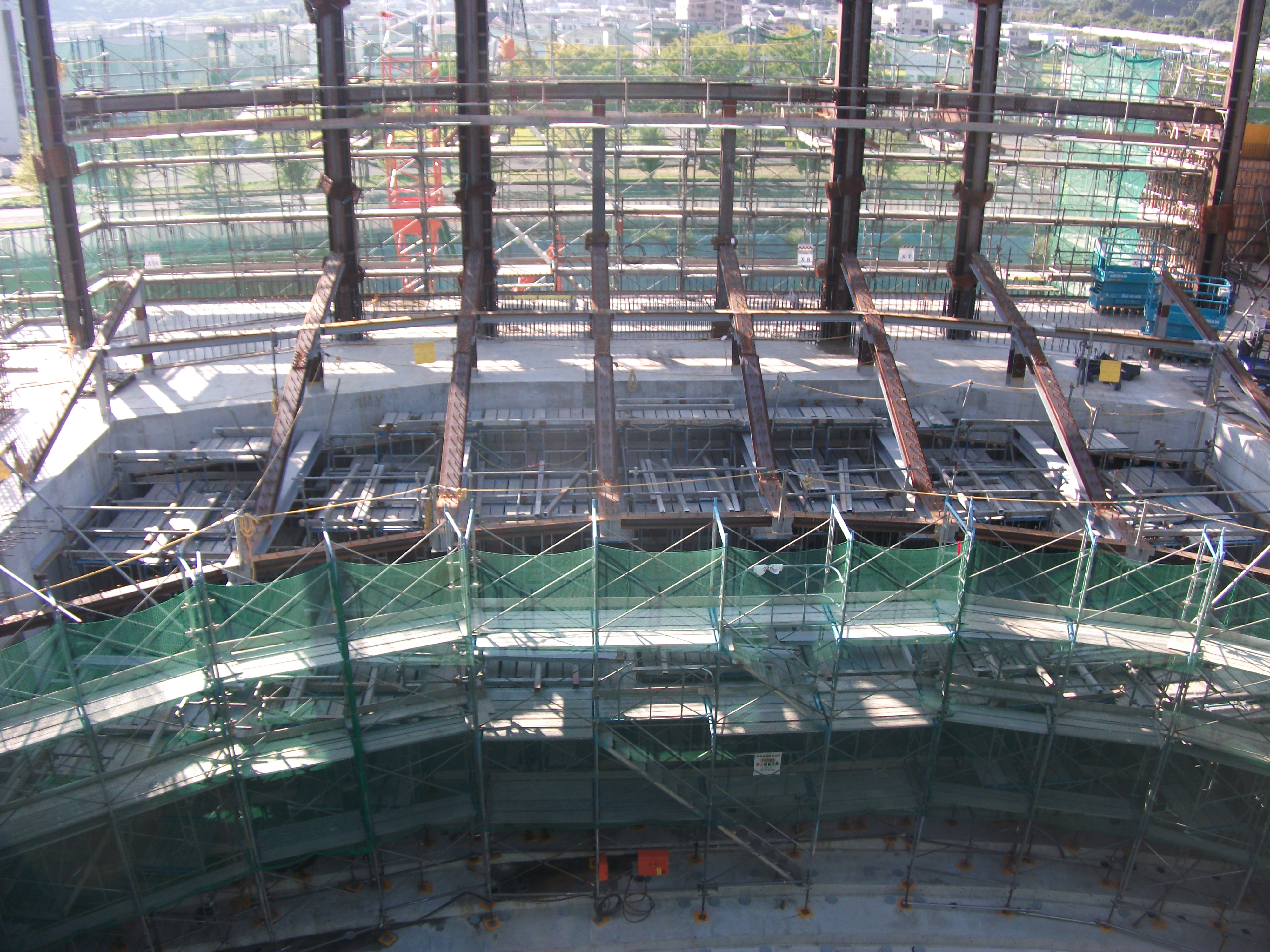

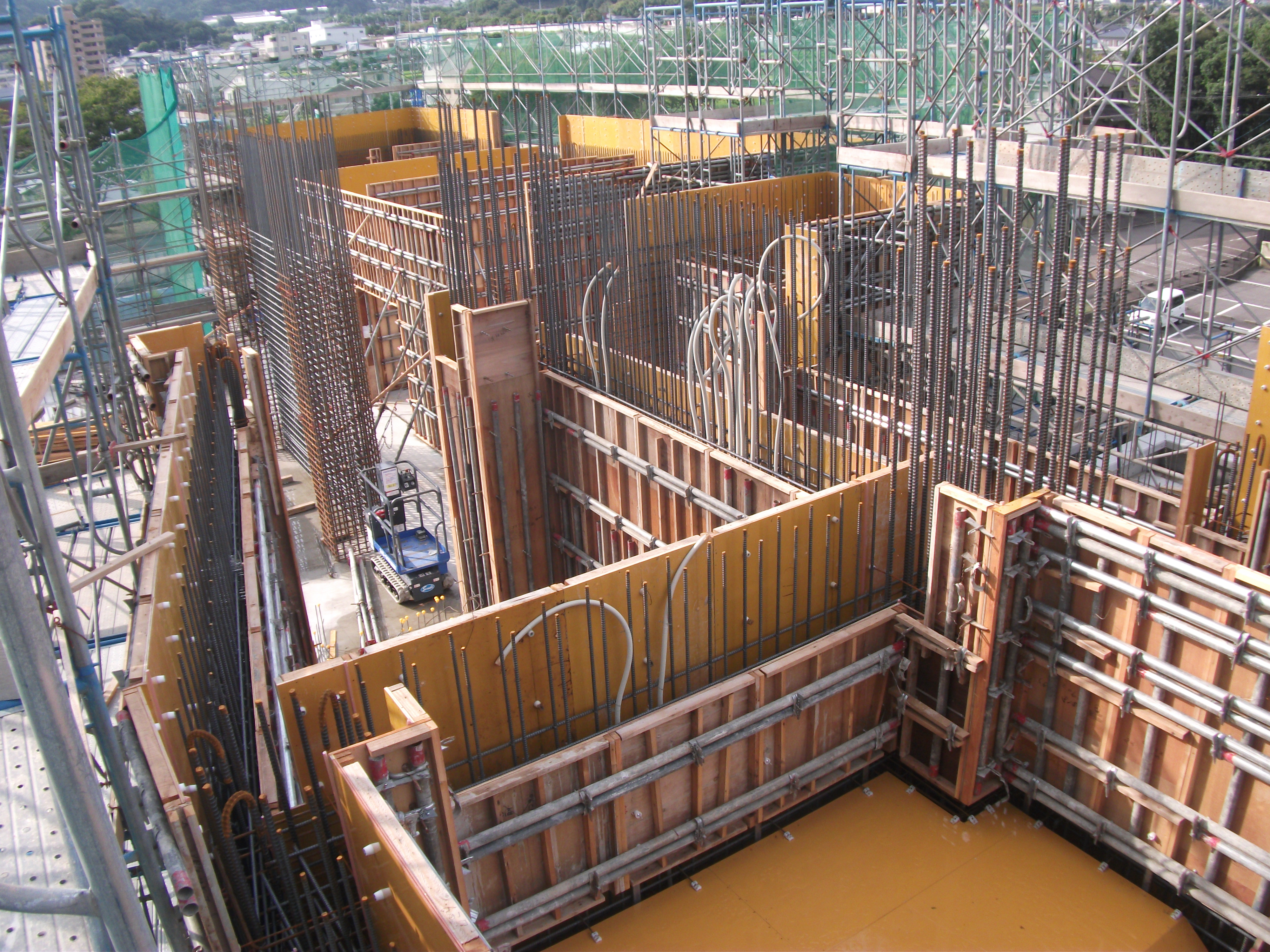

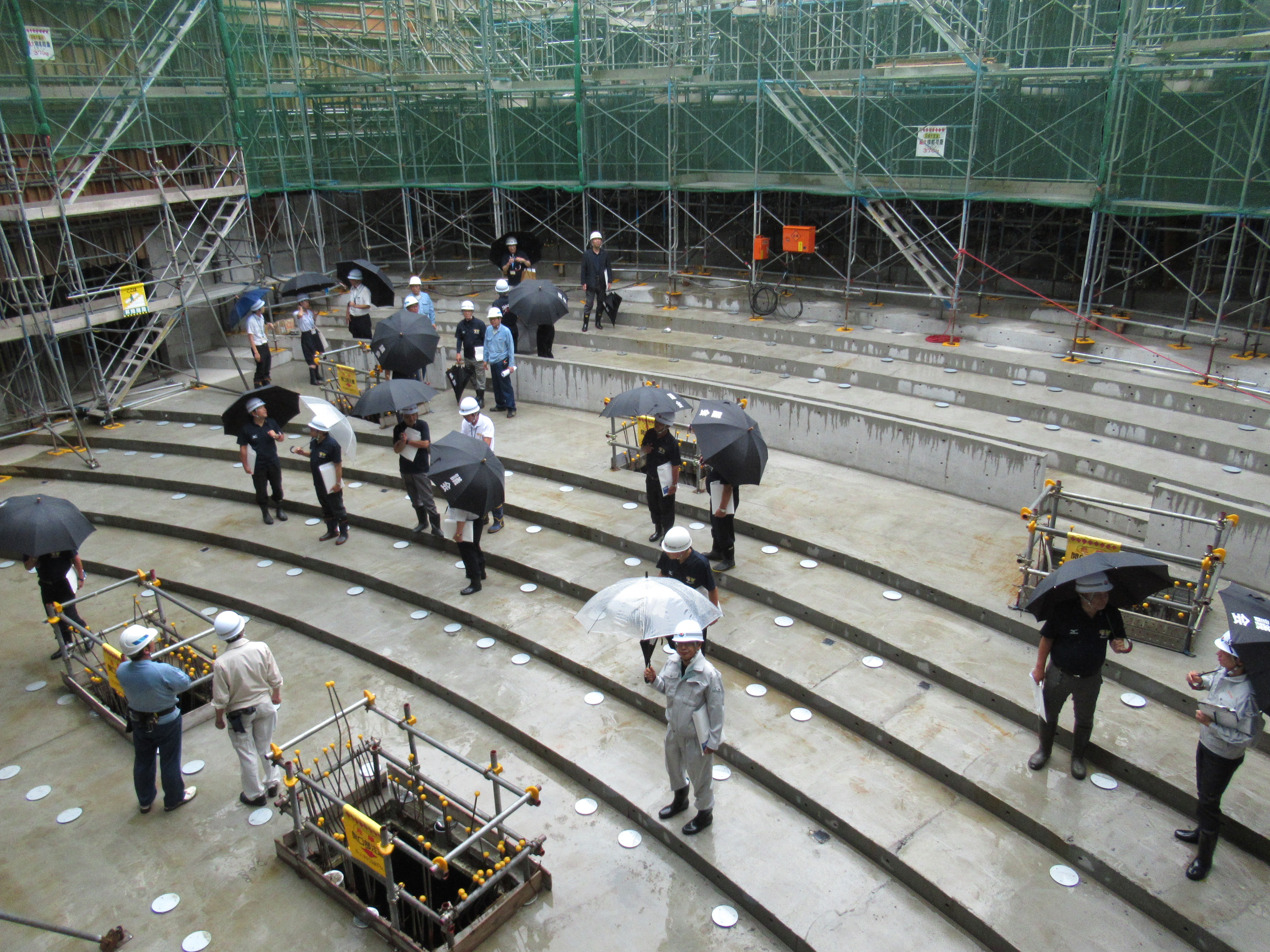

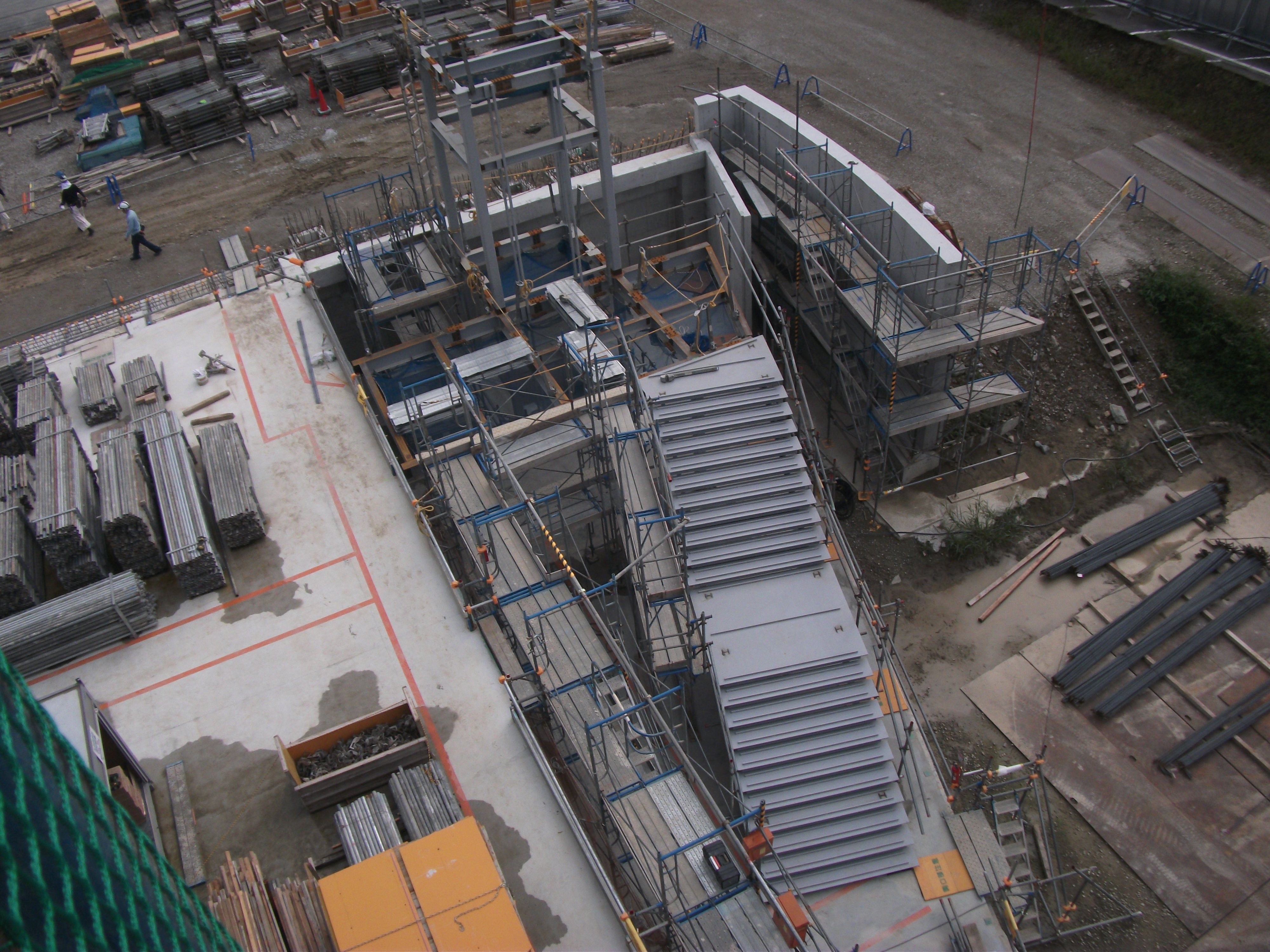

・3階の躯体工事を予定通り施工しています。

平成29年9月

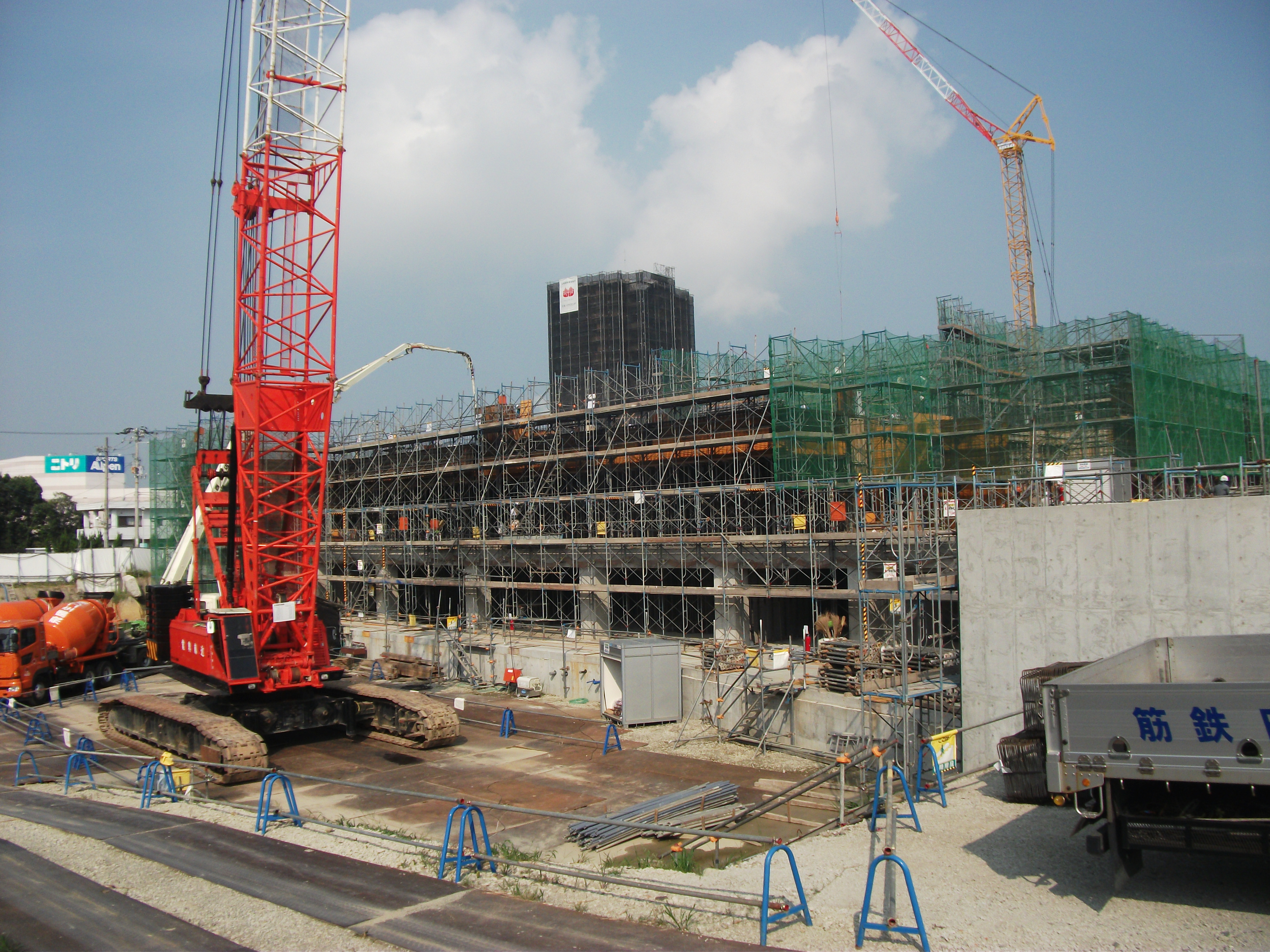

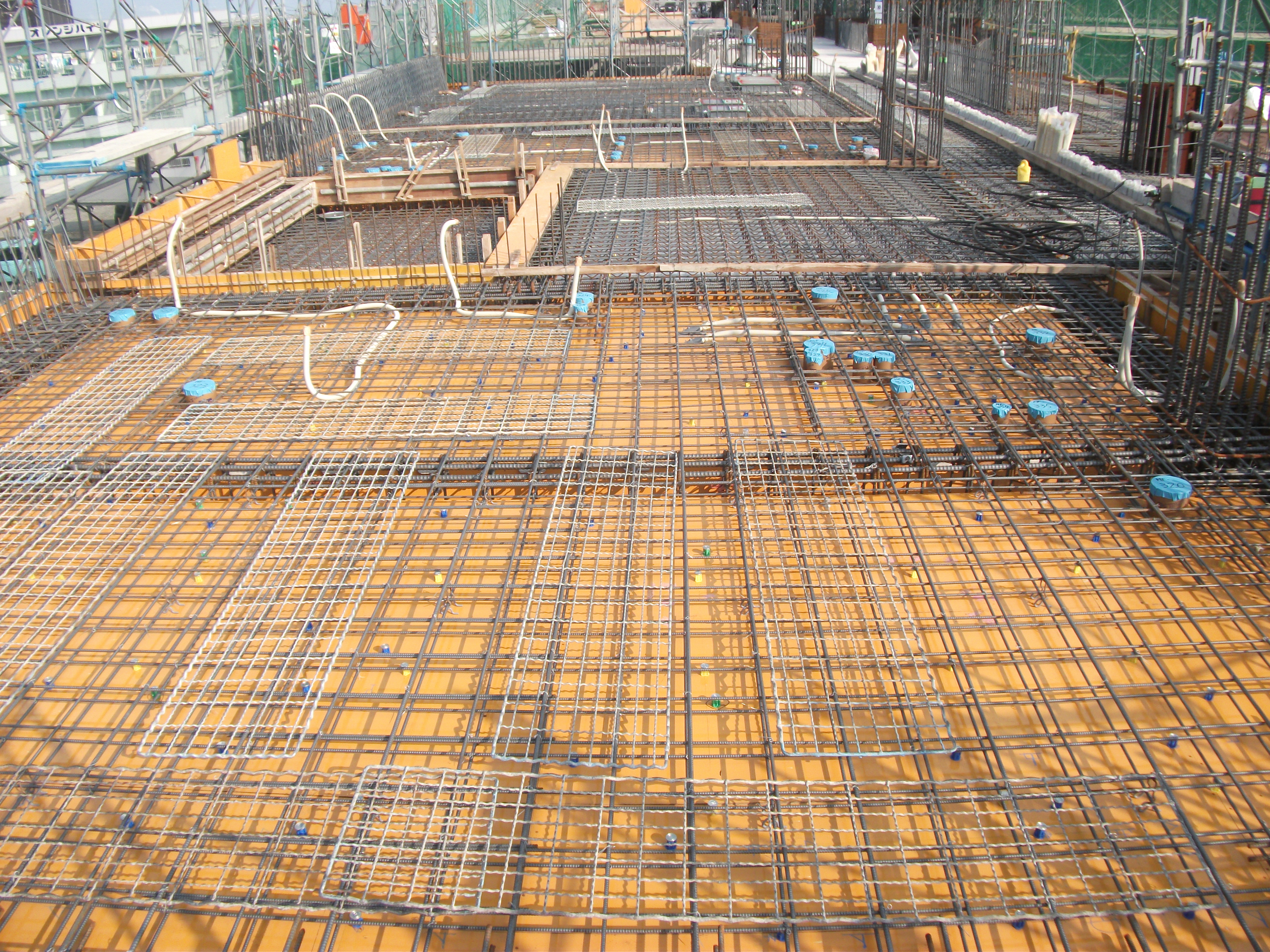

・2階、3階の躯体工事が順調に進んでいます。

平成29年8月

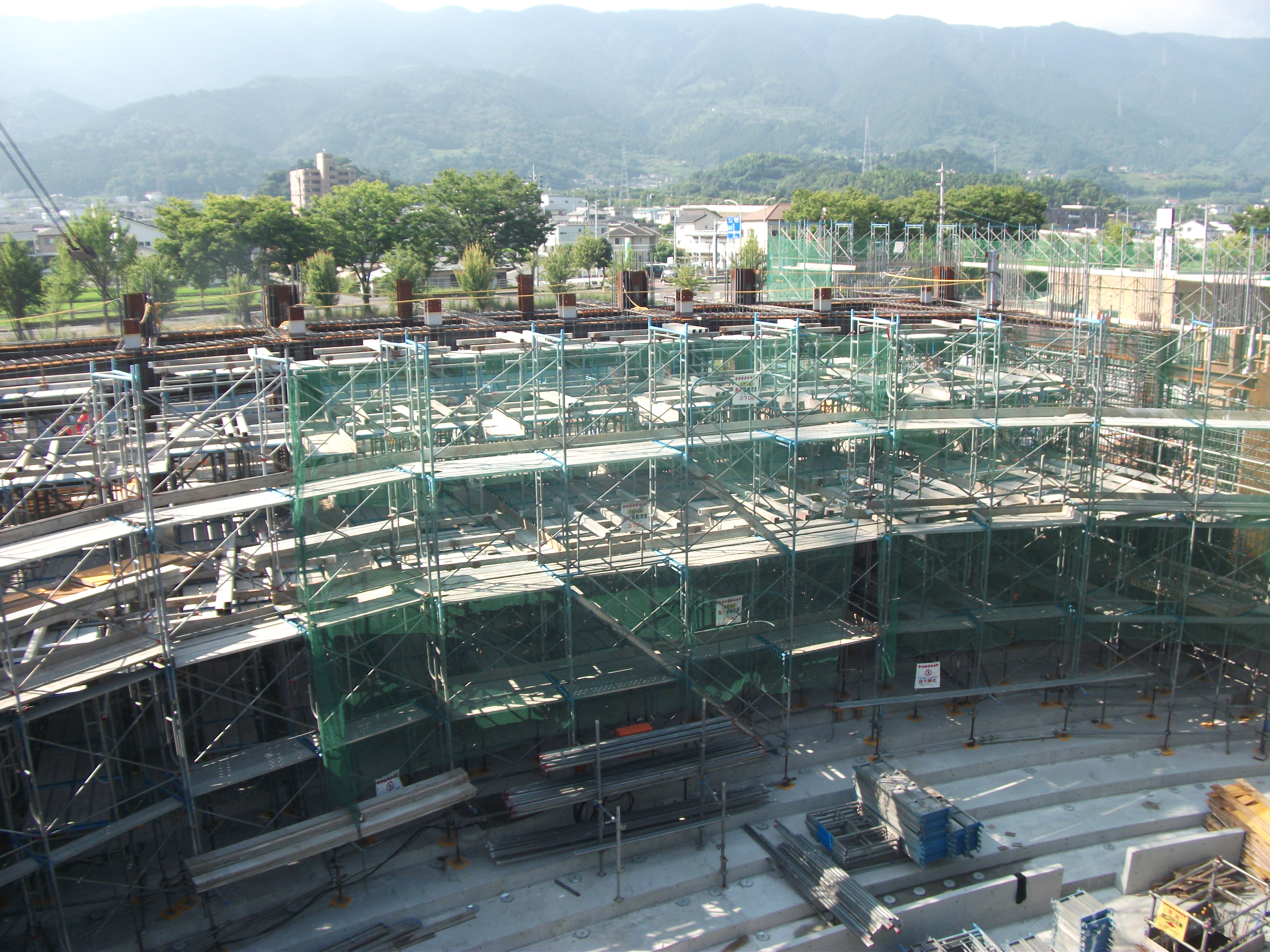

・2F躯体(3F床)工事を順調に施工中です。

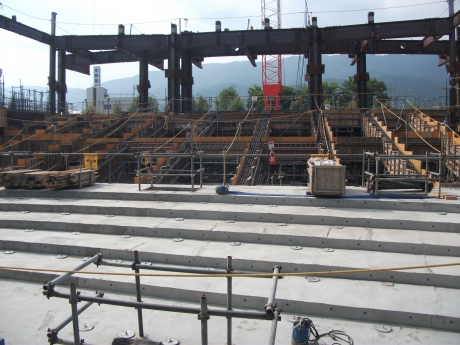

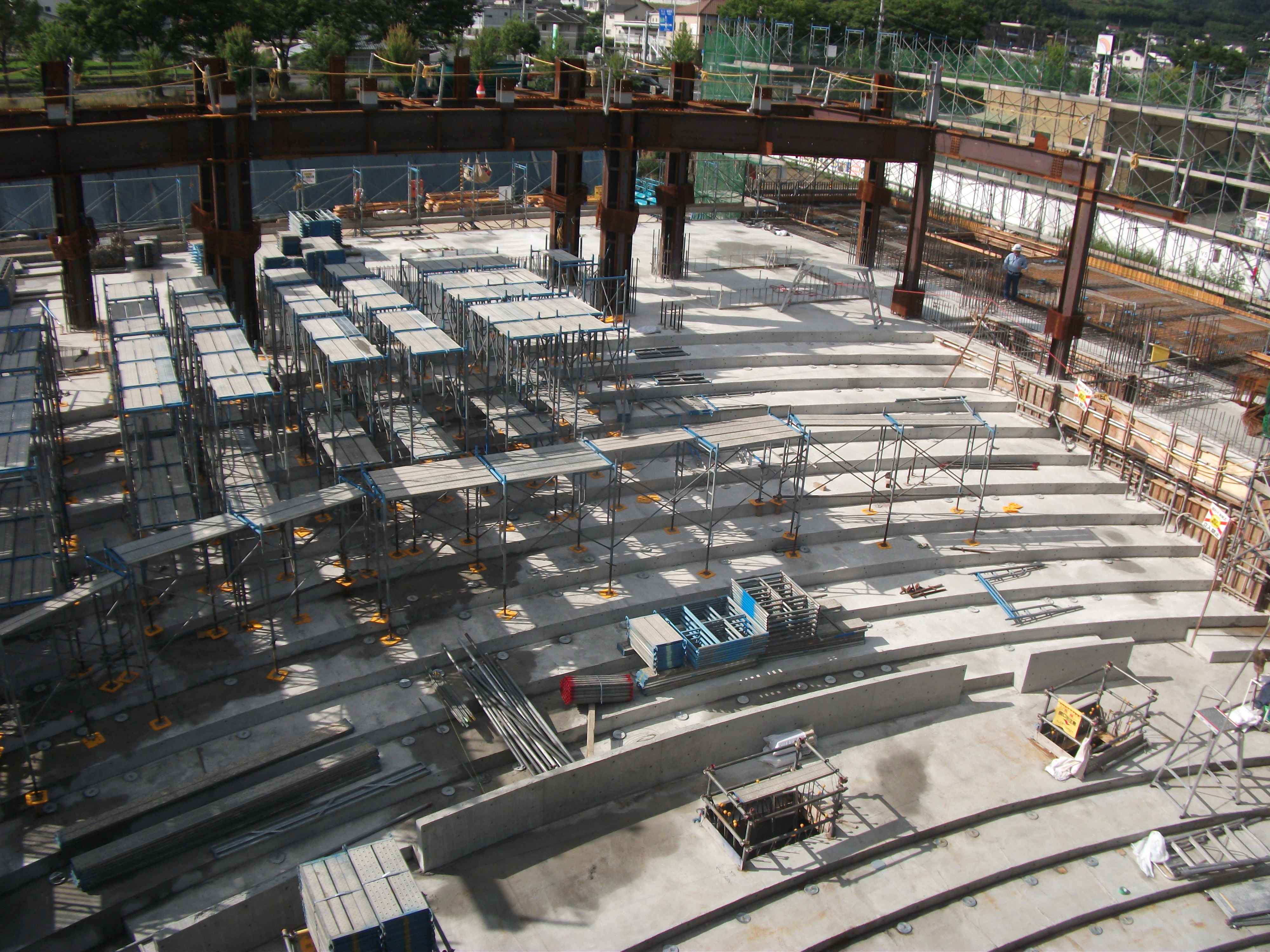

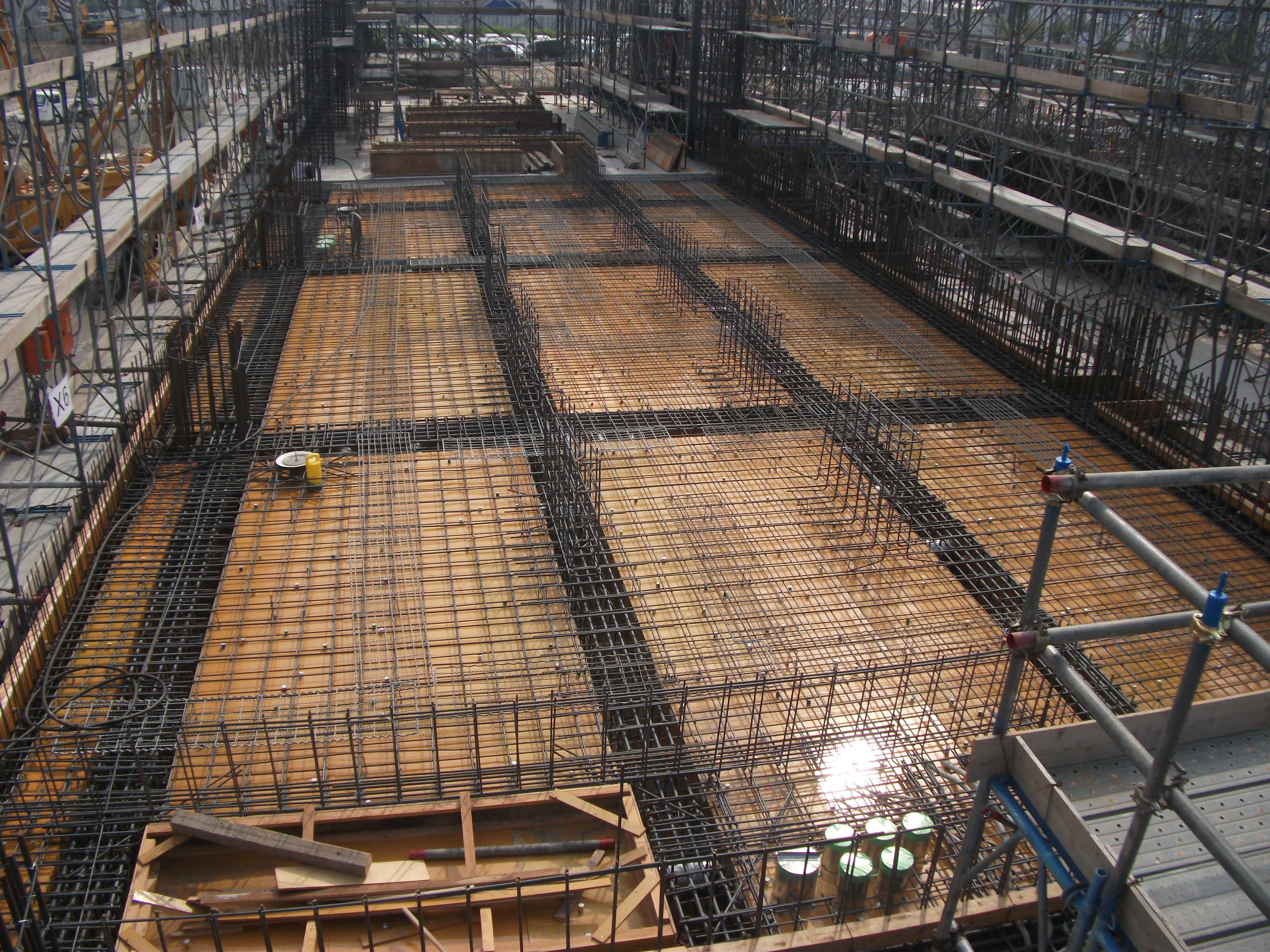

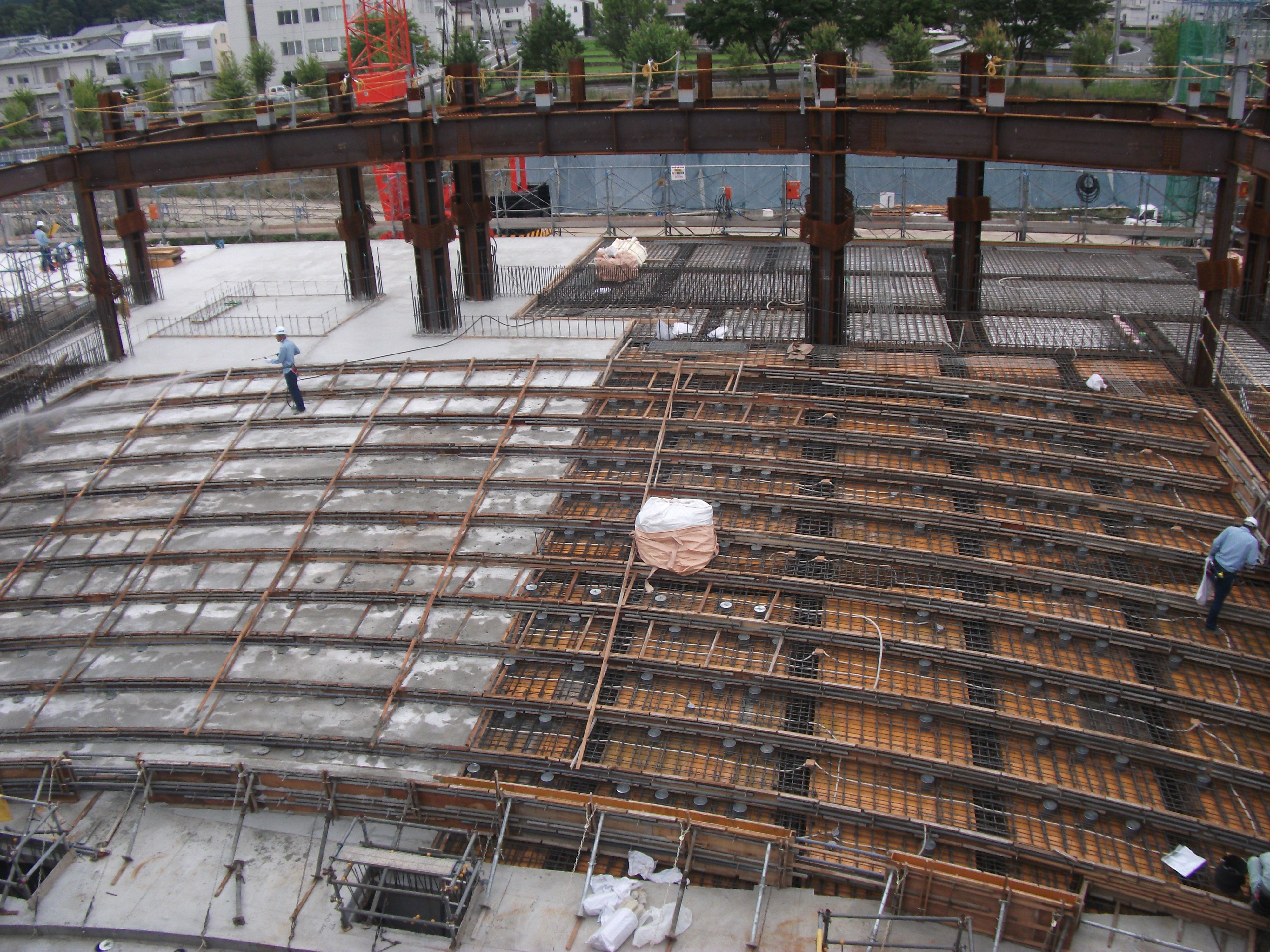

平成29年7月

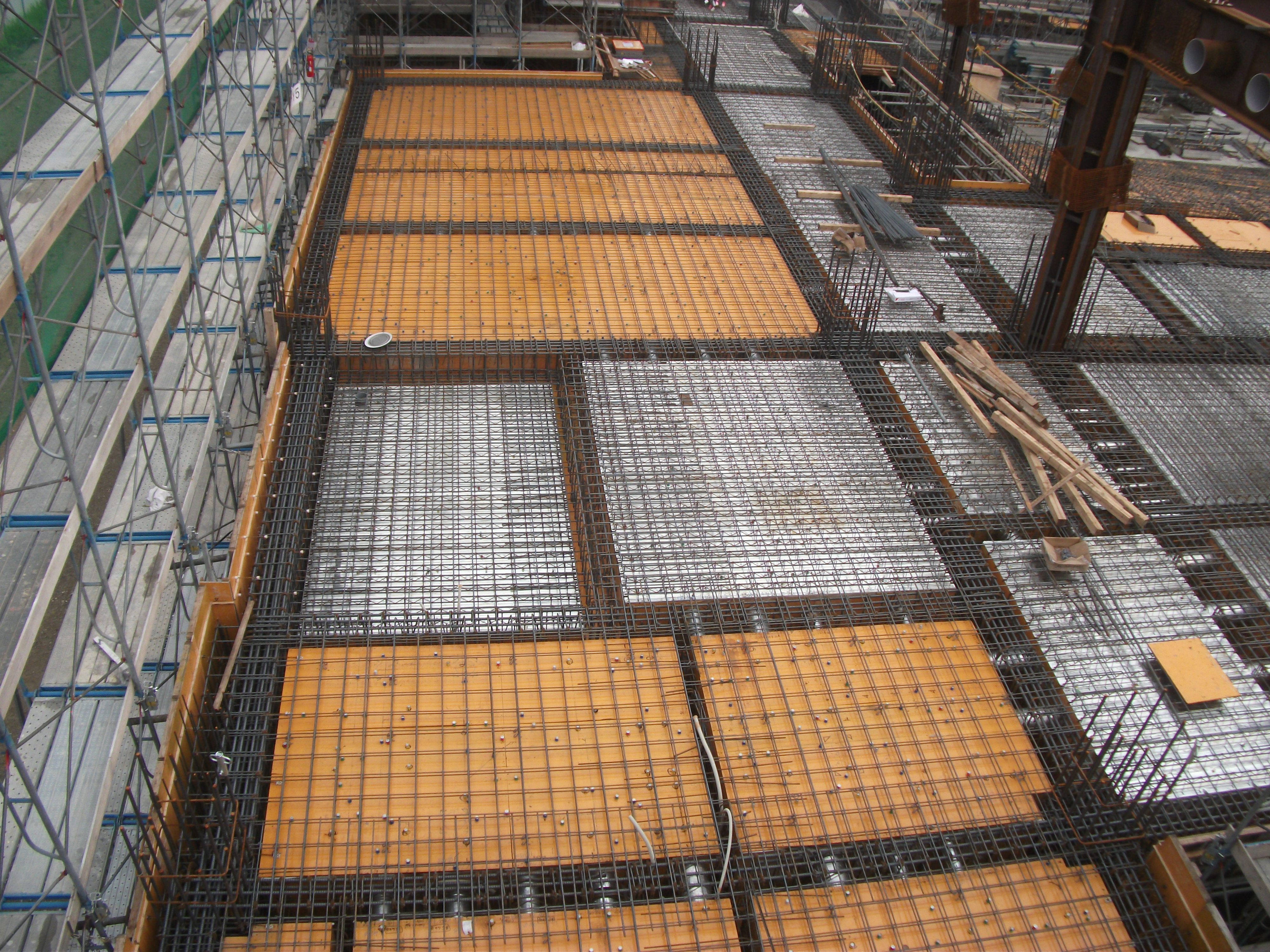

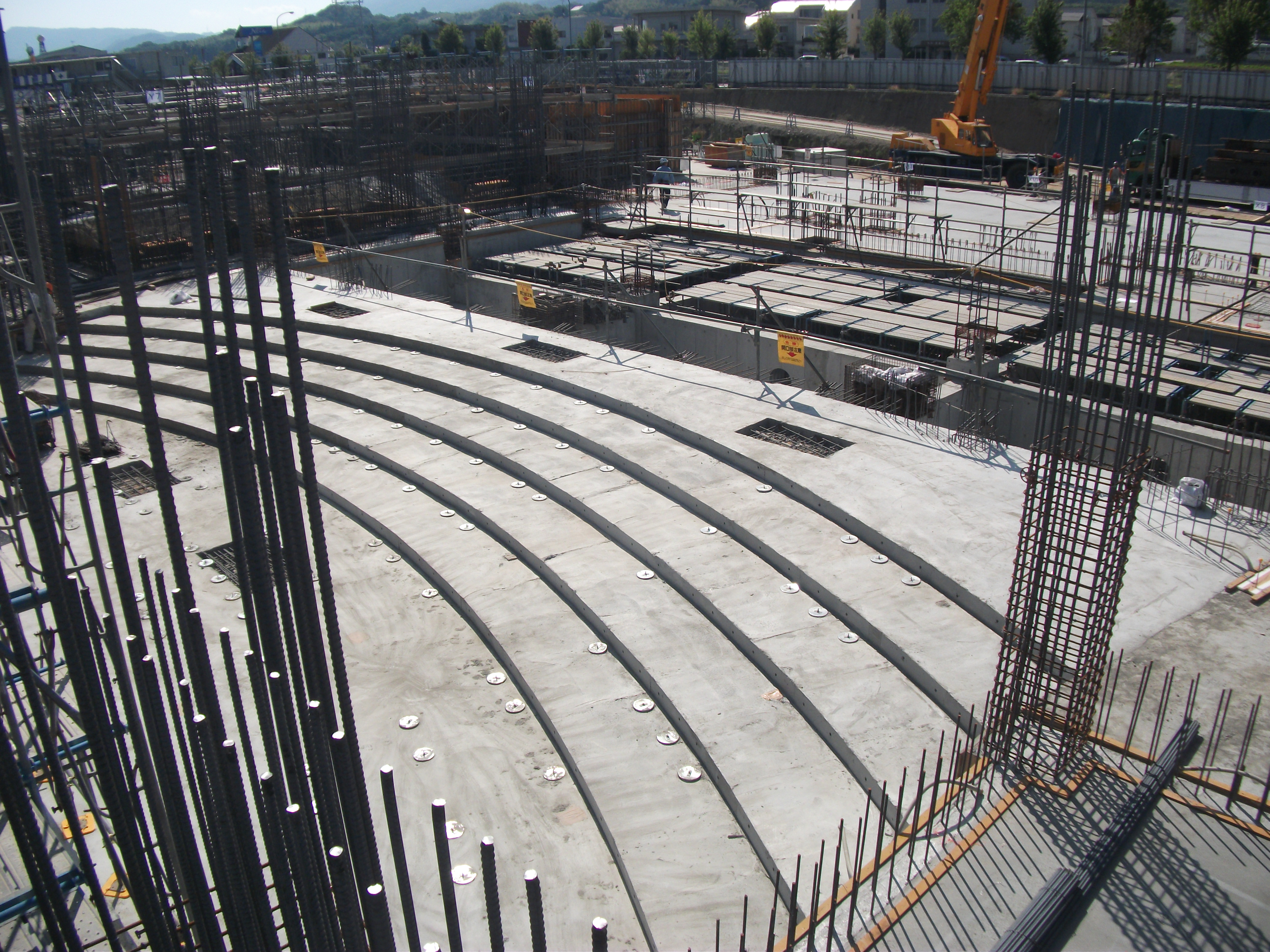

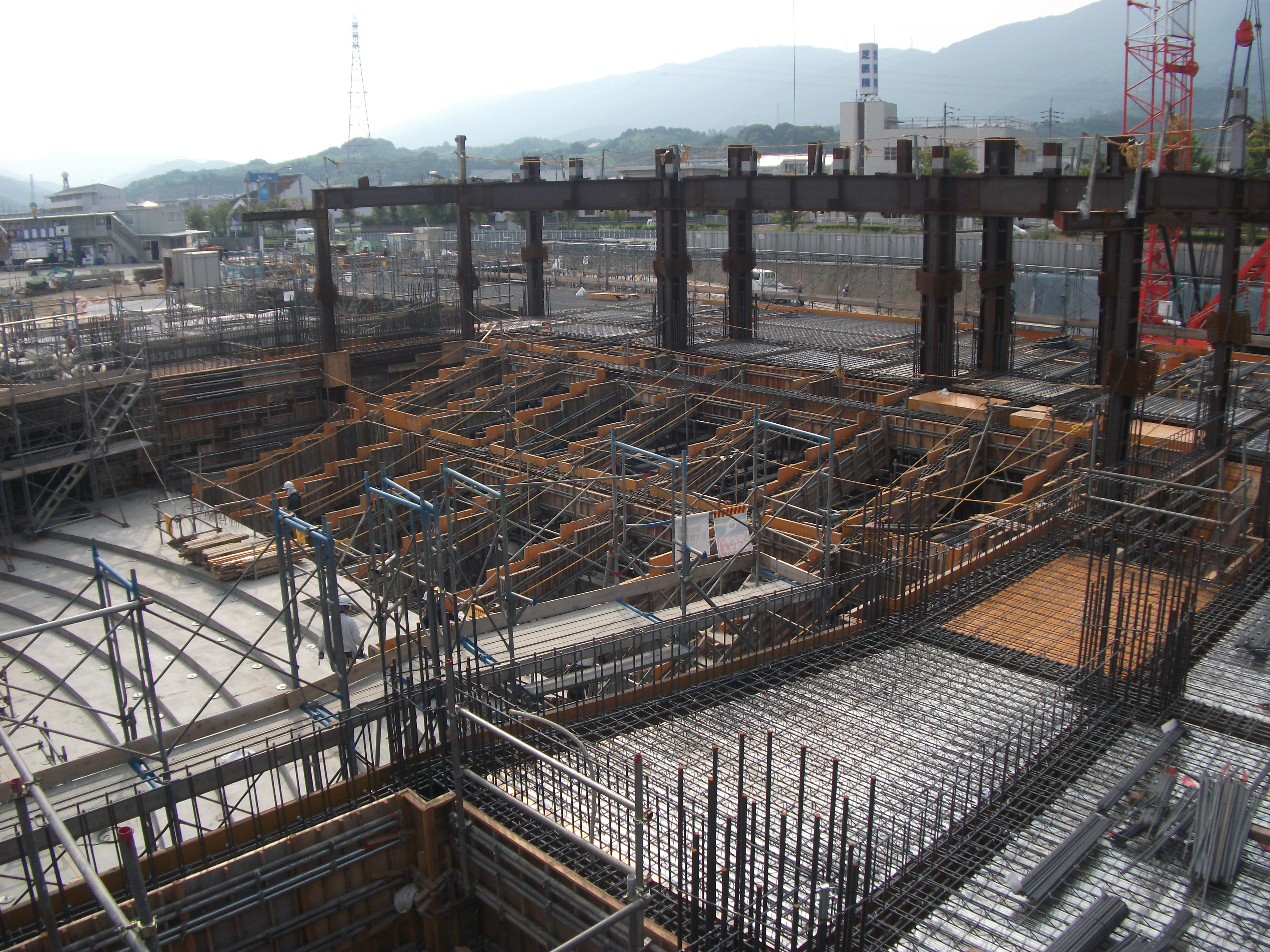

・2Fの柱、壁、3F床梁を順調に施工中です。

平成29年6月

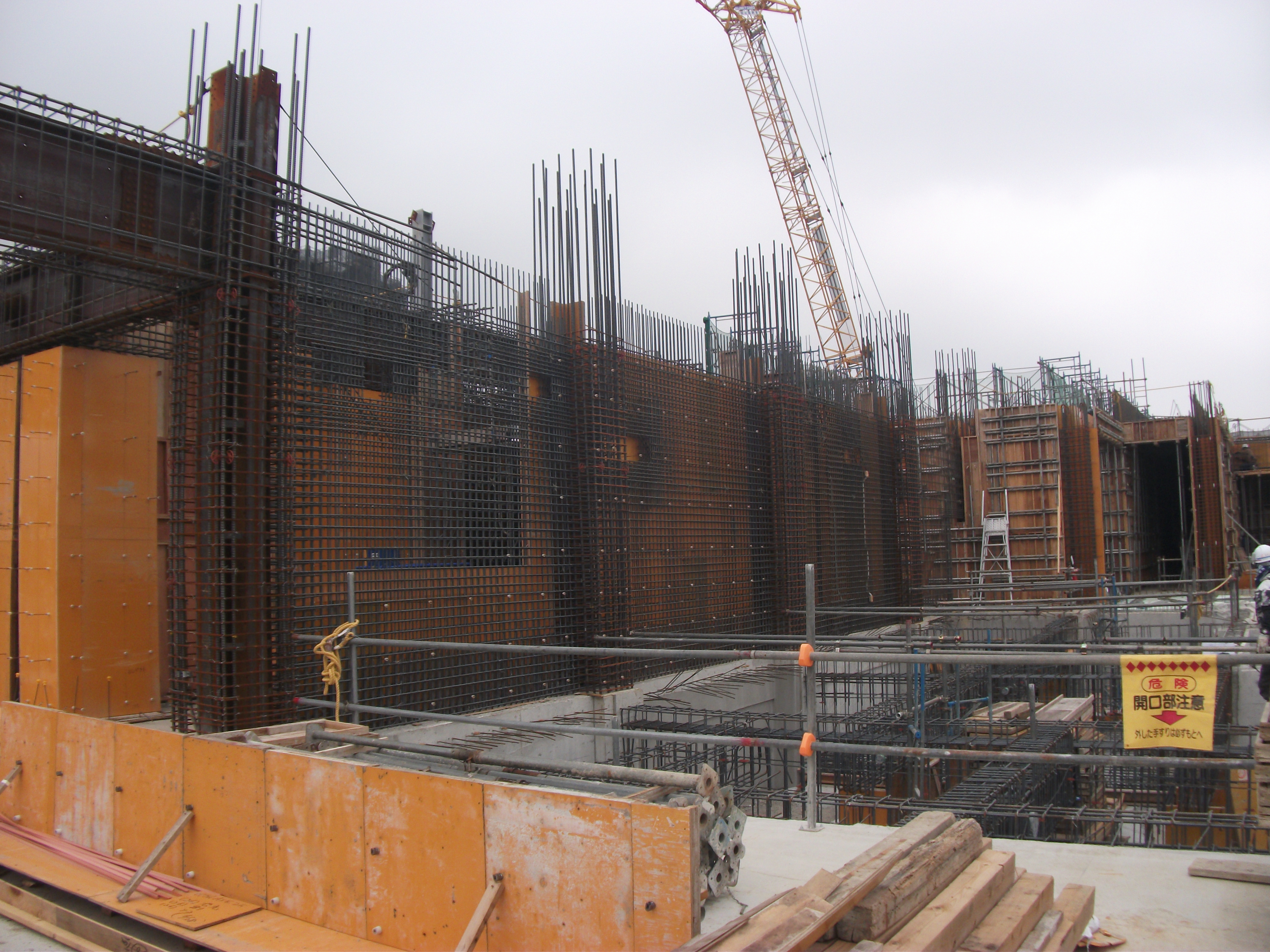

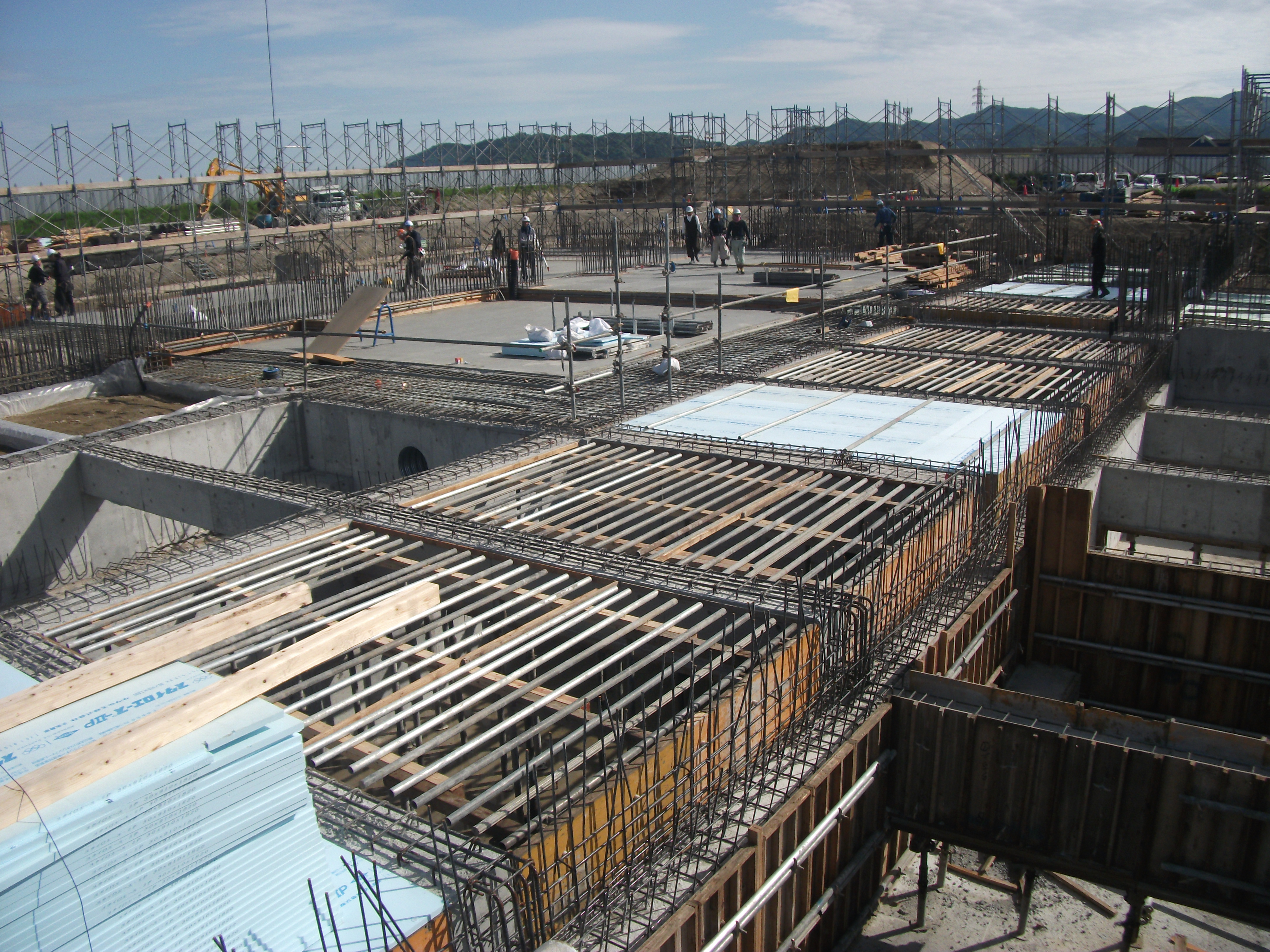

・1F柱、壁、2F床の施工中です。
・1F~2Fの客席部の施工も順調です。

平成29年5月

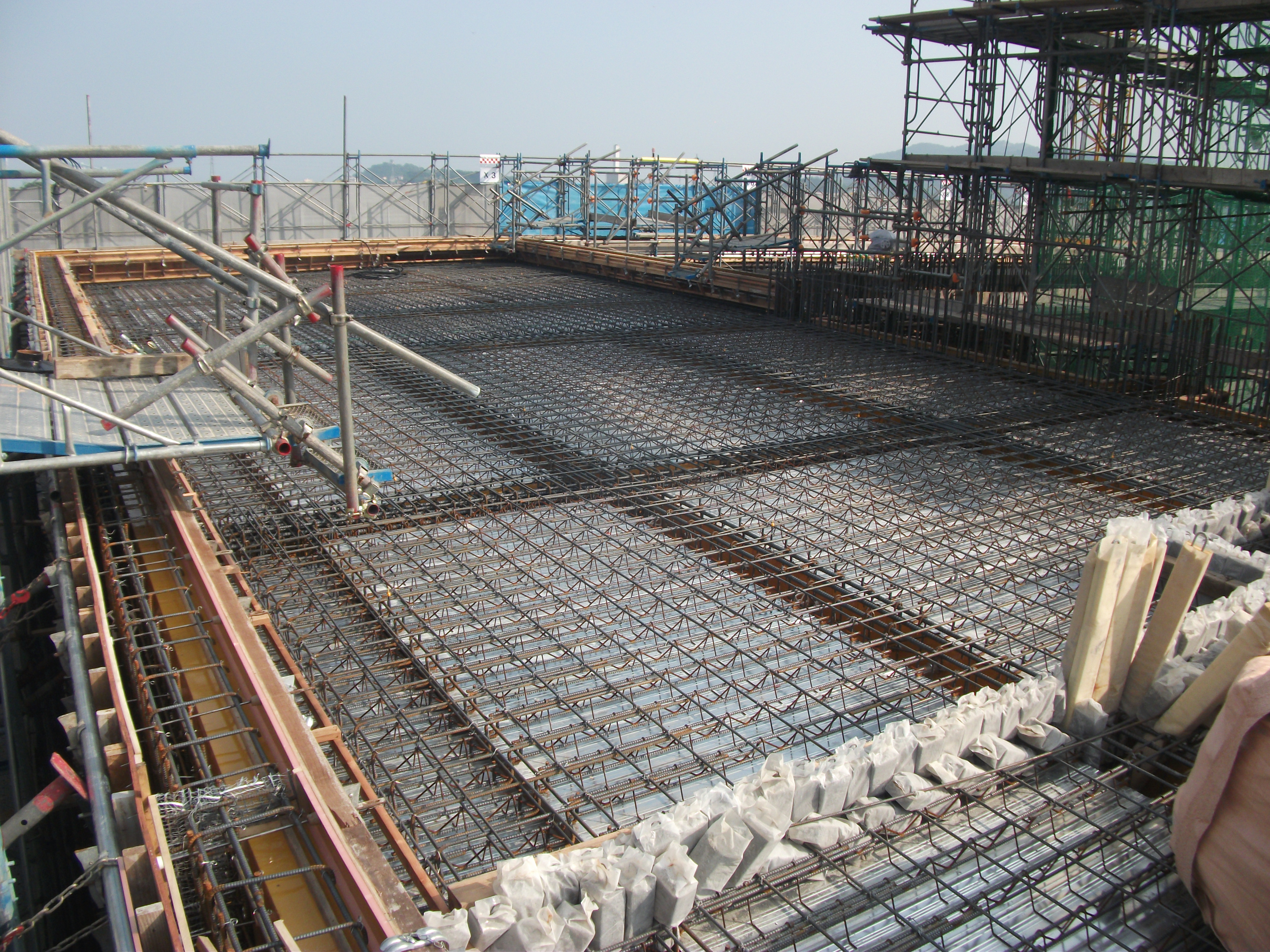

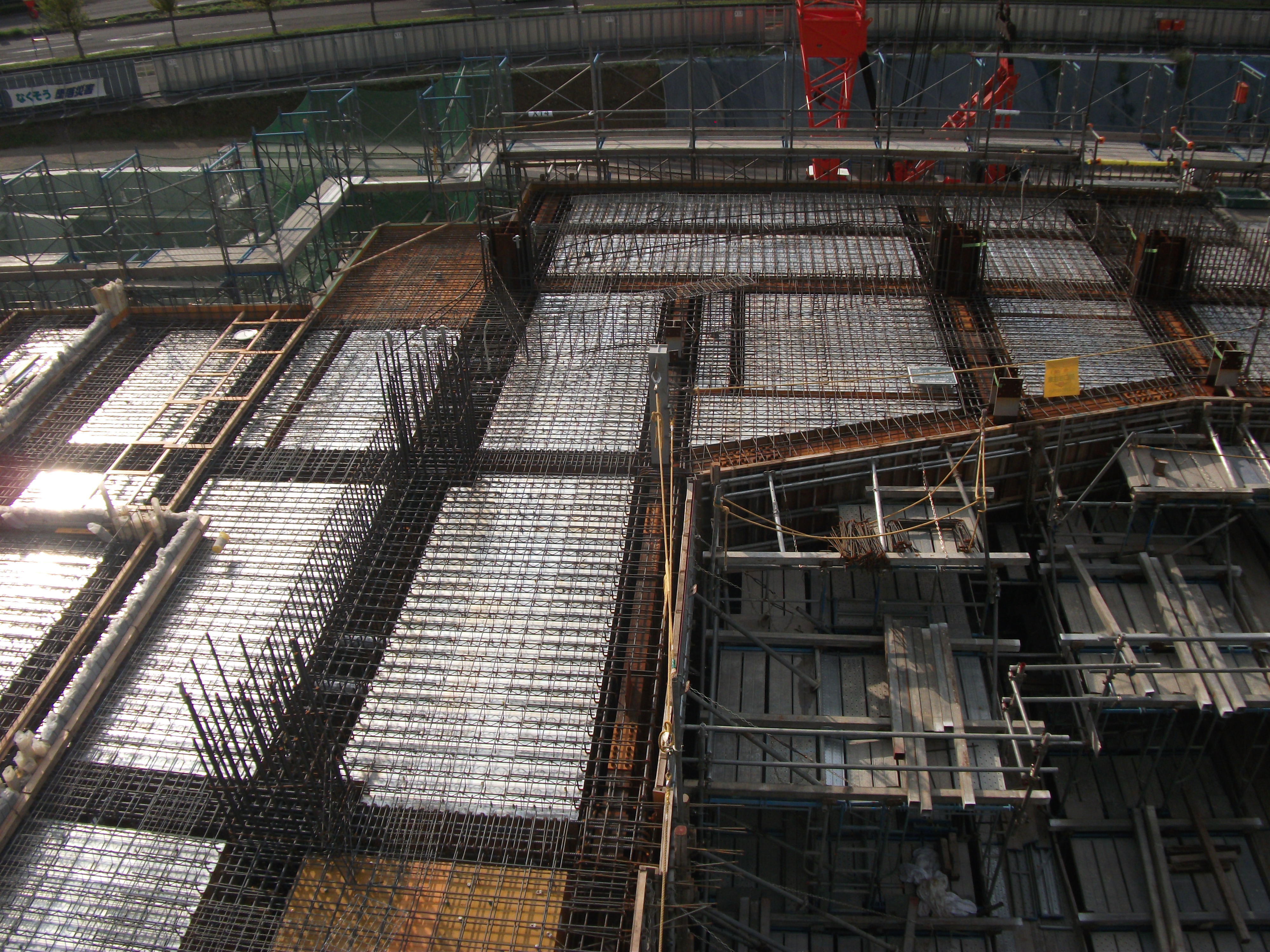

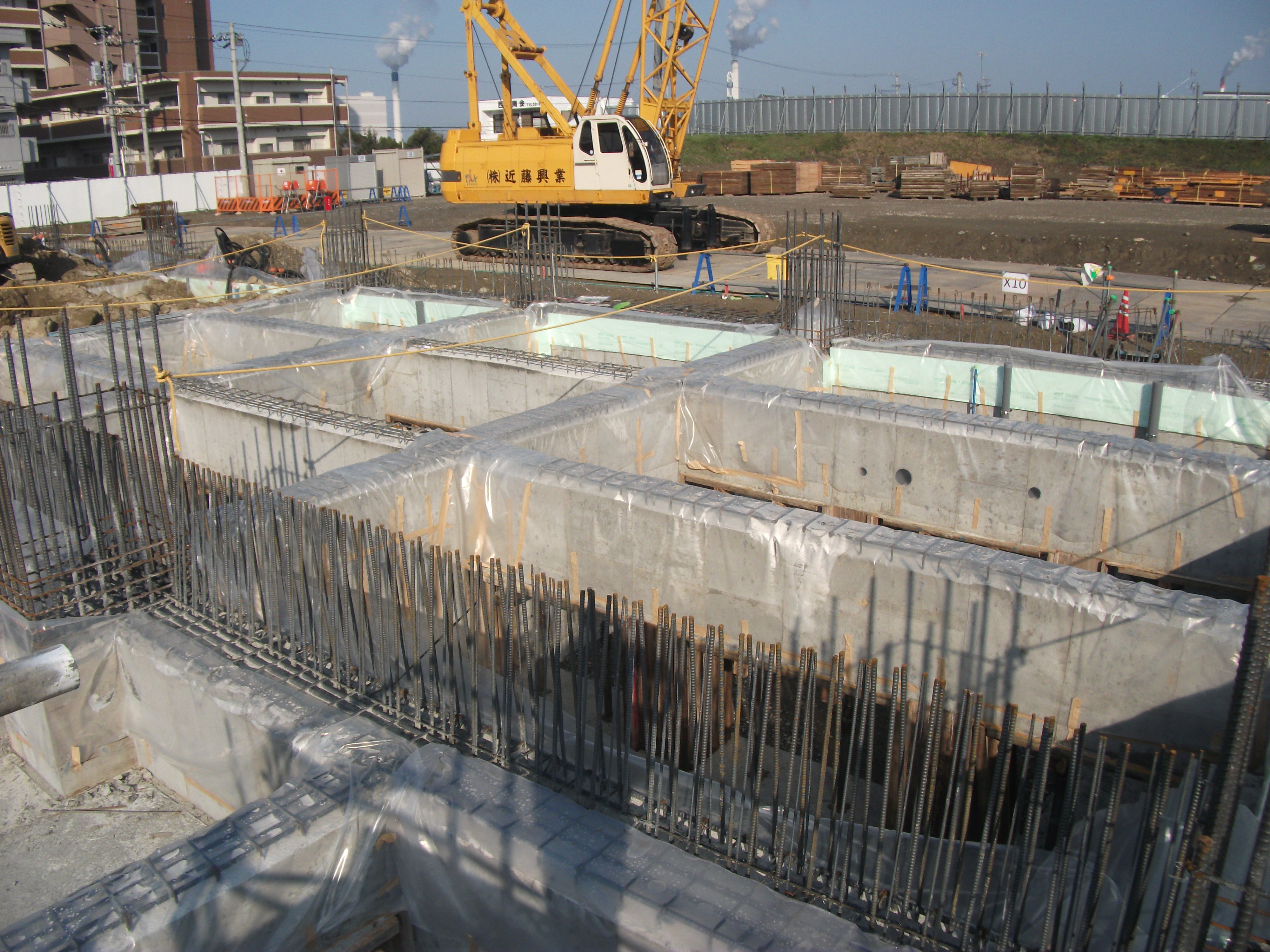

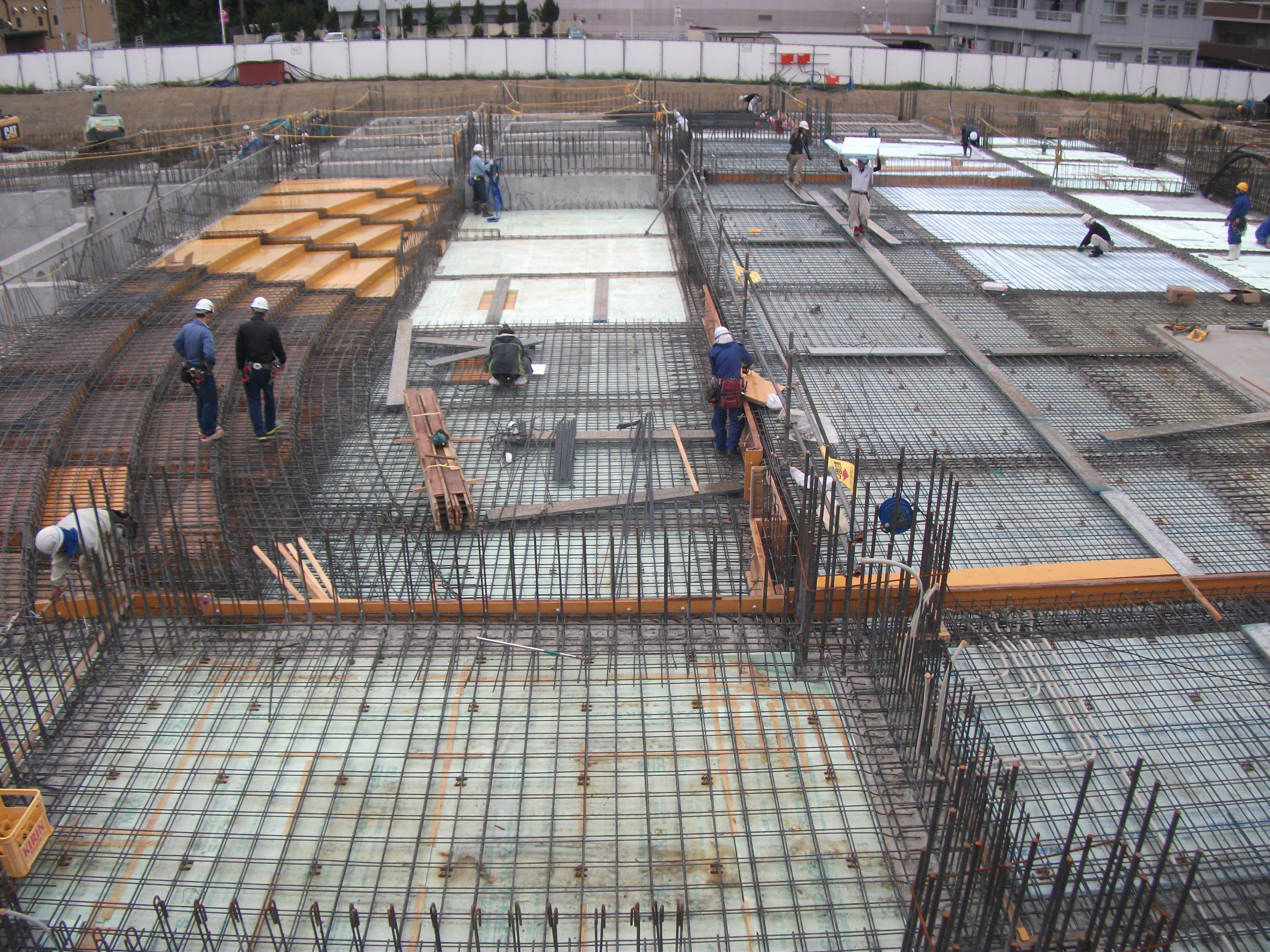

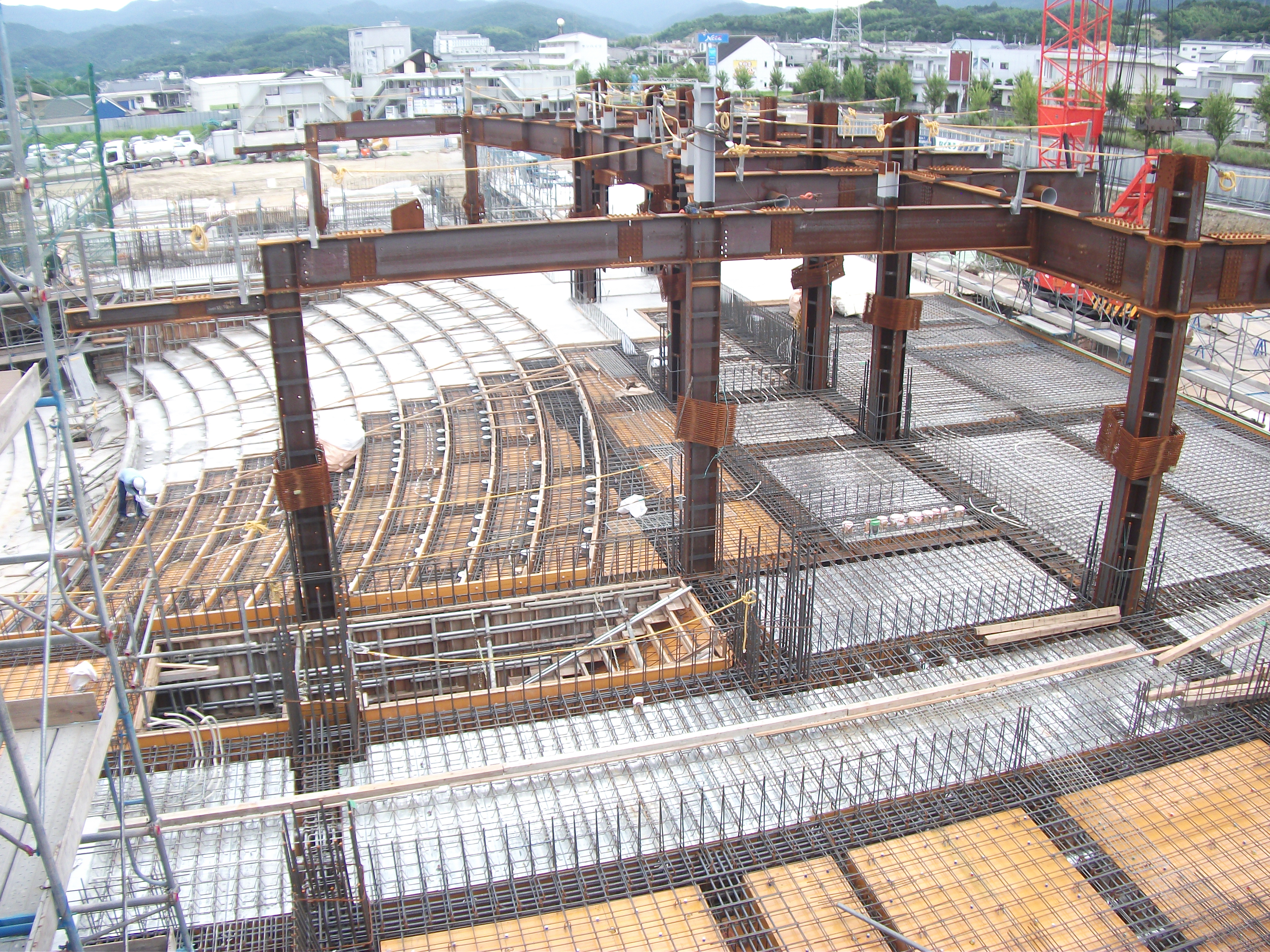

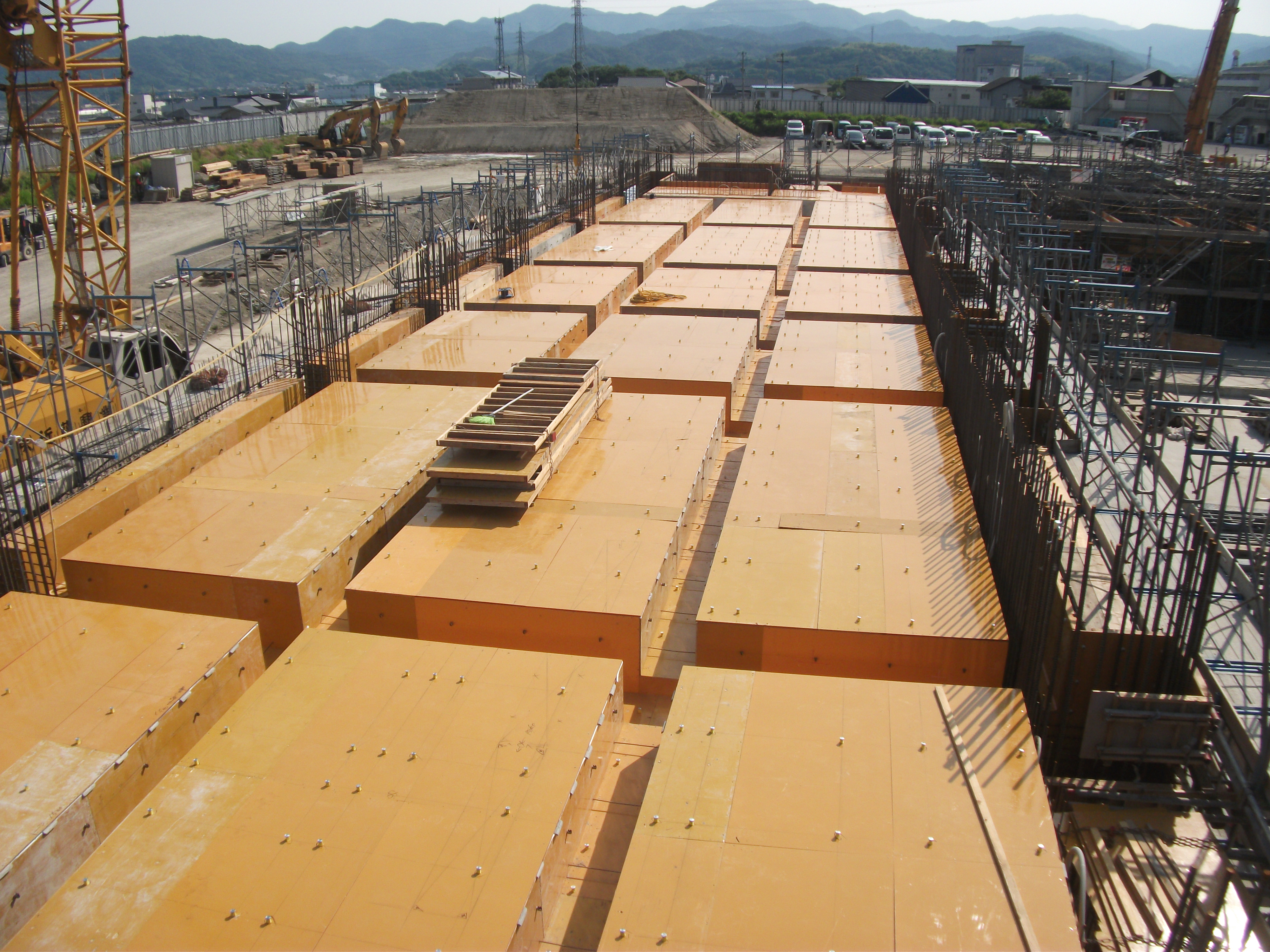

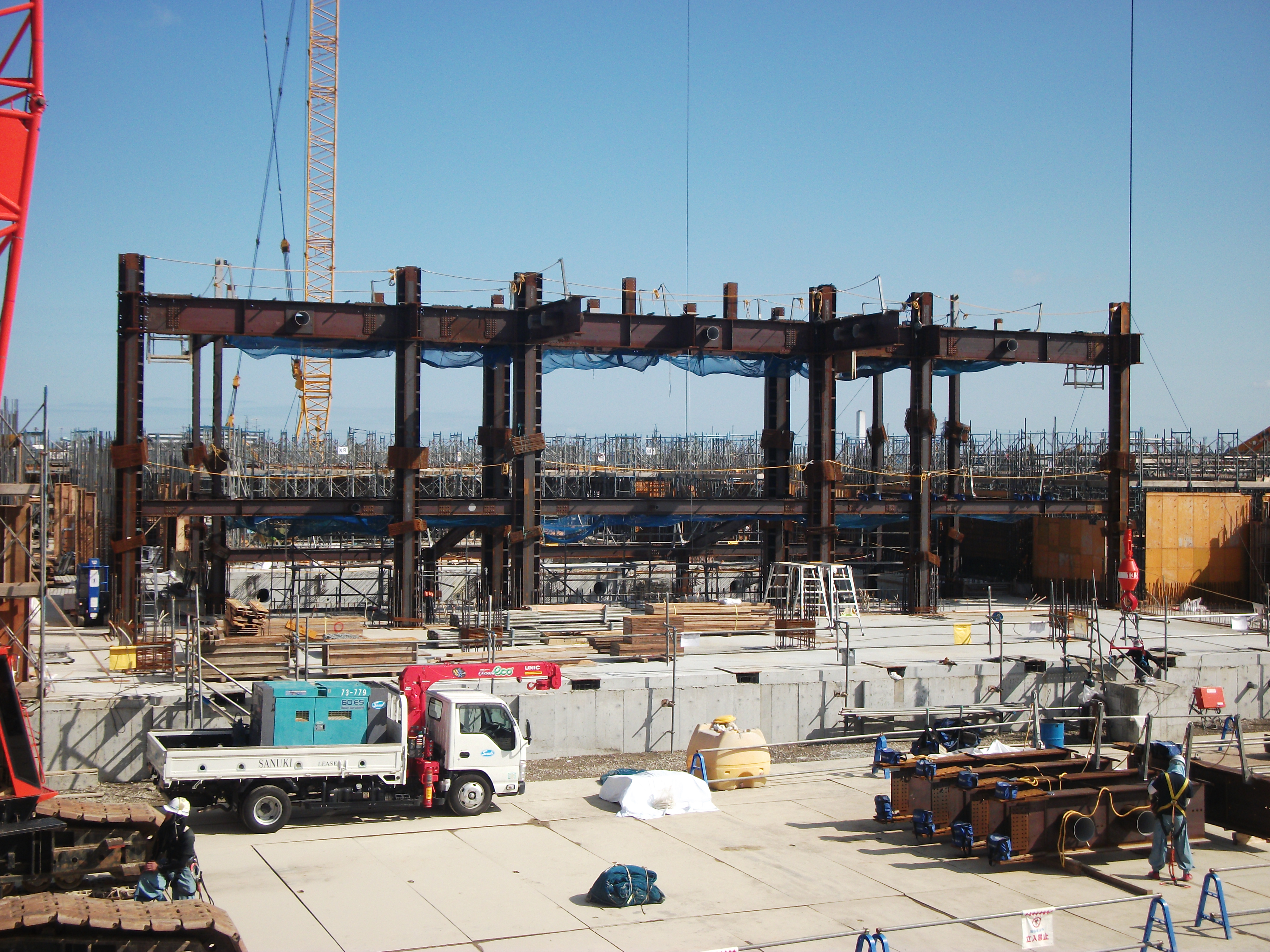

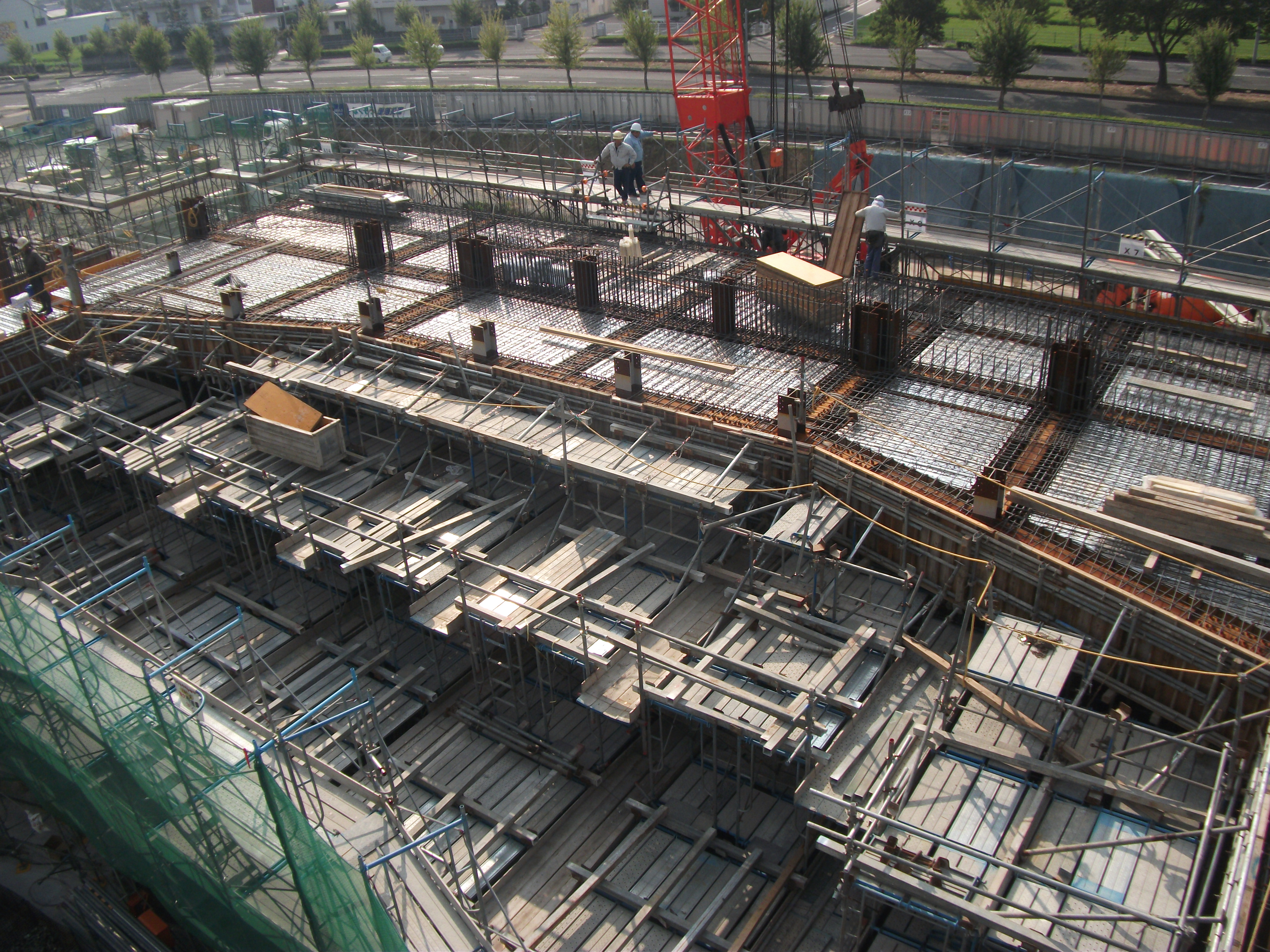

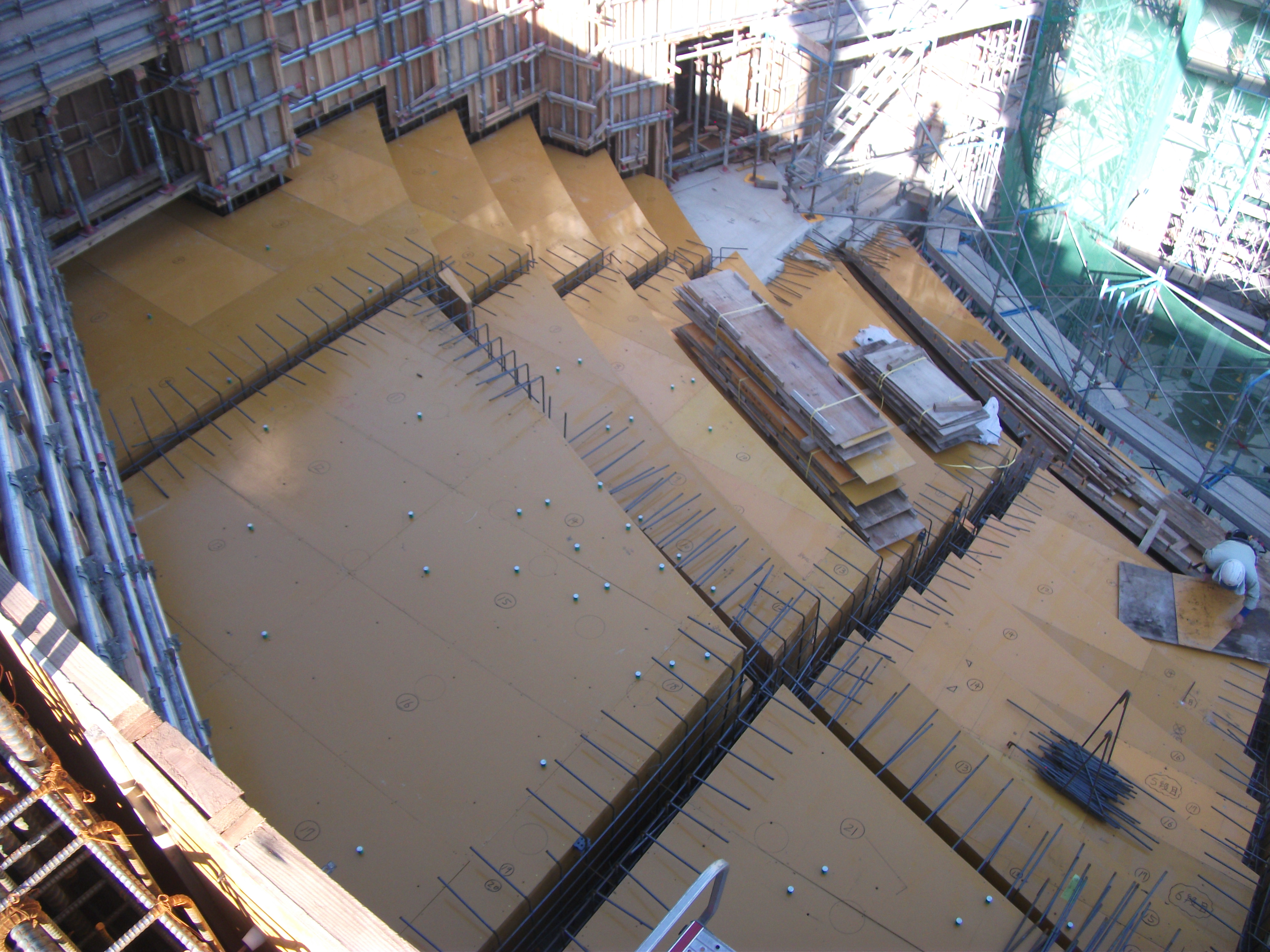

  • 1F床のコンクリートが完了しました。
  • 1F床のコンクリートが完了しました。

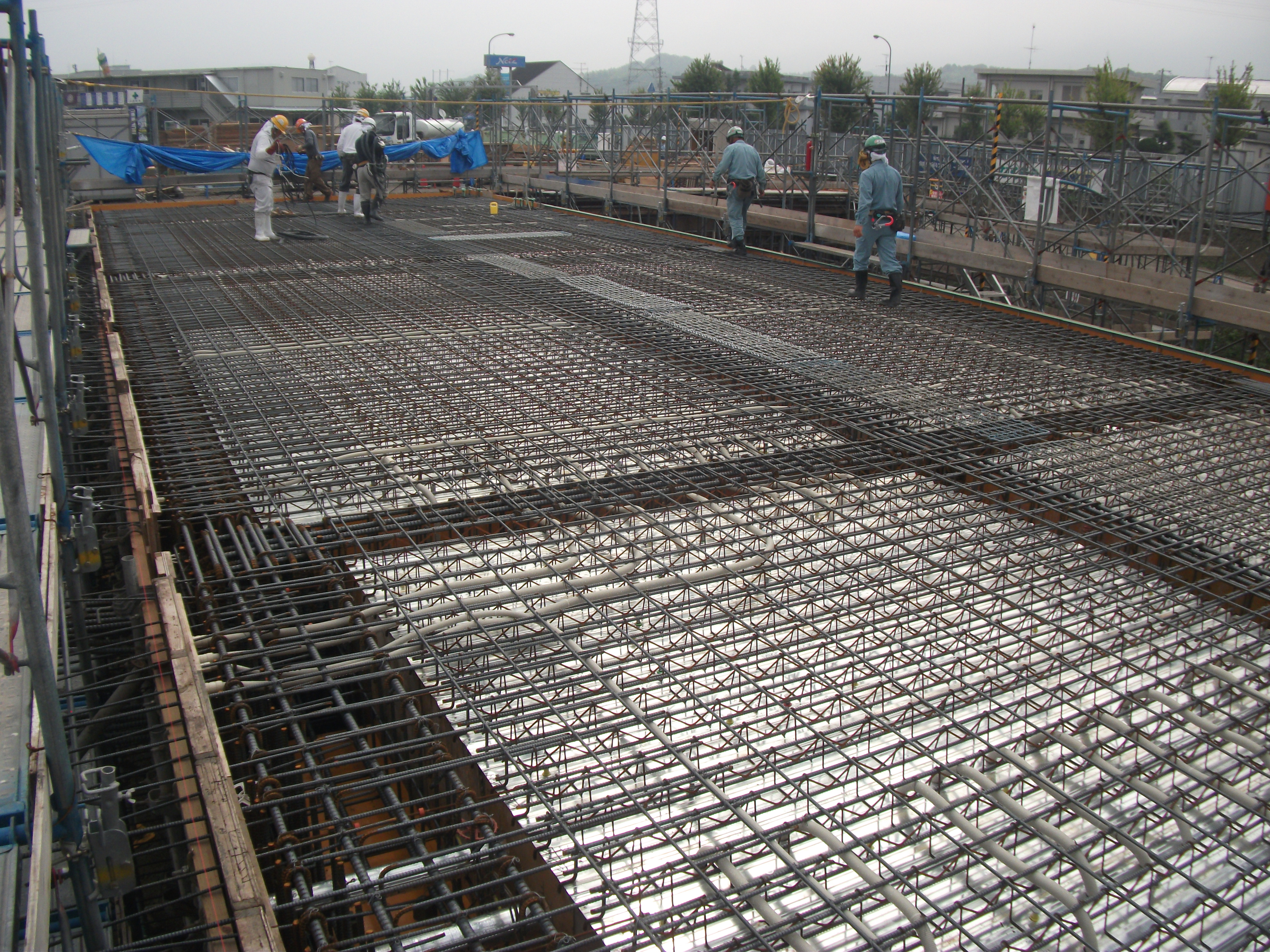

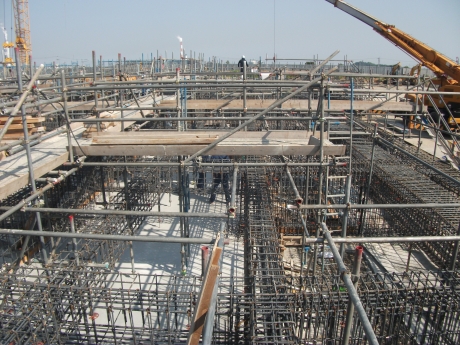

  • SRC部の鉄骨建方(1節)が完了しました。

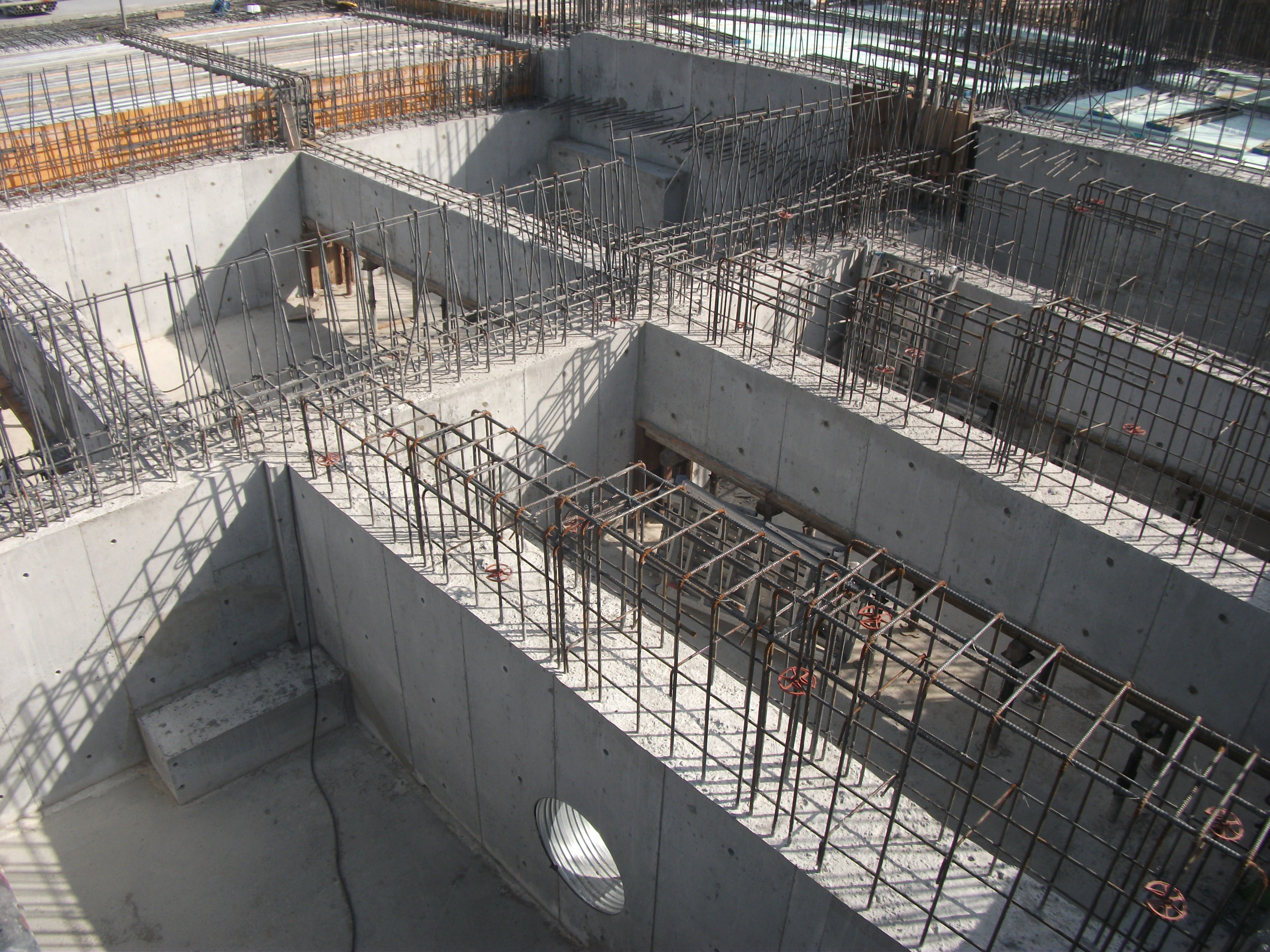

  • 1F立上り2F床の躯体工事に進んでいます。

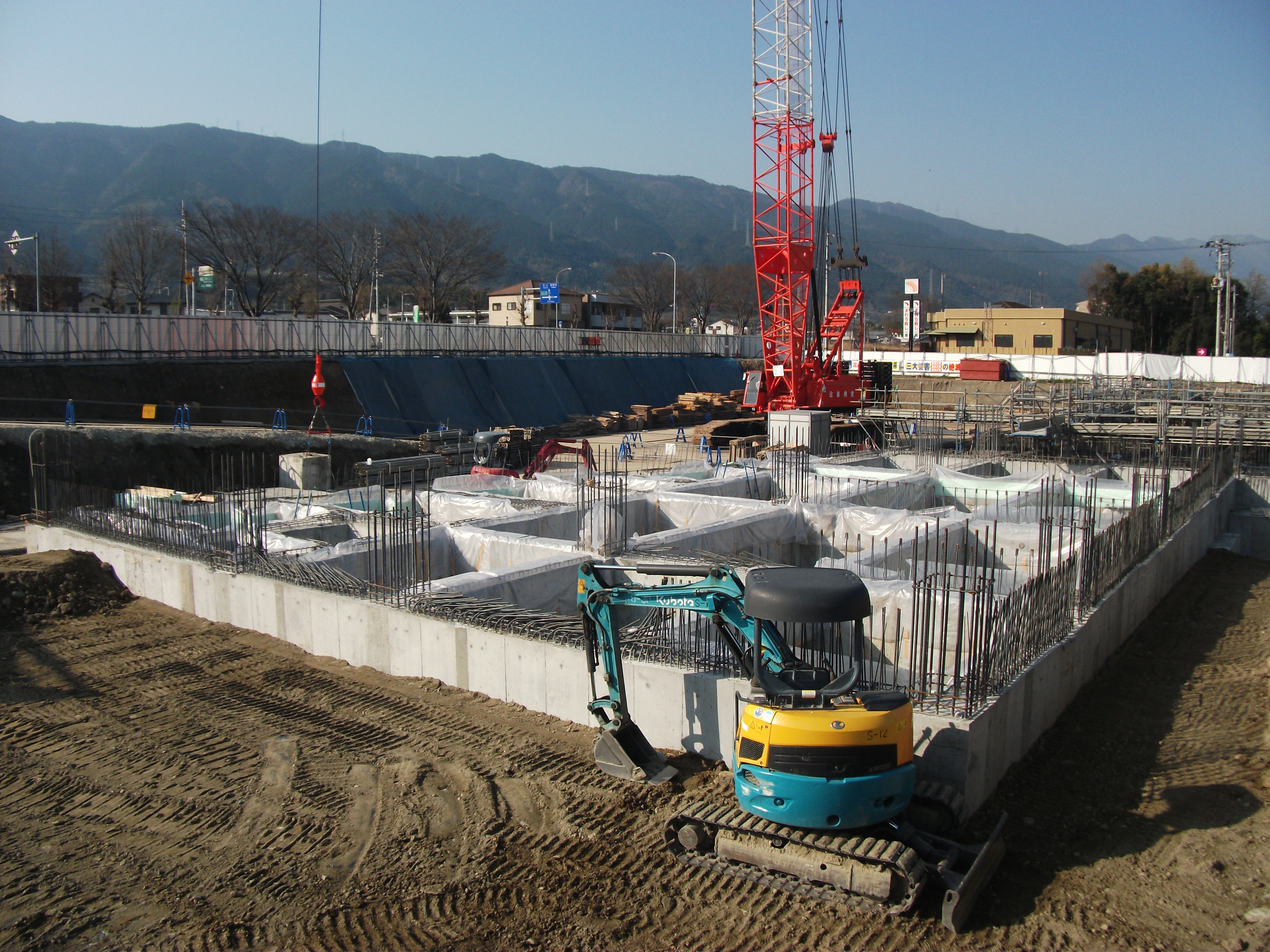

  • 小ホールの基礎工事が始まりました。
  • 小ホールの基礎工事が始まりました。

平成29年4月

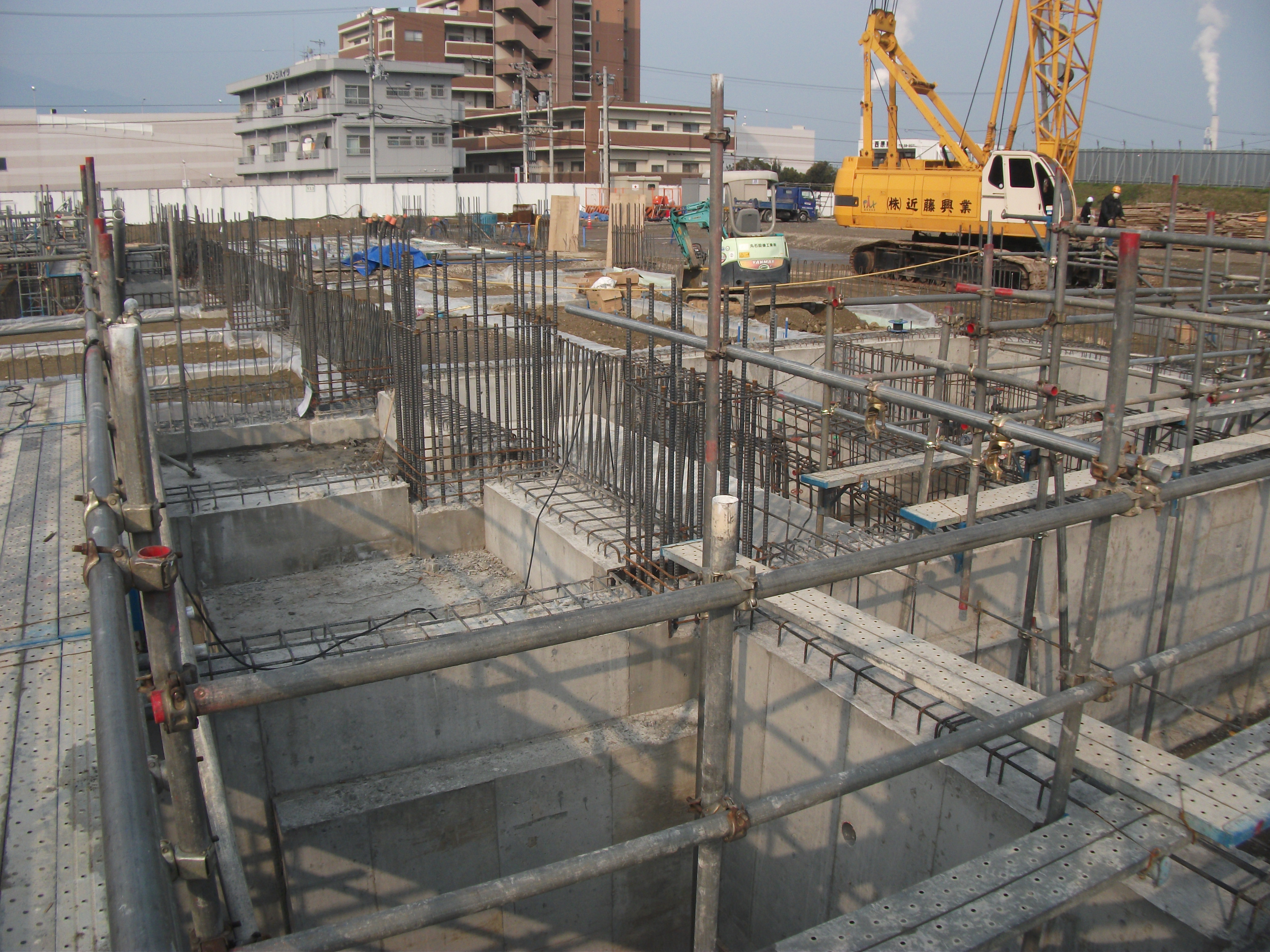

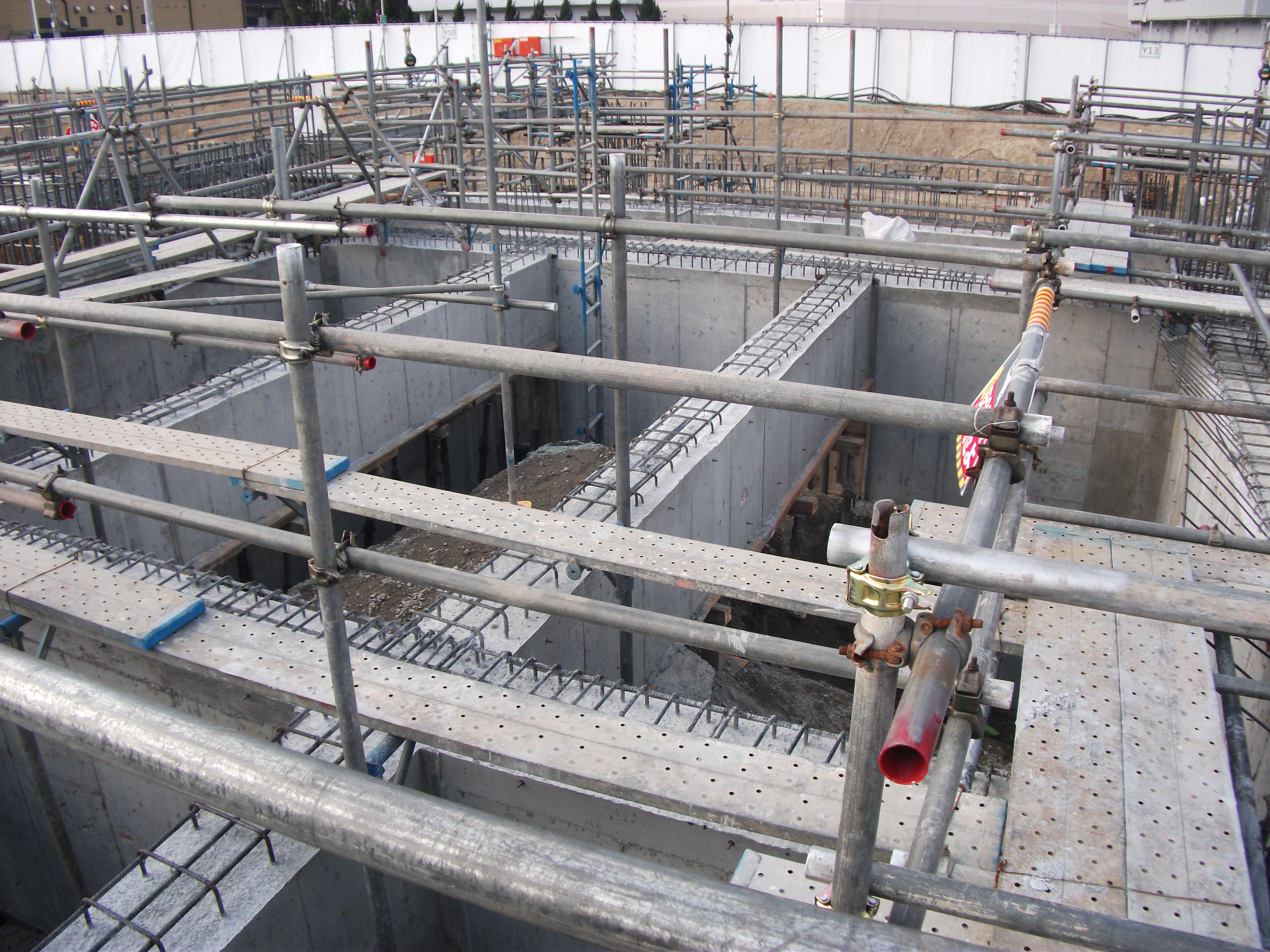

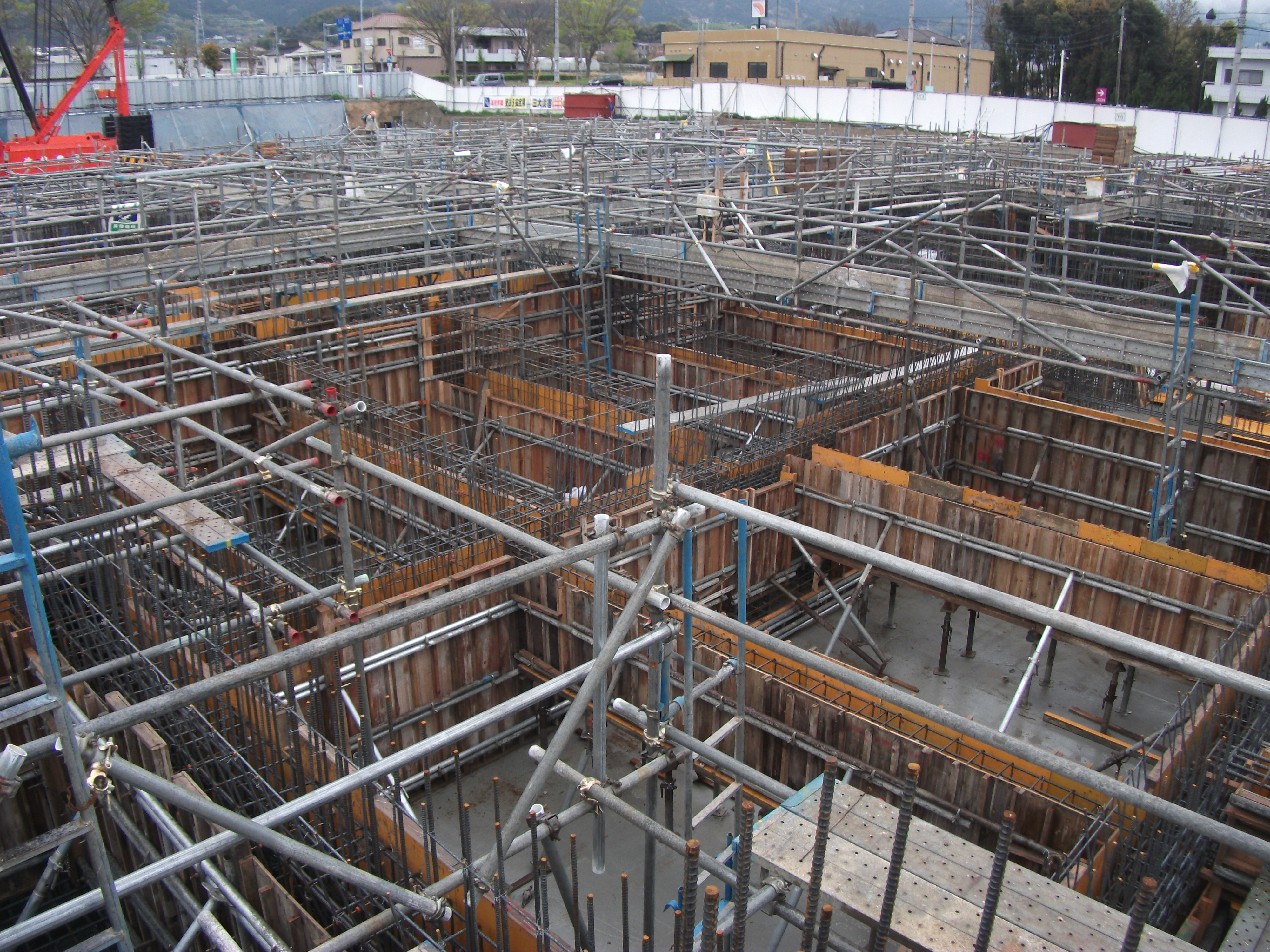

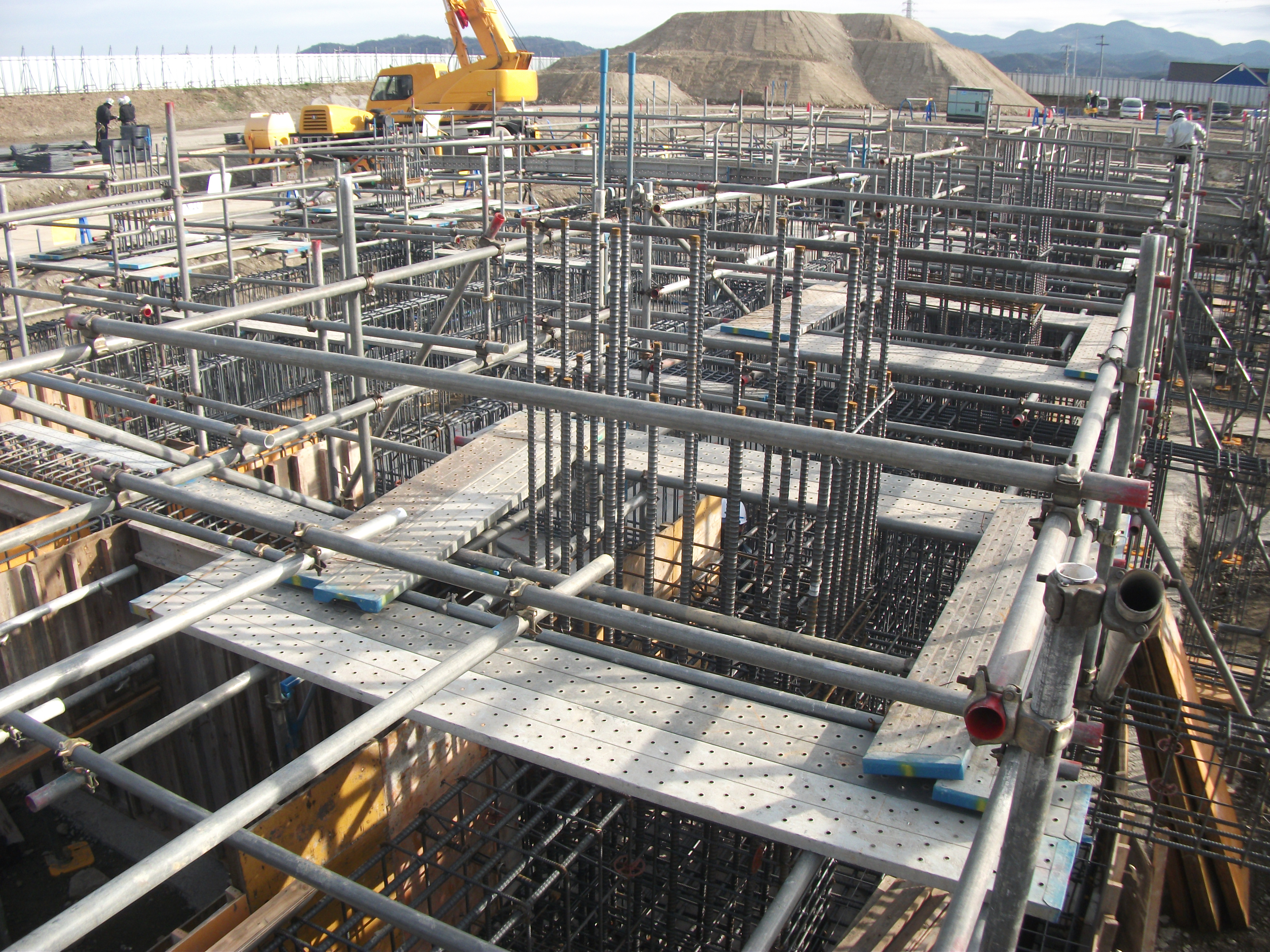

・基礎工事が順調に進んでいます。

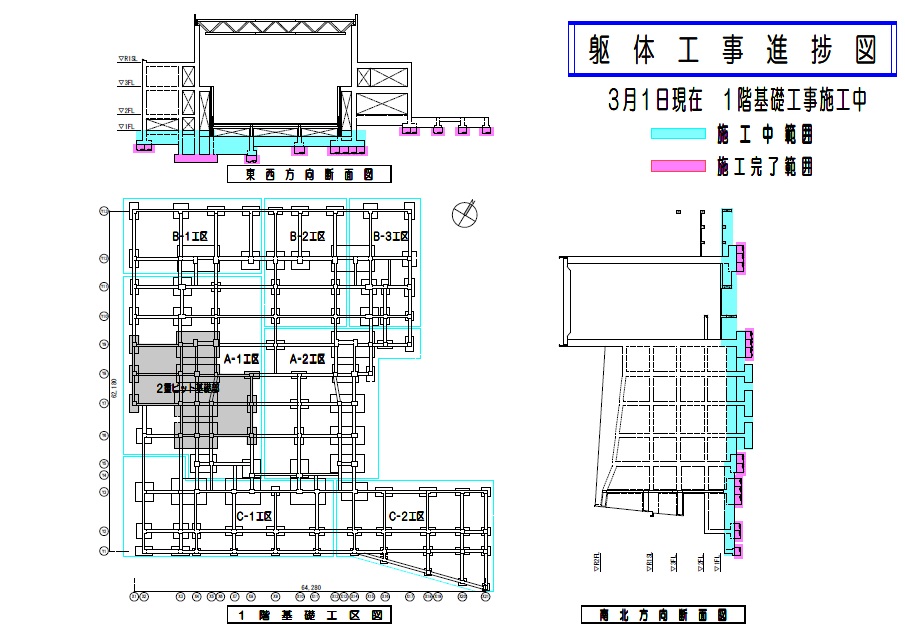

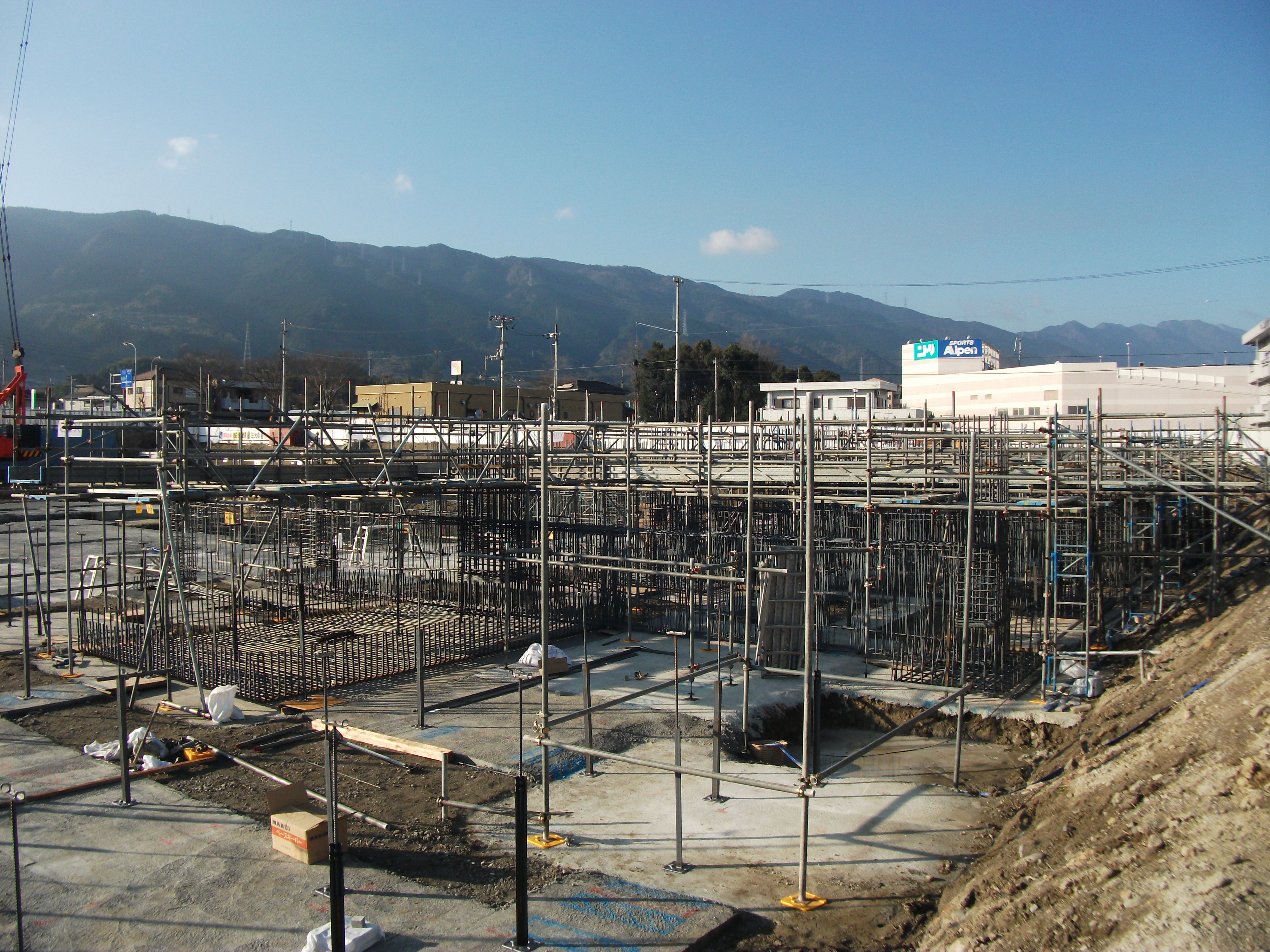

平成29年3月

・基礎工事が順調に進んでいます。

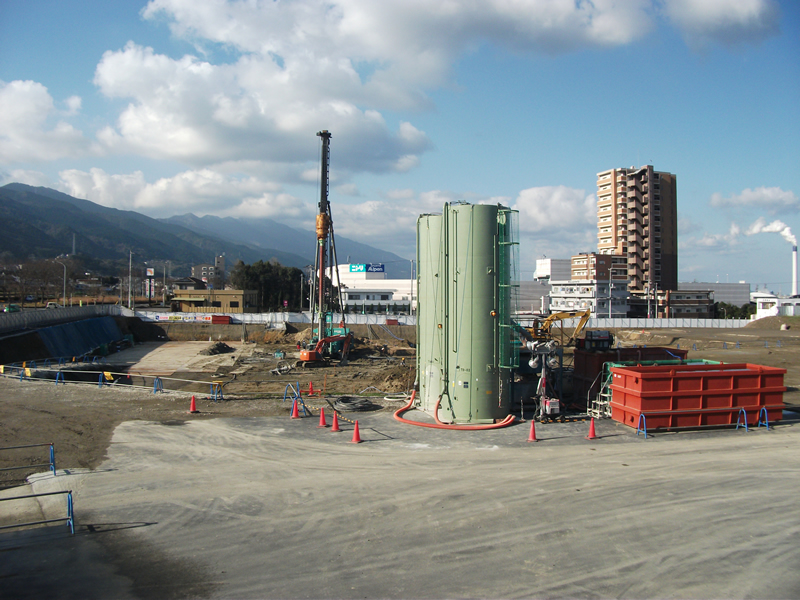

平成29年2月

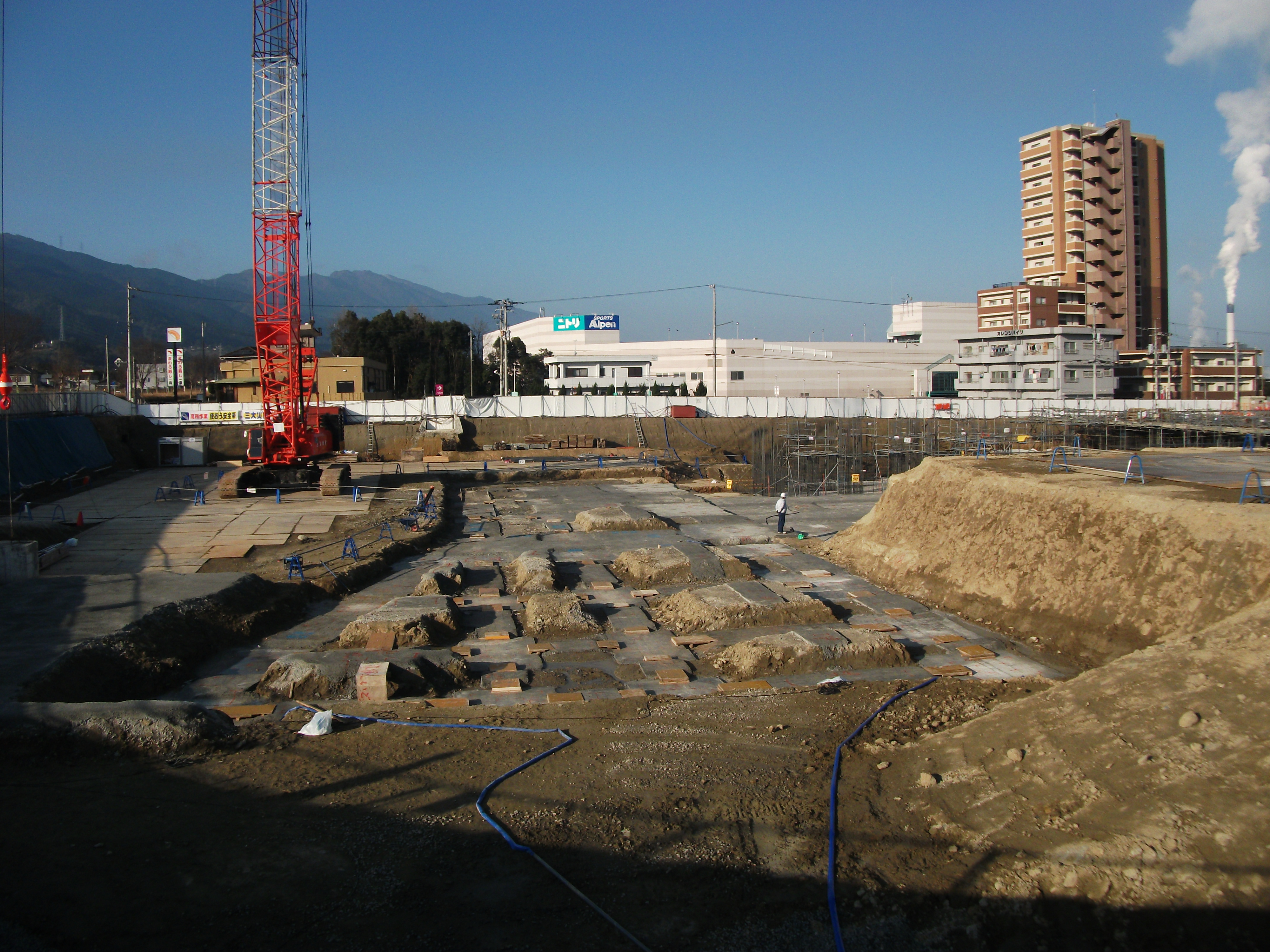

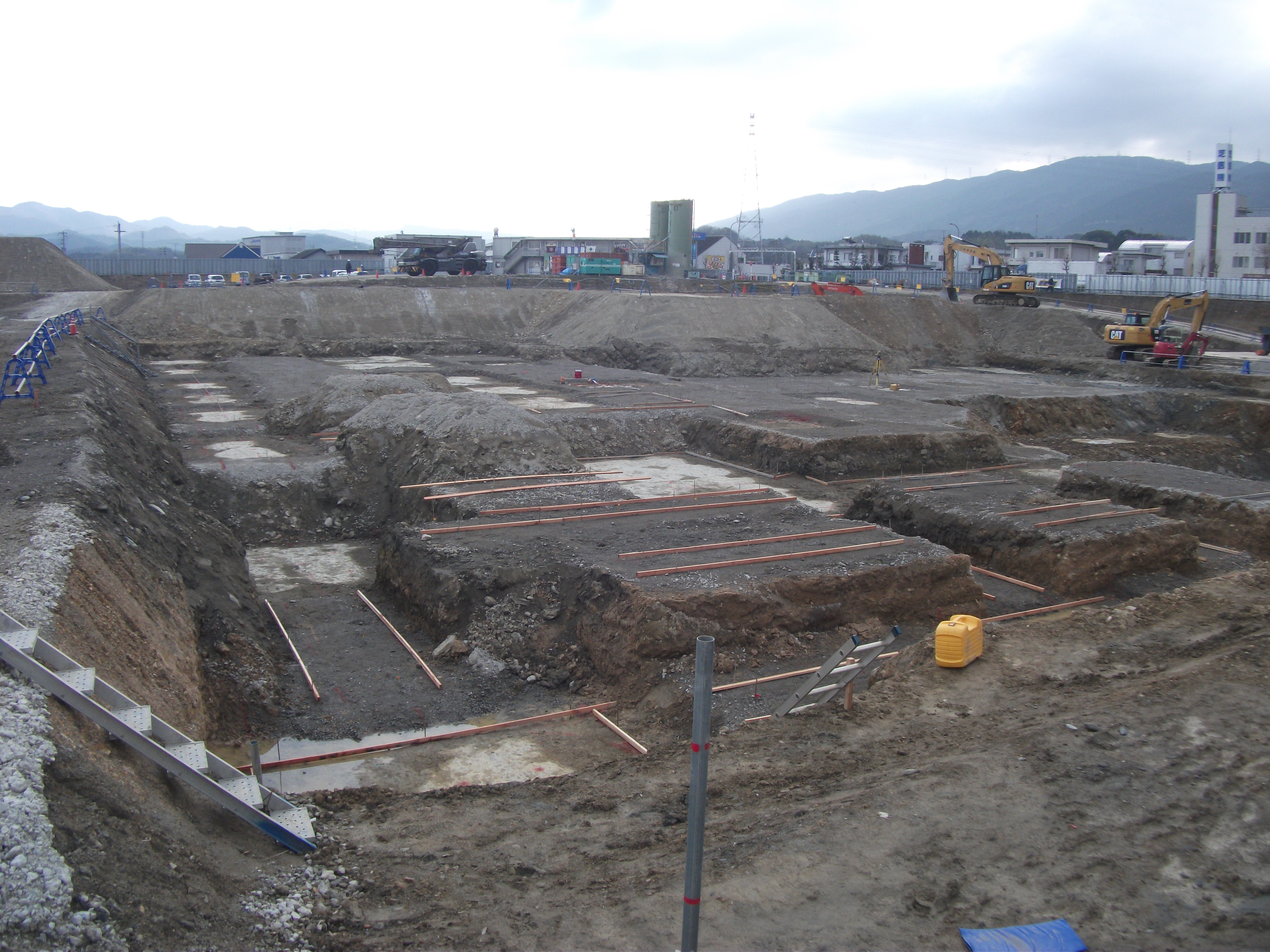

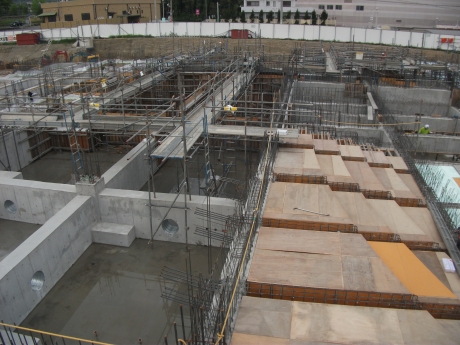

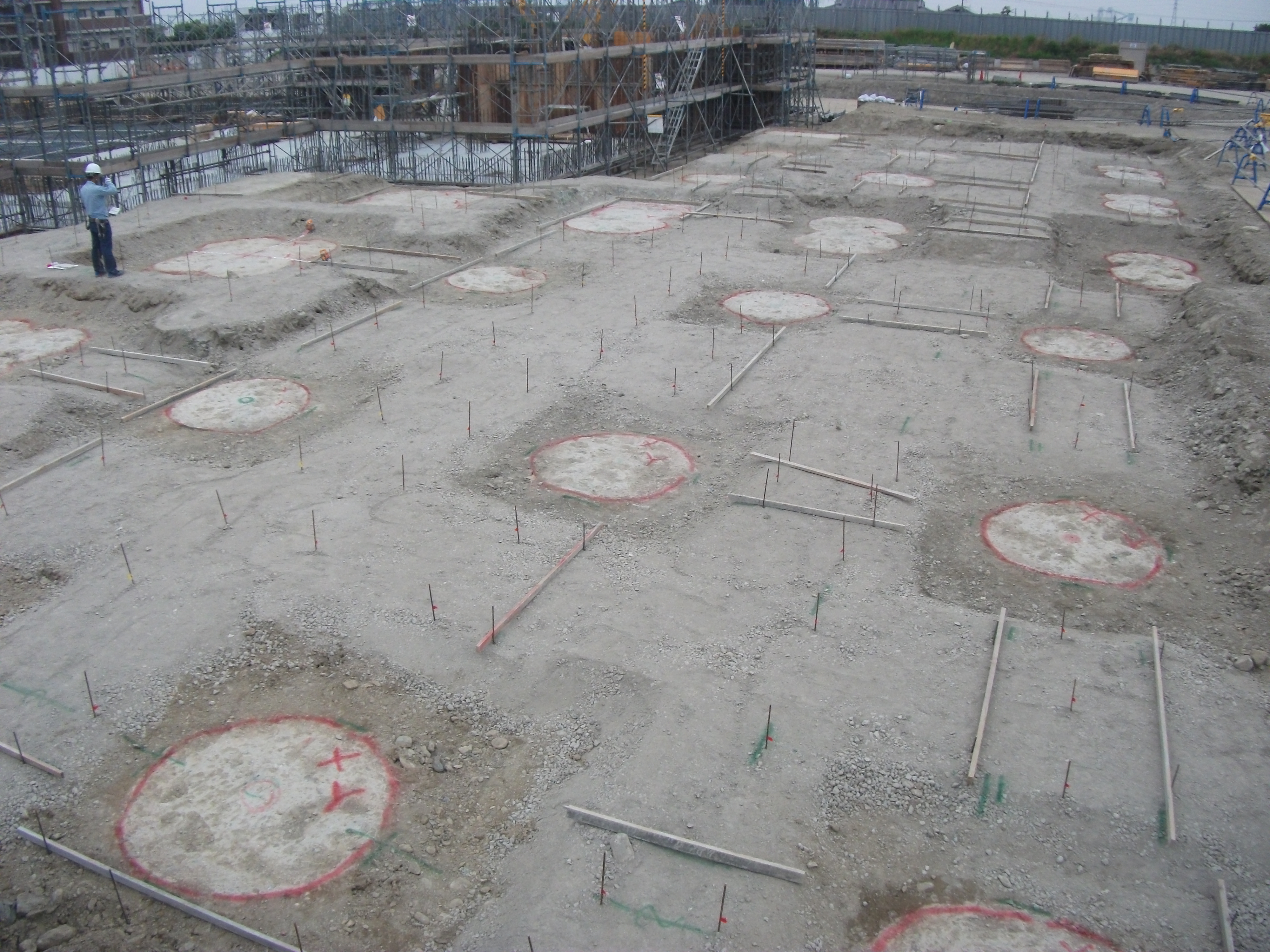

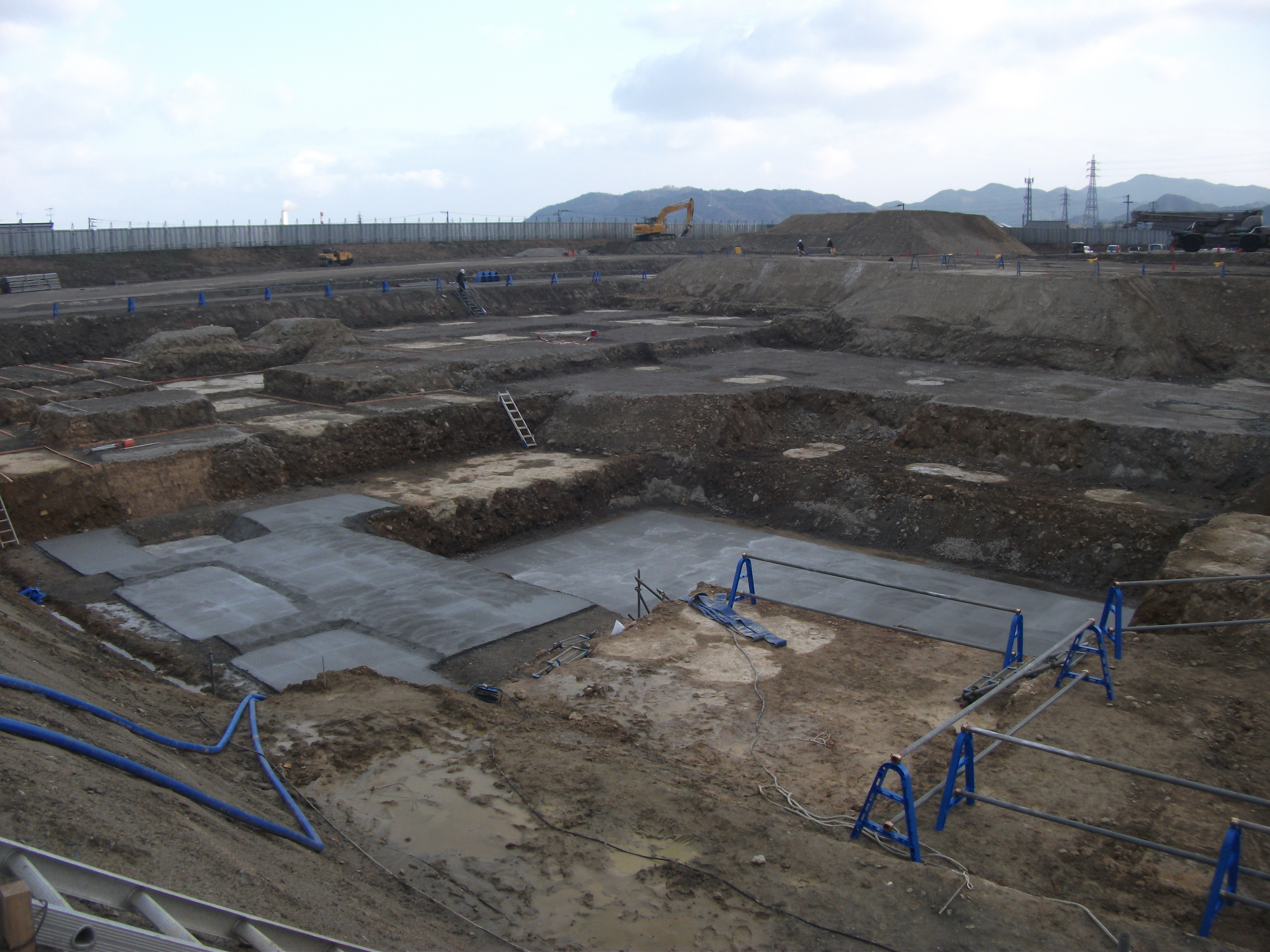

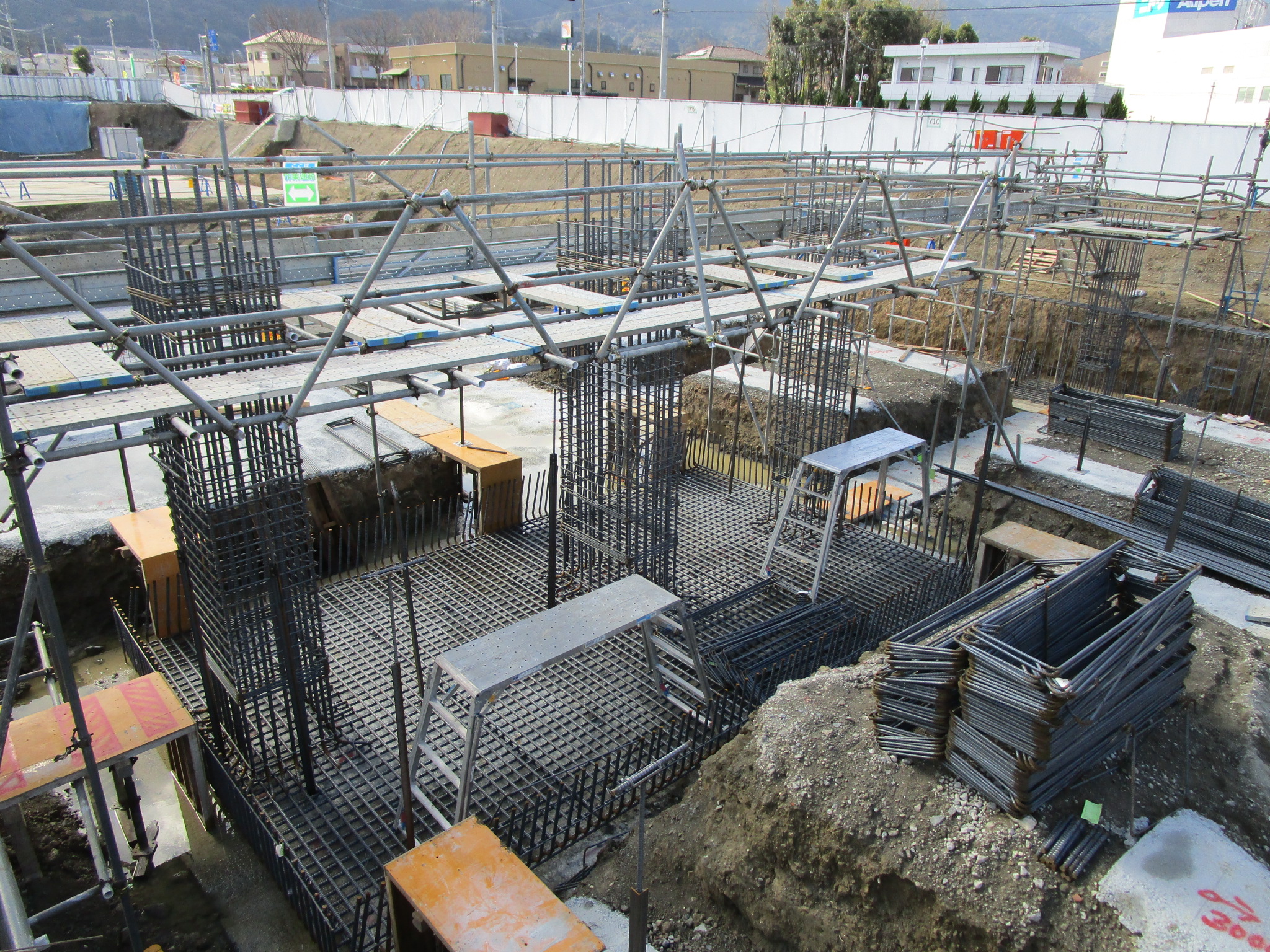

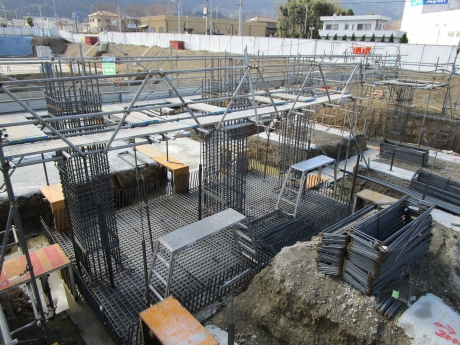

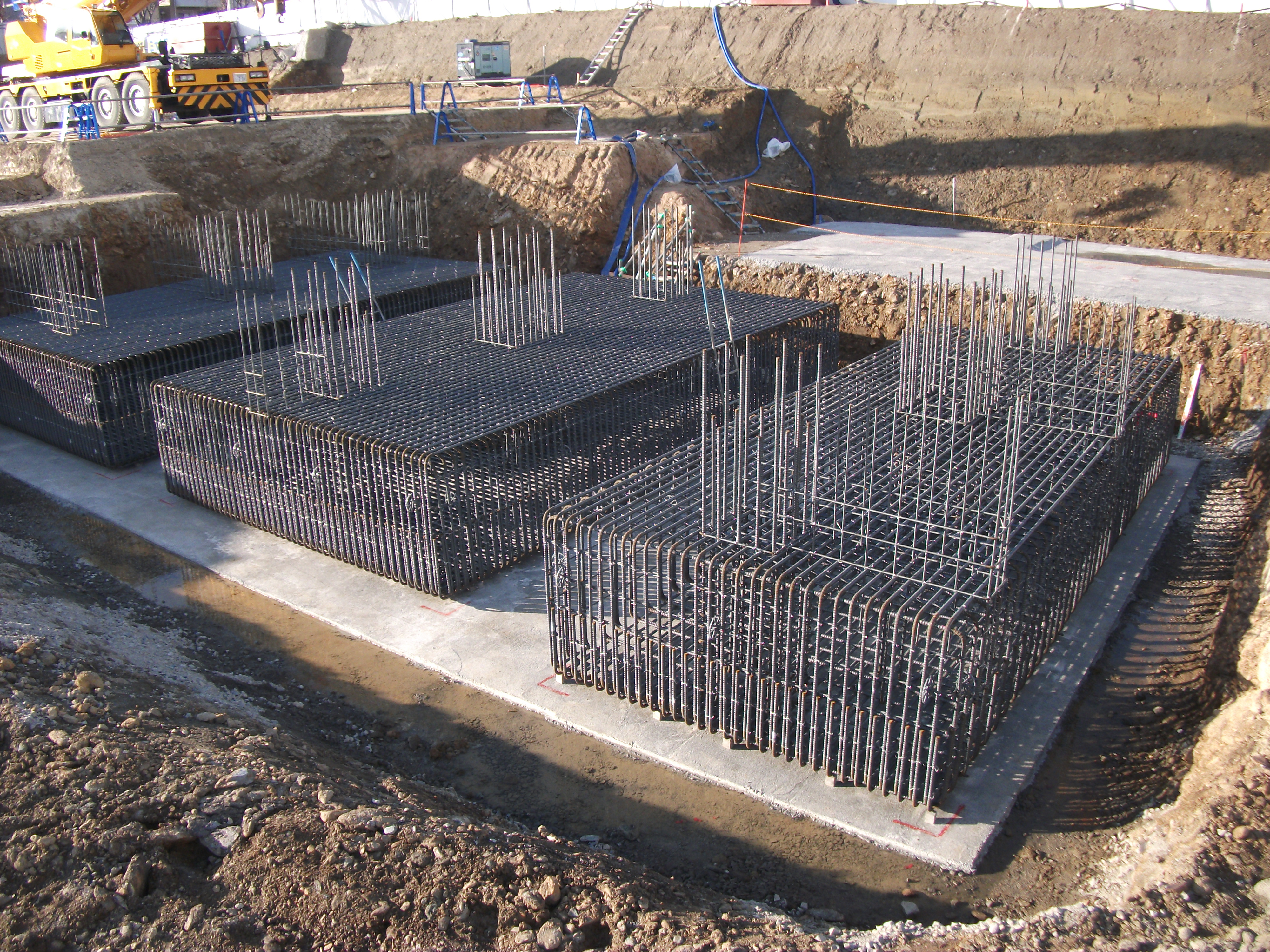

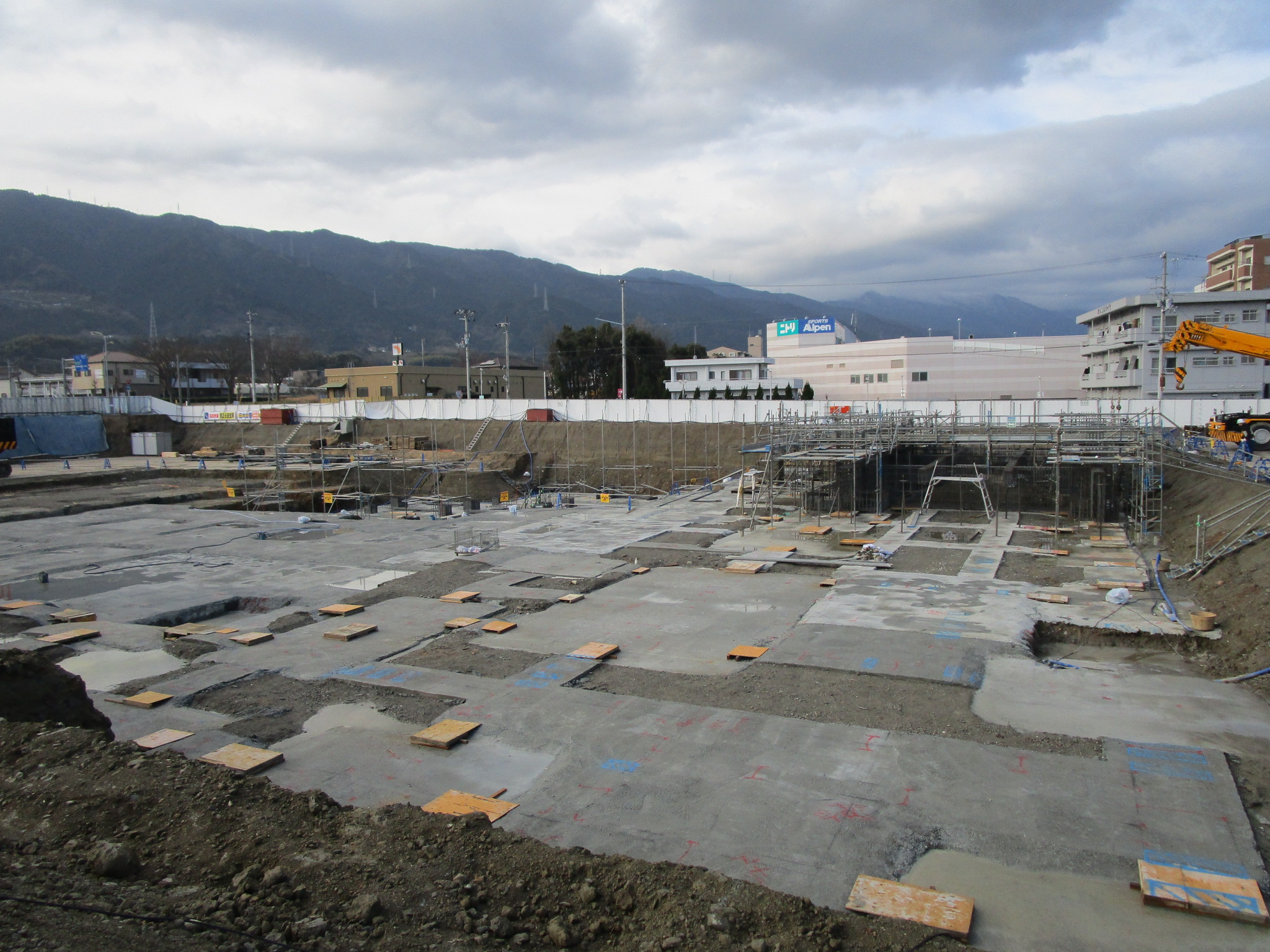

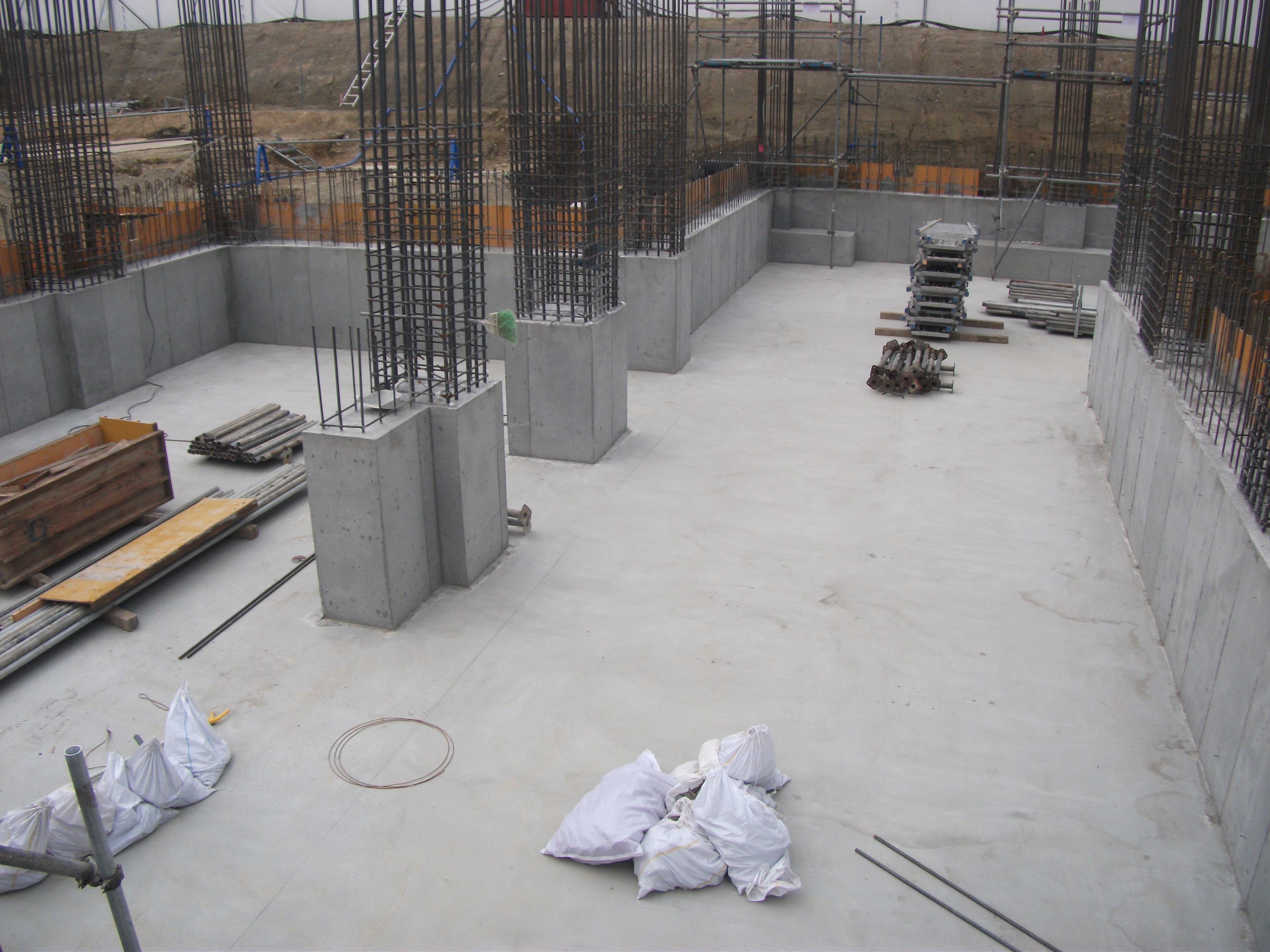

・基礎工事が始まりました。

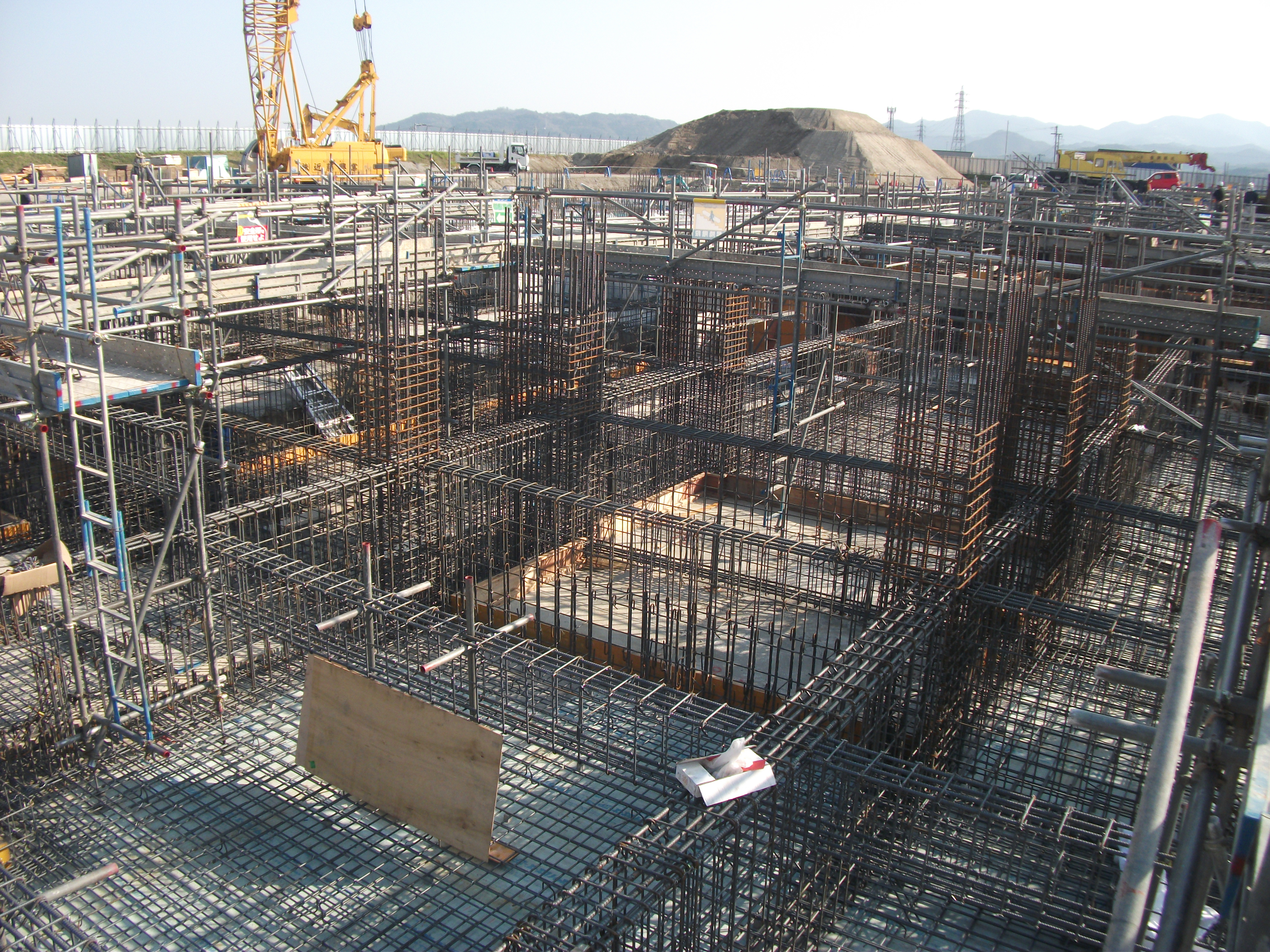

  • 鉄筋組立を行っています。
  • 鉄筋組立を行っています。

平成29年1月

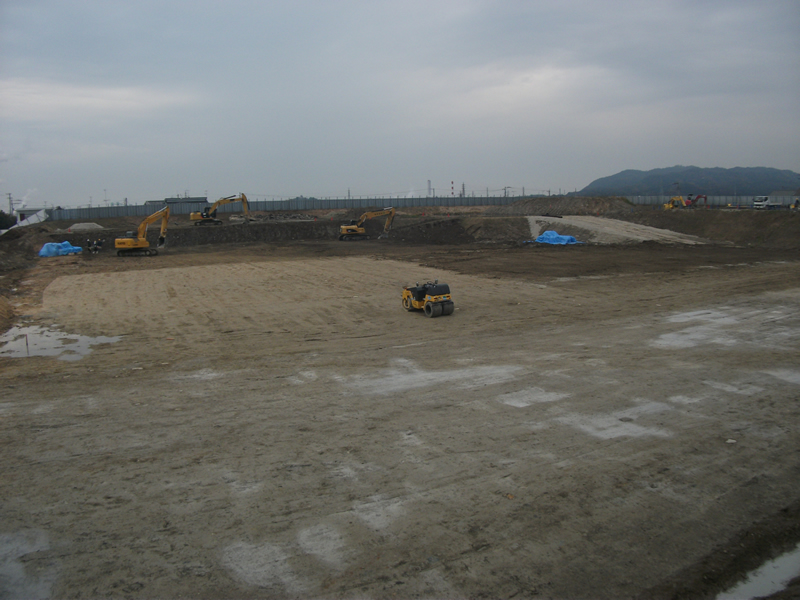

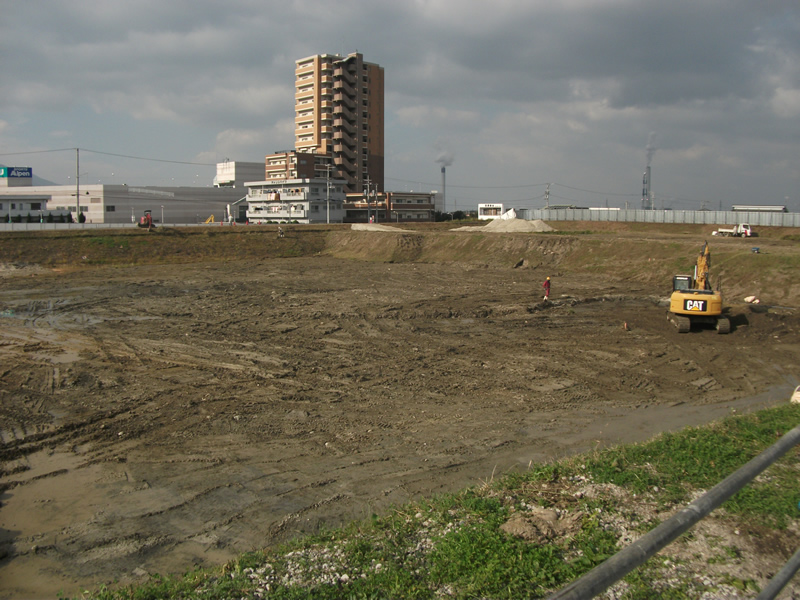

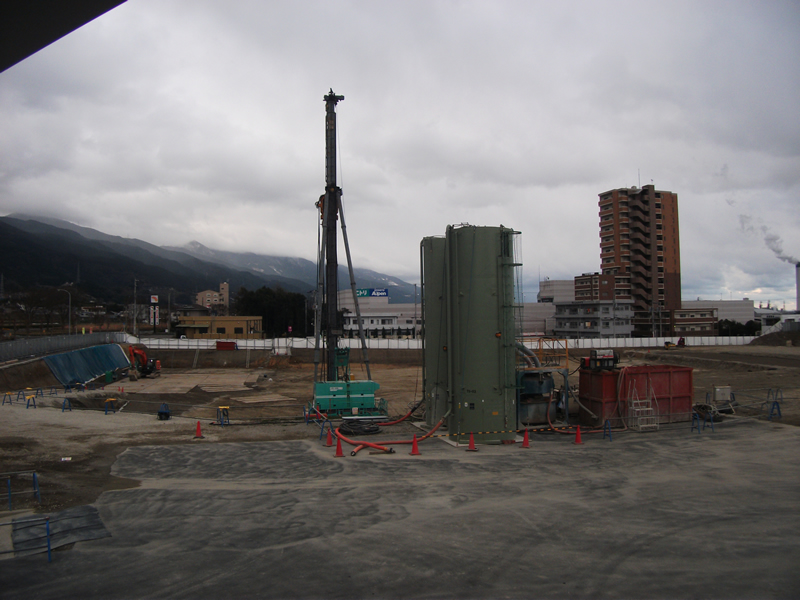

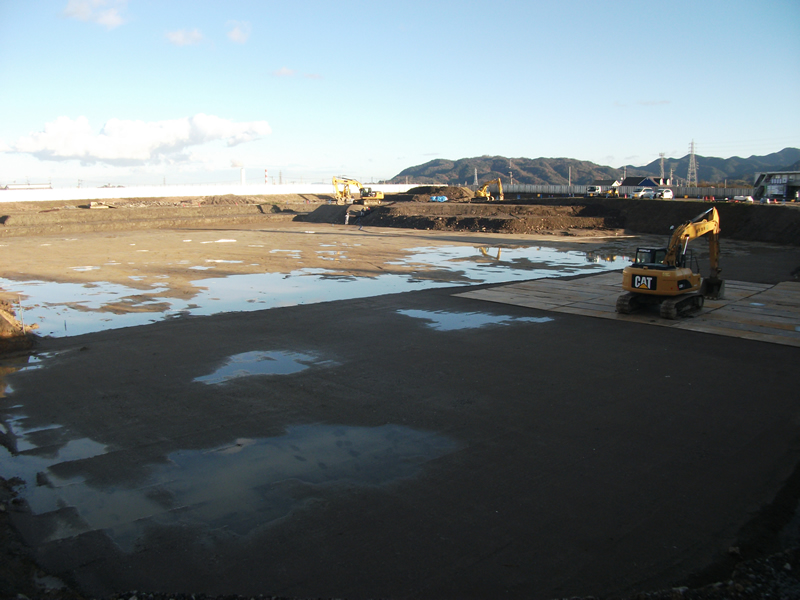

・地盤改良工事が始まりました。
  • 工事状況が見えるよう南側の仮囲いの一部を透明にしています。

平成28年12月

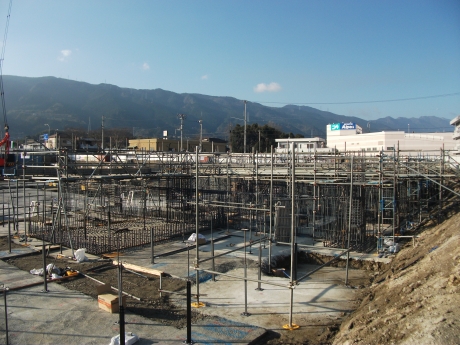

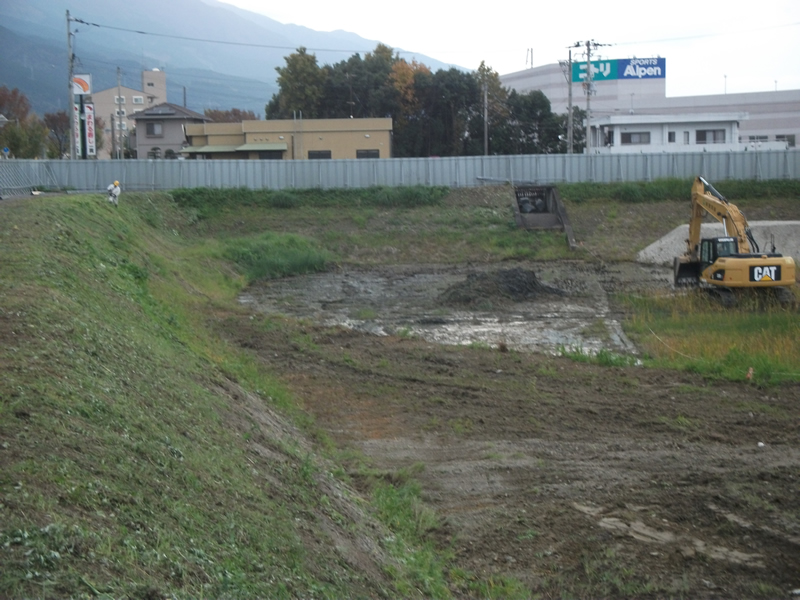

・地盤改良工事のため施工盤の整備を行っています。

.
